四川七叔婆食品有限公司二期厂房装修工程
来源: | 作者:pmo234749 | 发布时间: 2019-09-23 | 1619 次浏览 | 分享到:
华盛兴邦厂房装修现场,四川七叔婆食品有限公司二期厂房装修工程,华盛兴邦承接贵公司厂房设计、厂房装修工程。车间装修面积3000平方米,主要生产面粉制品,串串制品。

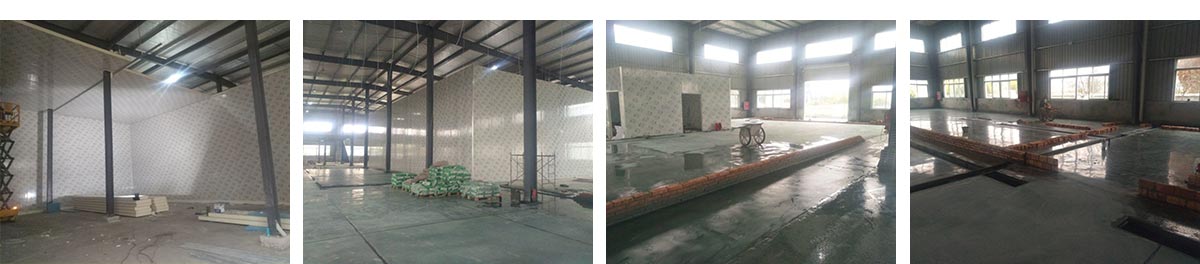

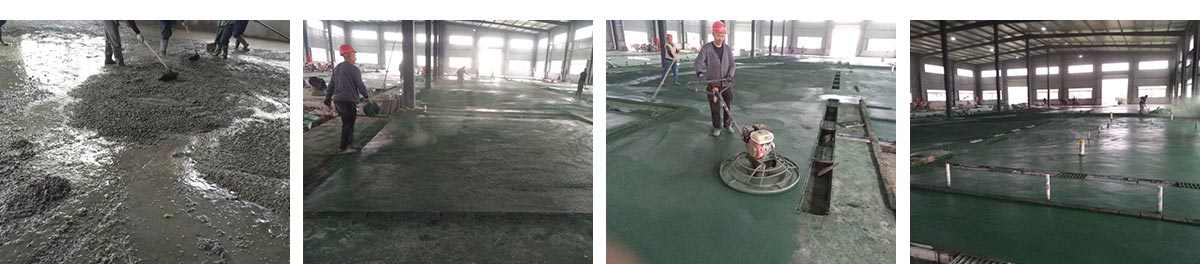

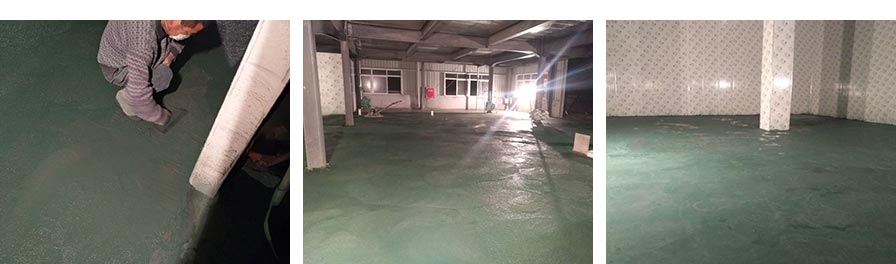

2019-12-18厂房装修现场,车间金刚砂地坪开始施工,彩钢板材施工


2019-12-15厂房施工现场,地坪钢筋绑筋施工,墙体门窗预留

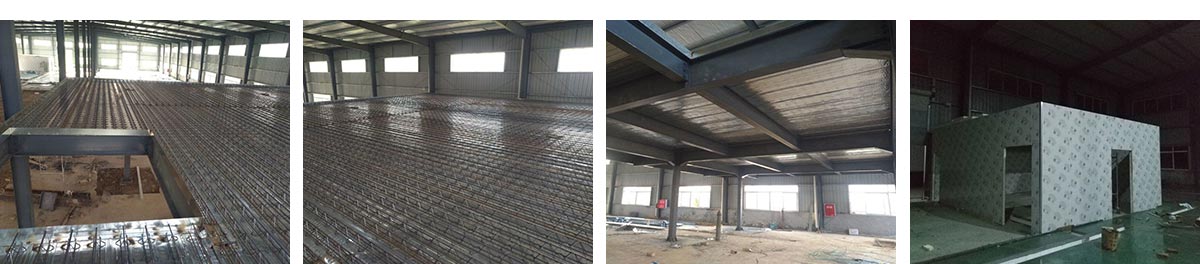

2019-11-30厂房施工现场,成品冻库施工完成,车间挡水墙施工

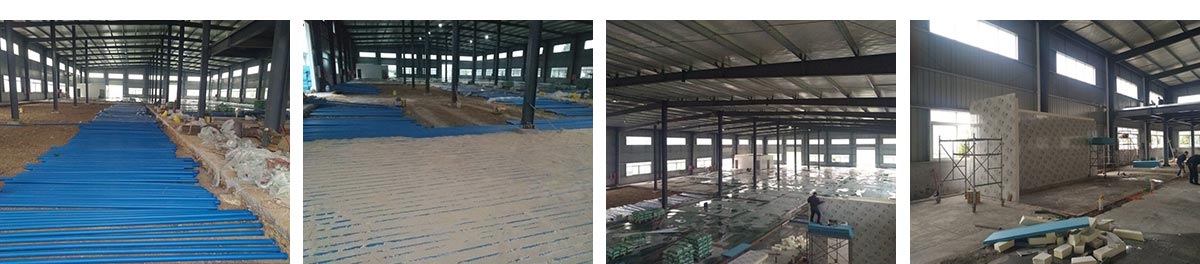

2019-11-16厂房施工现场,1,成品冻库隔温层铺管填砂铺设, 2,速冻库立板施工, 3,夹层平台边模焊接完成,成品冻库钢构材料进场, 4,金刚砂洒水养护。

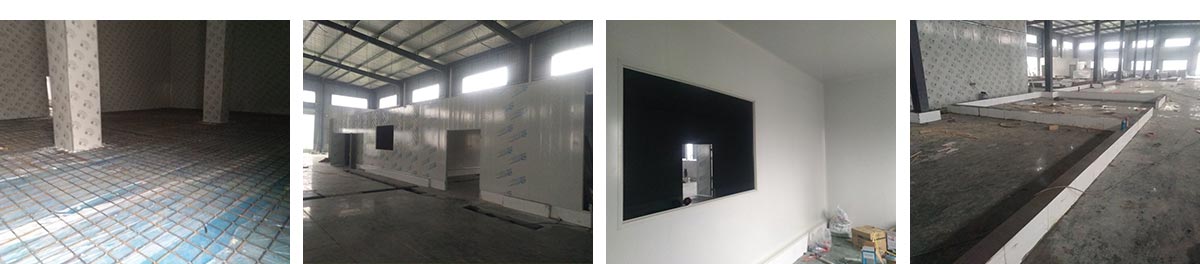

2019-11-15厂房施工现场,1,车间夹层平台钢构施工基本完成, 2,腌制间库板施工完成, 3,升降机地坑破拆剪底基本完成, 4,金刚砂地坪洒水养护。

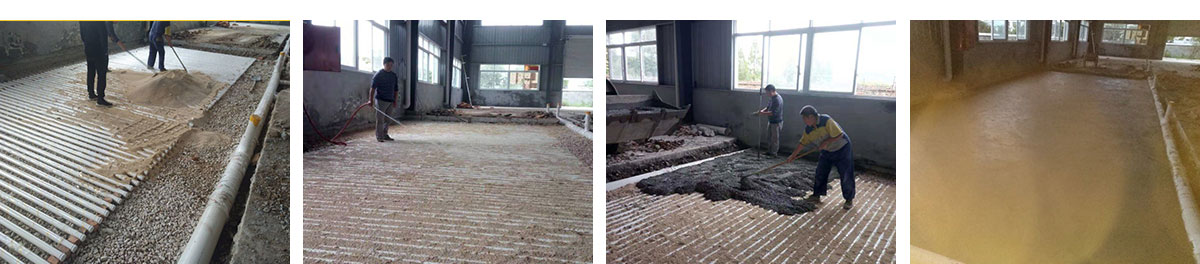

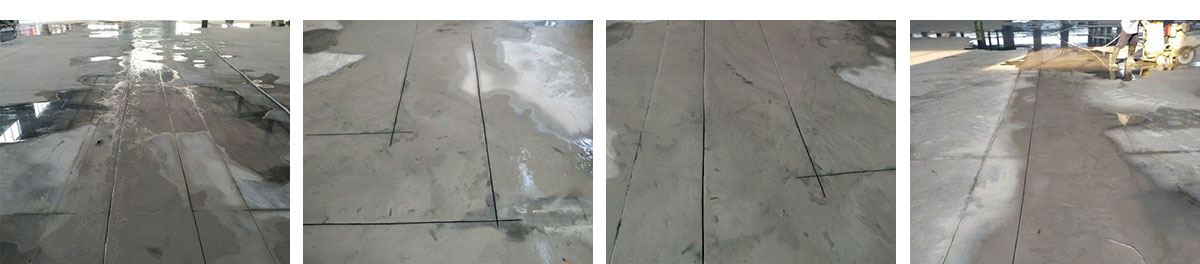

2019-11-11厂房施工现场,金刚砂地坪养护,车间夹层彩钢施工,冻库地面施工


2019-11-9厂房施工现场,车间地坪施工

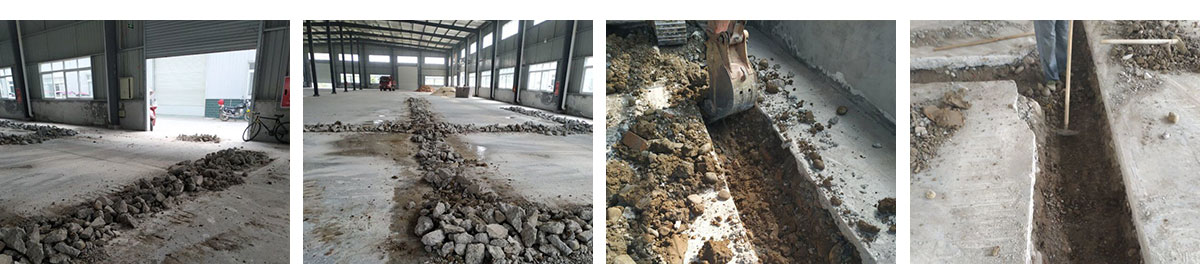

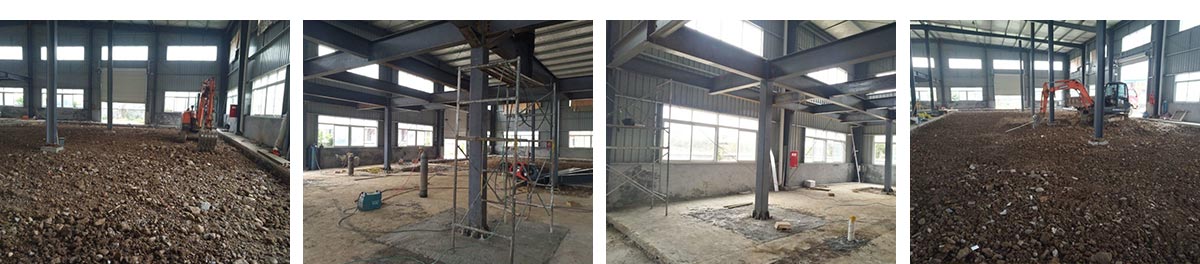

2019-11-6厂房施工现场,地面回填,钢构制作

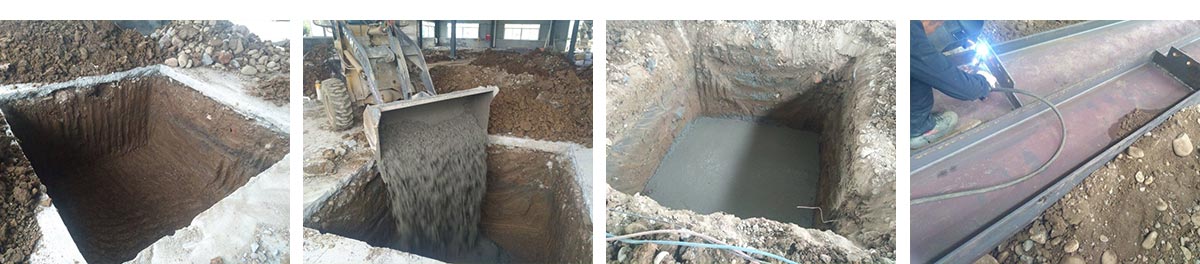

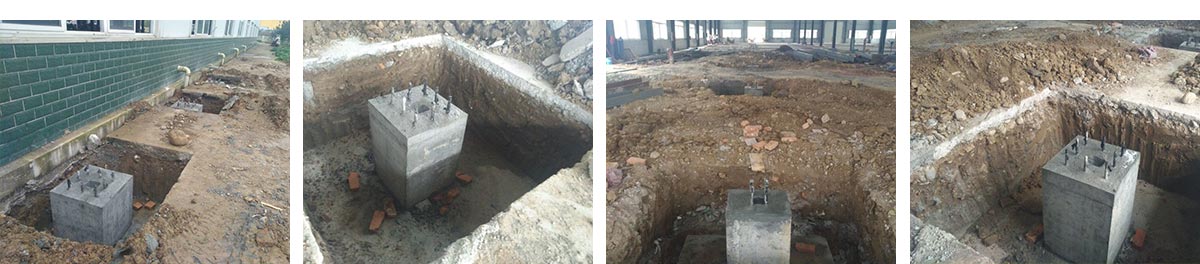

2019-10-31厂房施工现场,基础柱施工完成,养护中

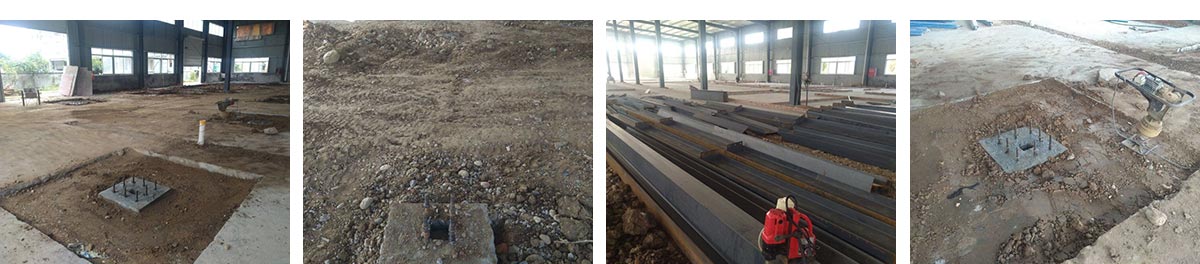

2019-10-27厂房装修现场,基础柱施工

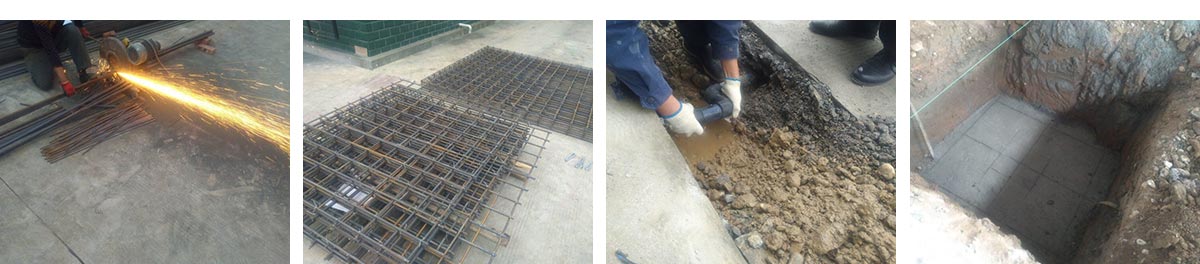

2019-10-23厂房施工现场,1,钢构基础钢筋制作, 2,独立基础垫层放线完成

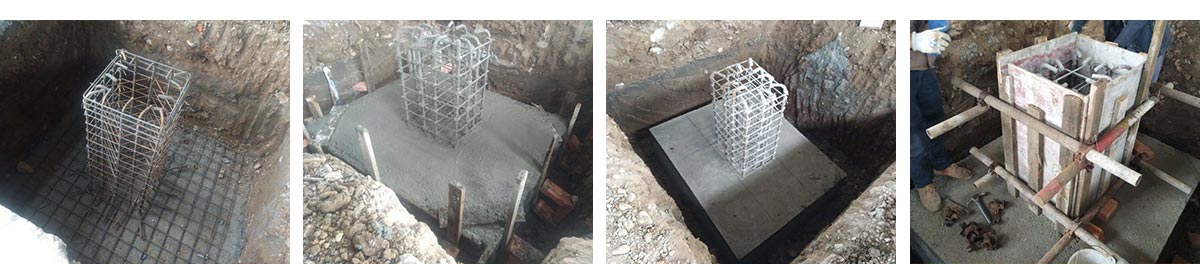

2019-10-22厂房施工现场,1,钢构基础浇筑完成, 2,钢构构件预制焊接、钻孔。


2019-10-20厂房施工现场
,建渣清理

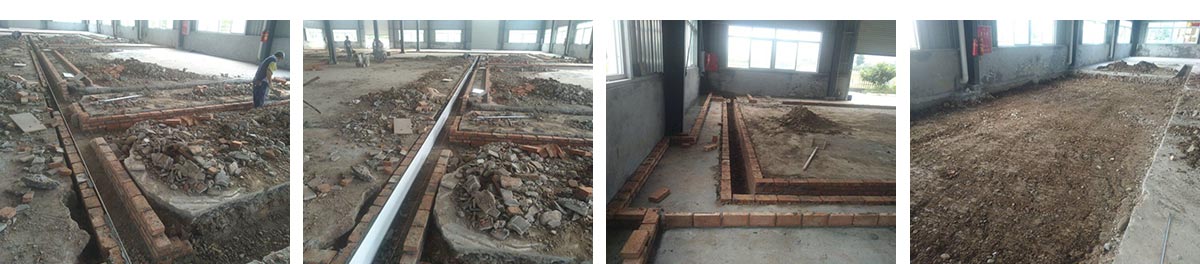

2019-10-11厂房施工现场:1,排水沟地砖完成;2,304不锈钢排水沟边条焊接

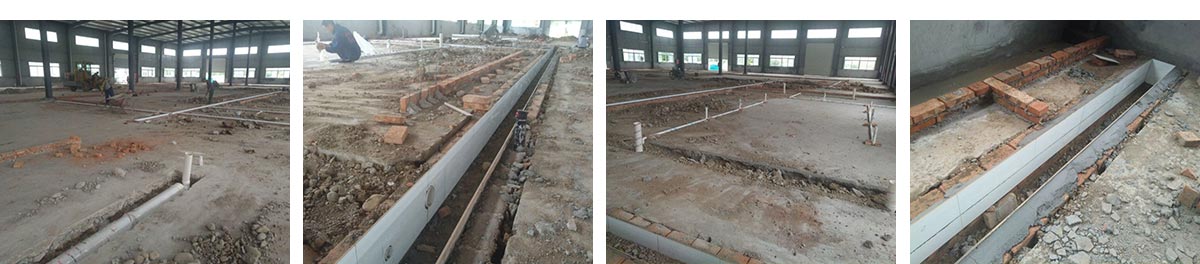

2019-10-10厂房施工现场: 1,排水沟地砖完成90%; 2,速冻库隔绝层管路铺设完成,细沙回填完成,混凝土垫层浇筑完成;

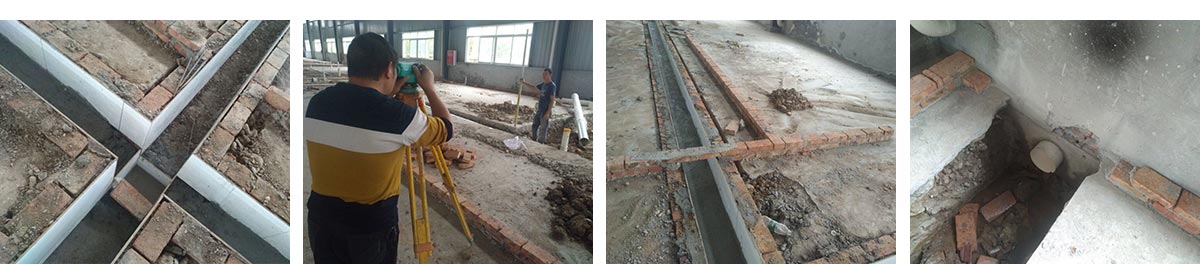

2019-10-9厂房施工现场,排水沟贴砖


2019-10-7施工现场,排水沟放线找坡及回填完成;新增排水暗管安装完成;排水沟不锈钢收边条修整

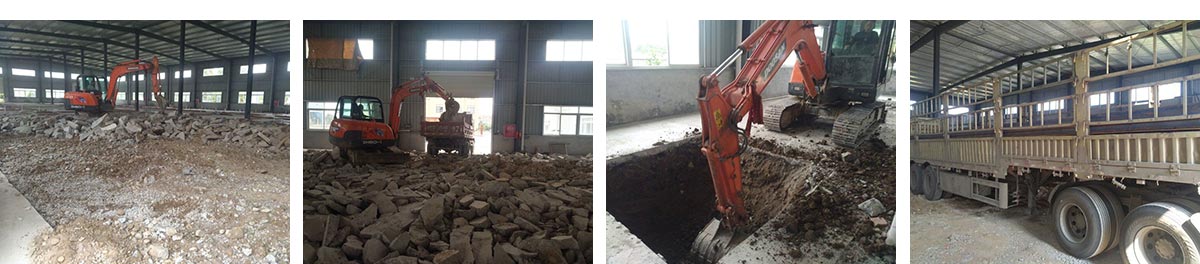

2019-10-5施工现场,速冻车间地面破挖完成,挡水基层施工,贴砖开始

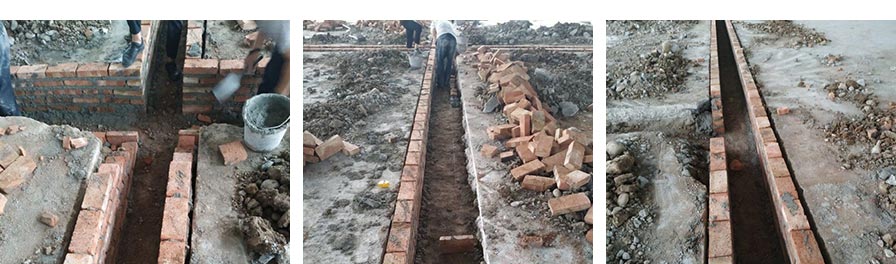

排水沟砌砖


四川七叔婆食品有限公司二期厂房装修工程,排水沟挖沟完成

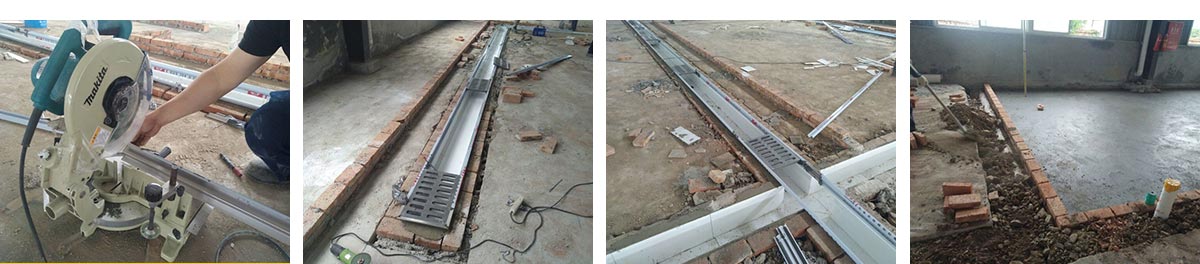

四川七叔婆食品有限公司二期厂房装修现场,切缝完成



现场根据图纸放线完成
