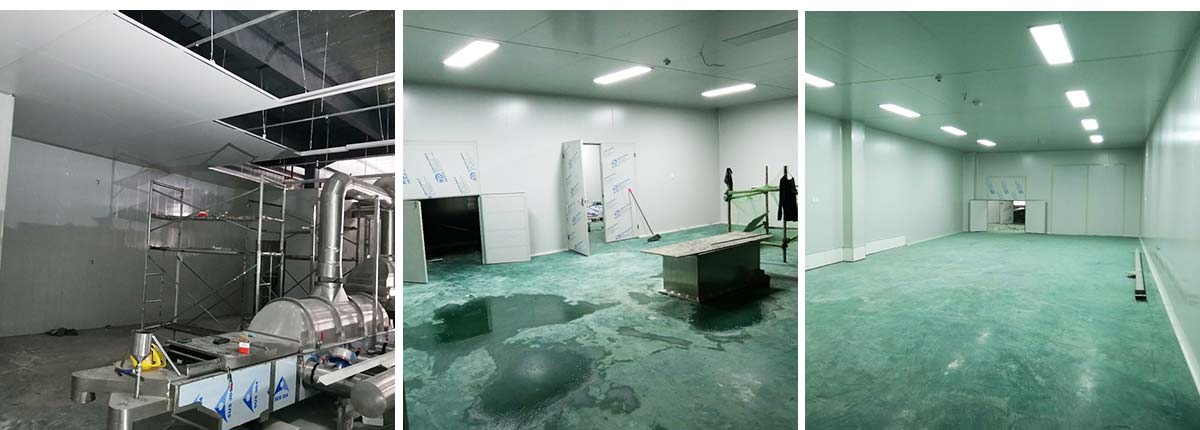

2021-5-23成都汉莎调料品有限公司厂房装修现场:增项全部完成,人员撤场。
2021-3-21成都汉莎调料品有限公司厂房装修现场:1,挡鼠板缝隙整改完成; 2,物流门插销方向调整完成;3,百叶全部恢复完成;4,彩钢门修复完成。

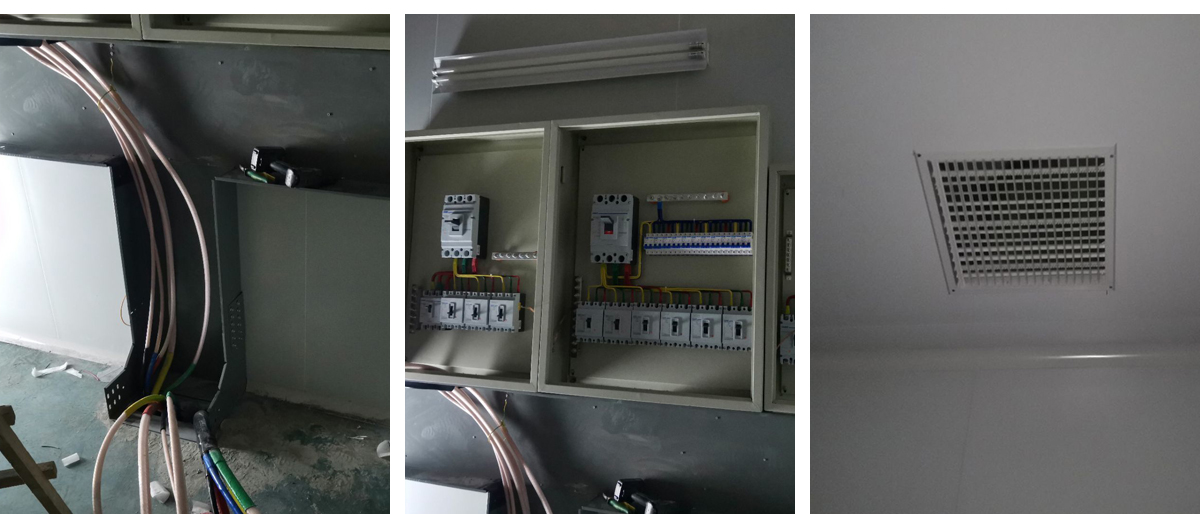

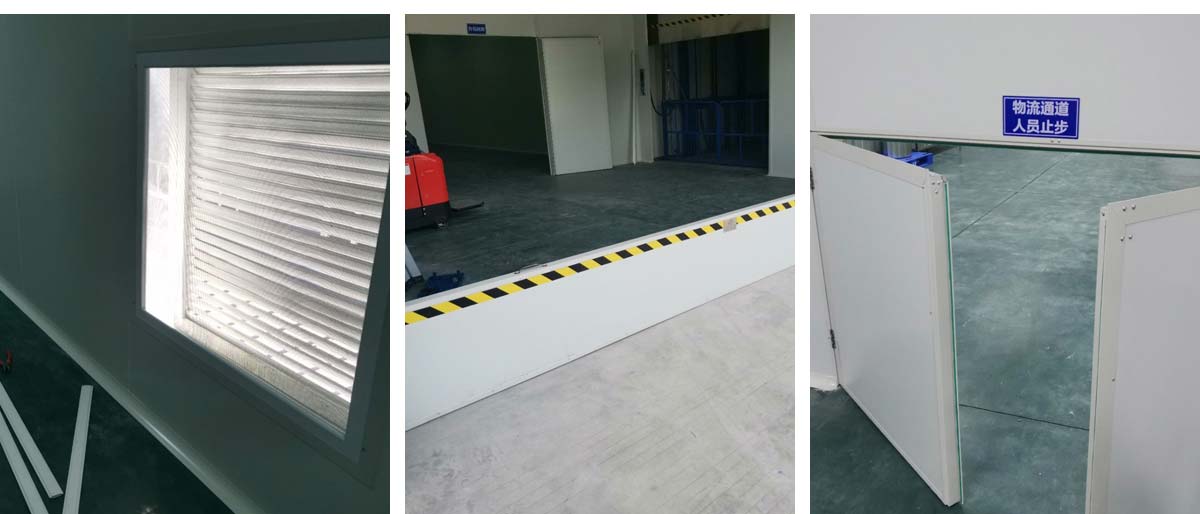

2021-3-21成都汉莎调料品有限公司厂房装修现场: 1、动力电安装完成50%, 2、通风百叶安装完成80%

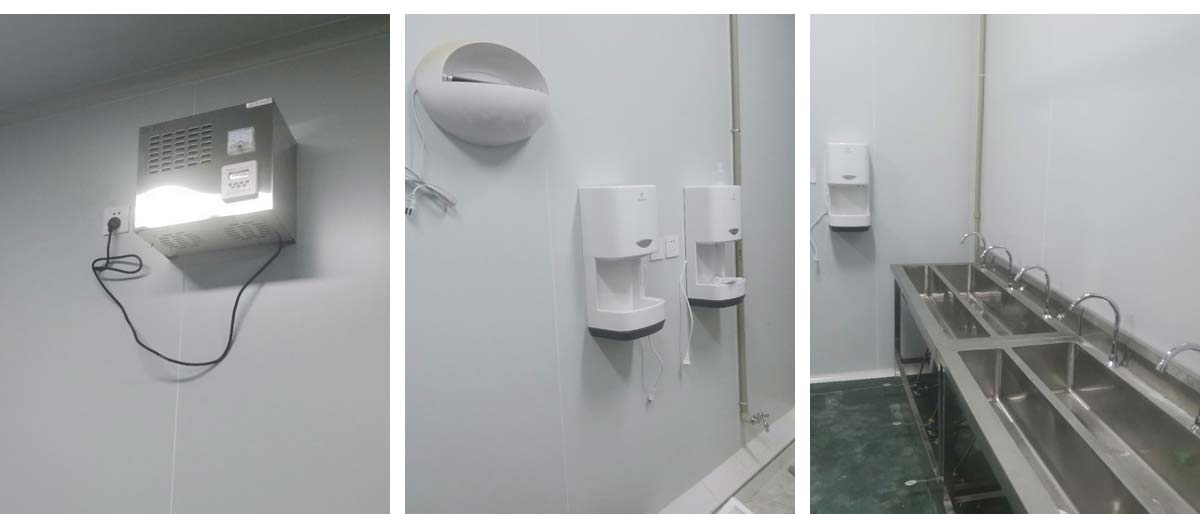

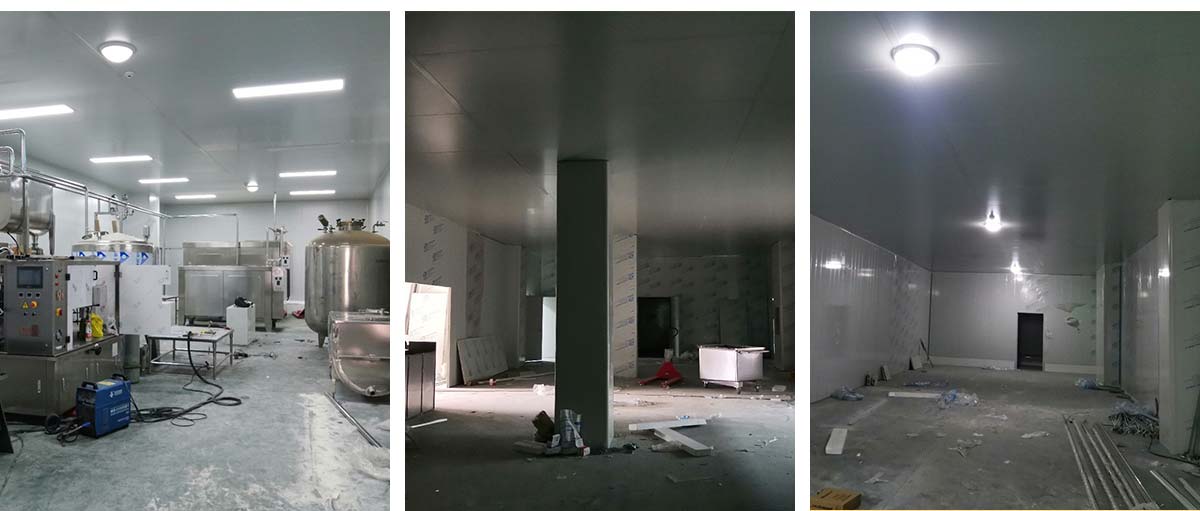

2021-3-17成都汉莎调料品有限公司厂房装修现场:1.洗手槽安装完成 2.臭氧发生器安装完成3.灭蝇灯安装完成 4.通风空调完成75%。
2021-3-14成都汉莎调料品有限公司厂房装修现场:1,通风进场施工完成50%, 2,水电安装完成90%,动力电除外, 3,彩板含增项主体全部完成,收尾基本完成, 4,三防板安装全部完成。

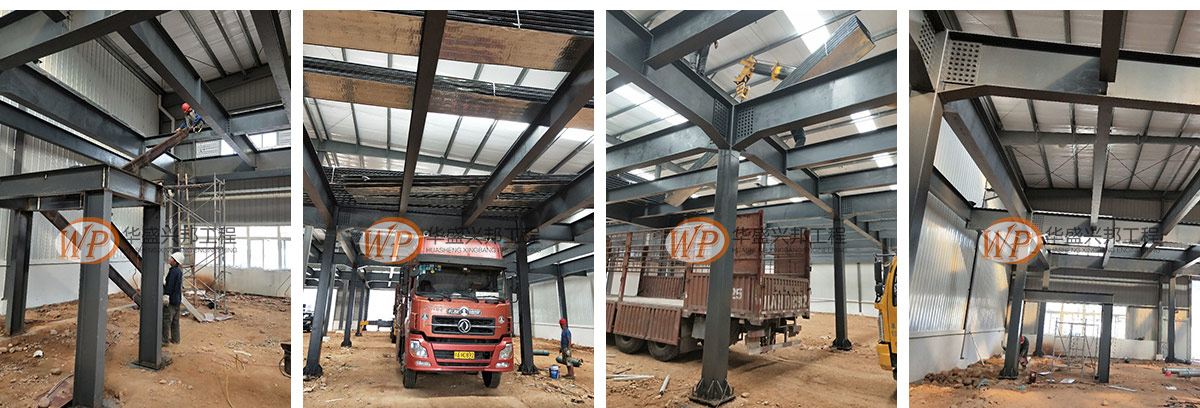

5.14木工拆基础模板,配梁柱模板 2钢结构进行钢构预埋

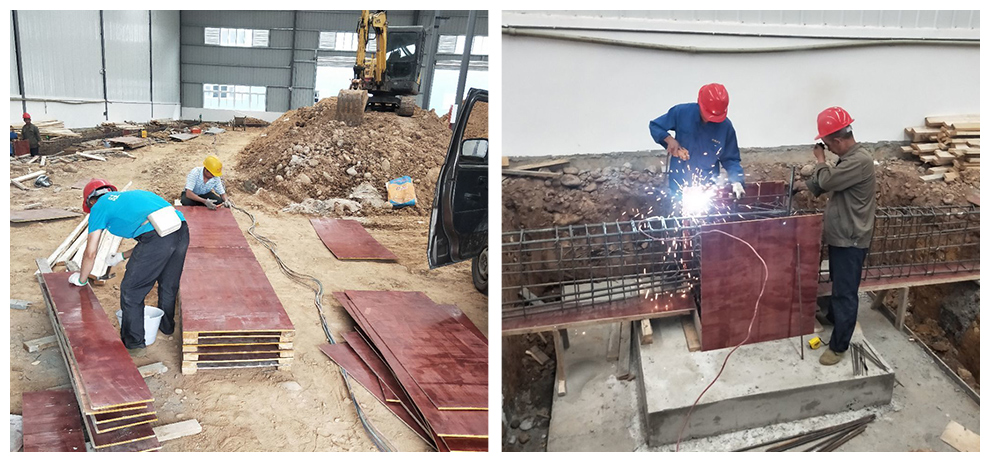

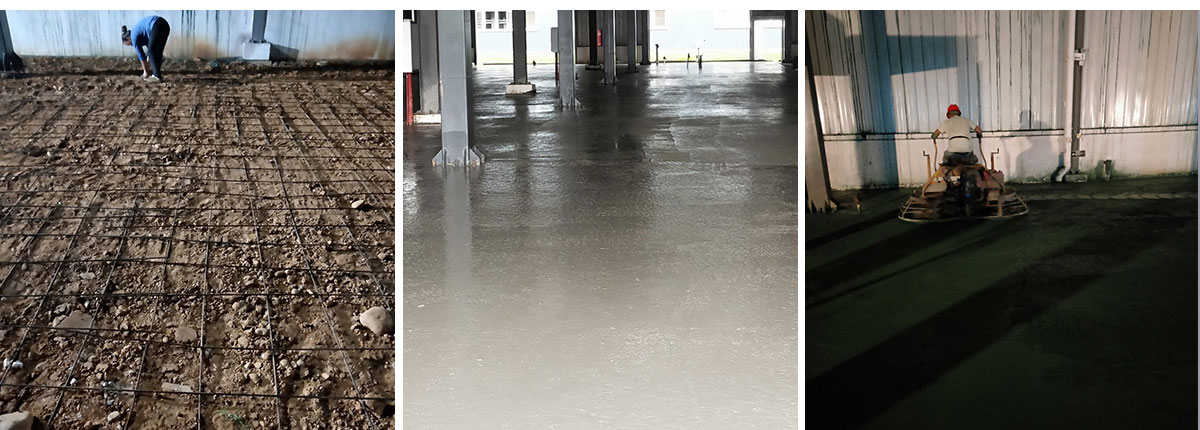

5.18浇筑地基
5.19拆除梁柱模板

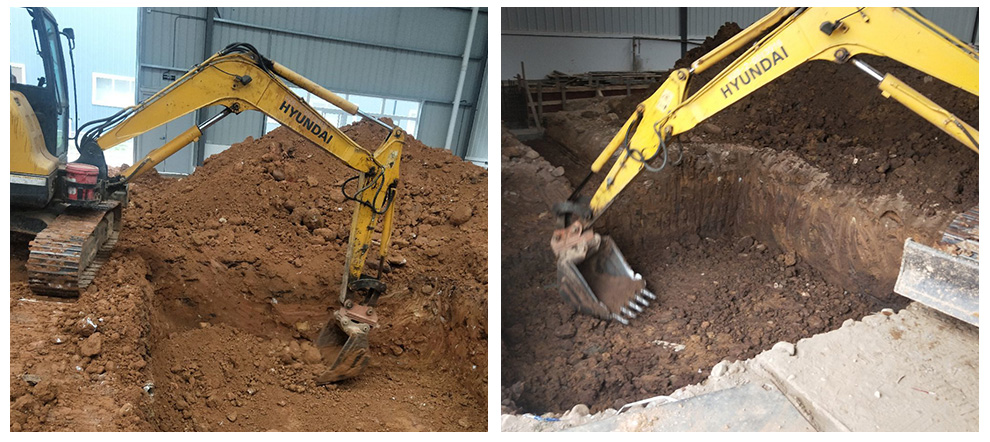

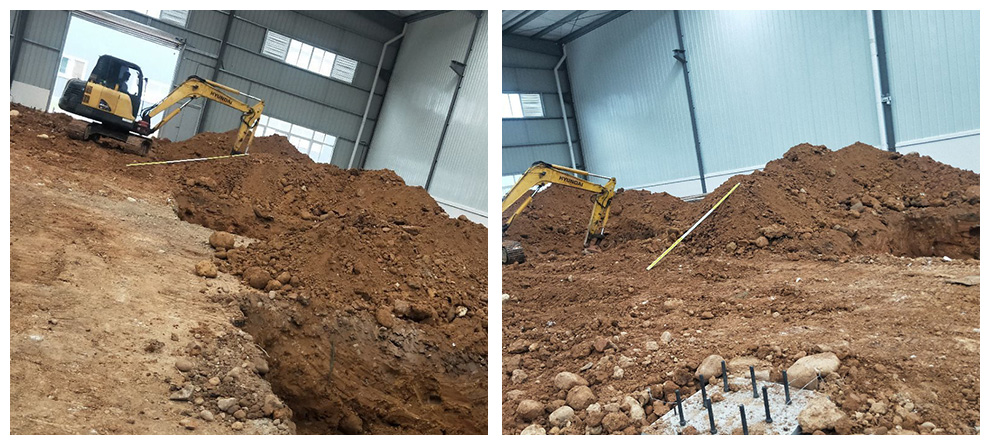

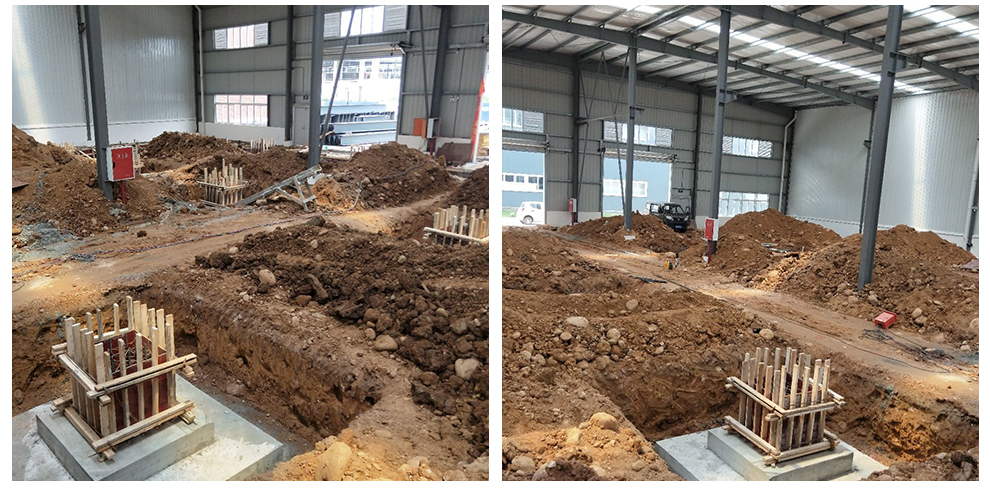

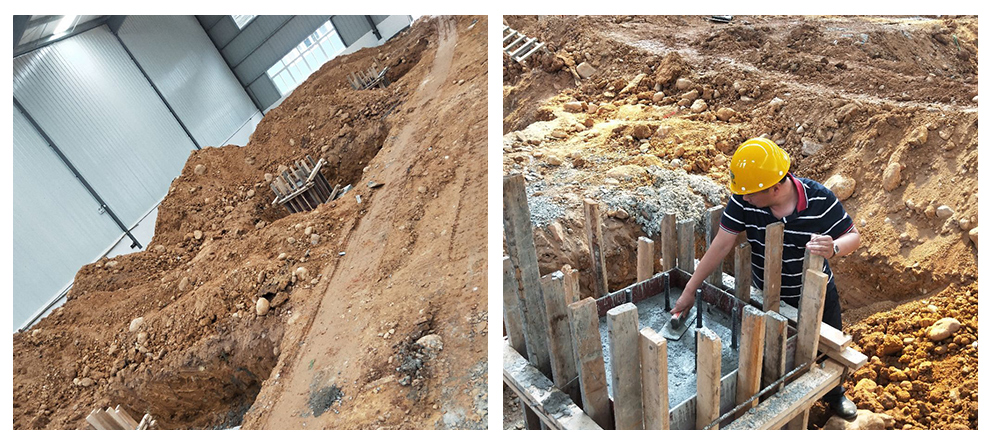

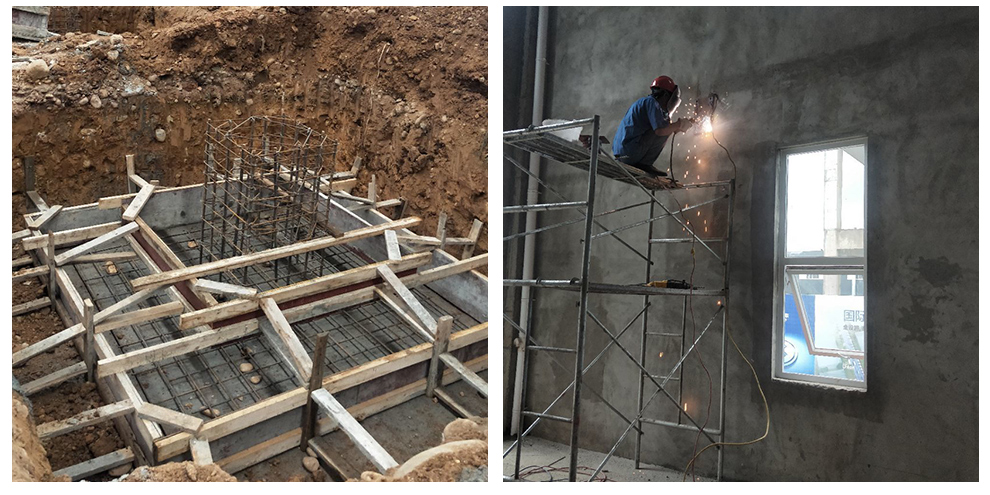

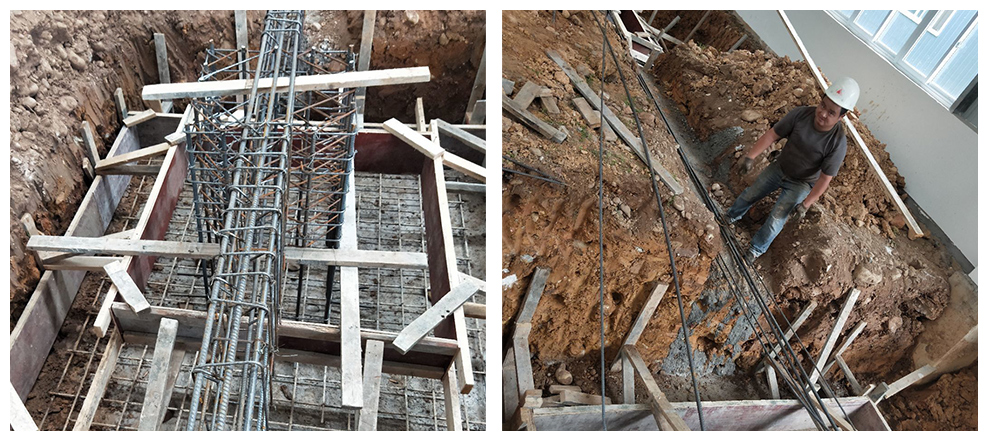

5.21开挖剩余基坑

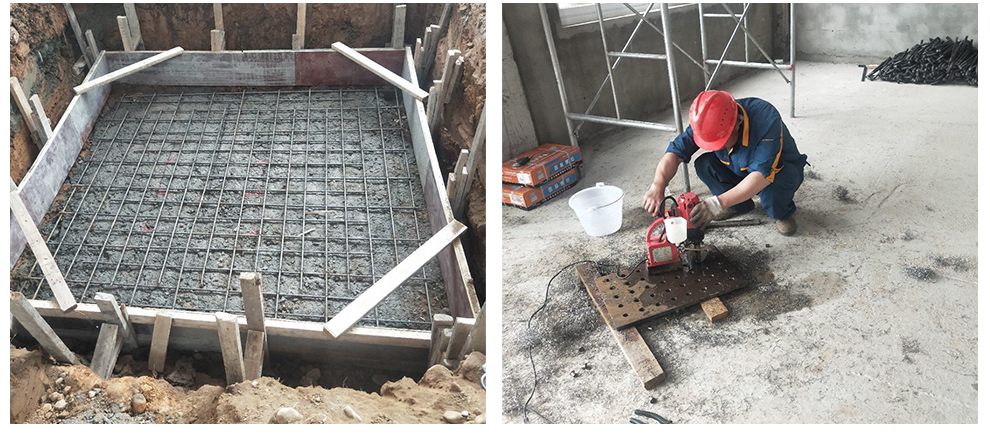

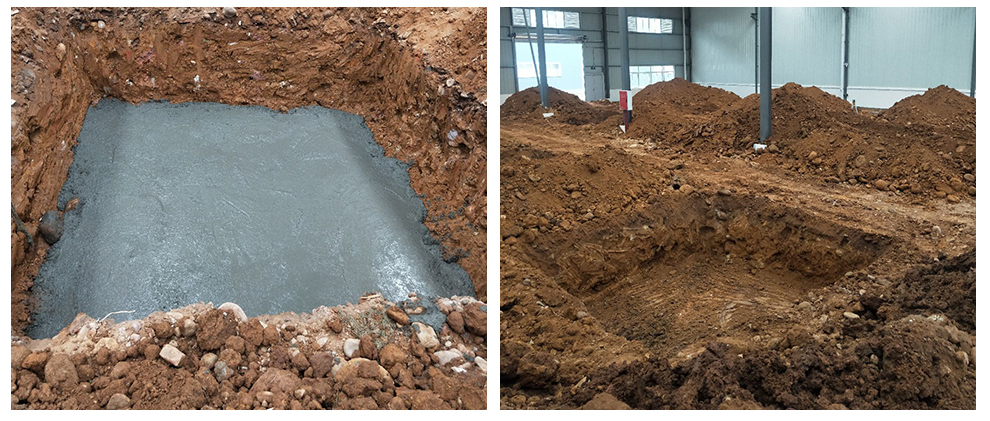

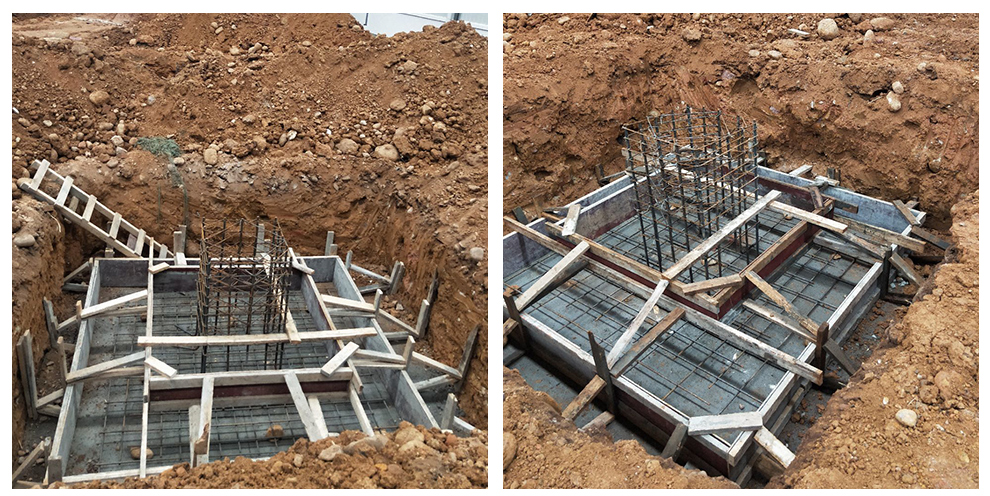

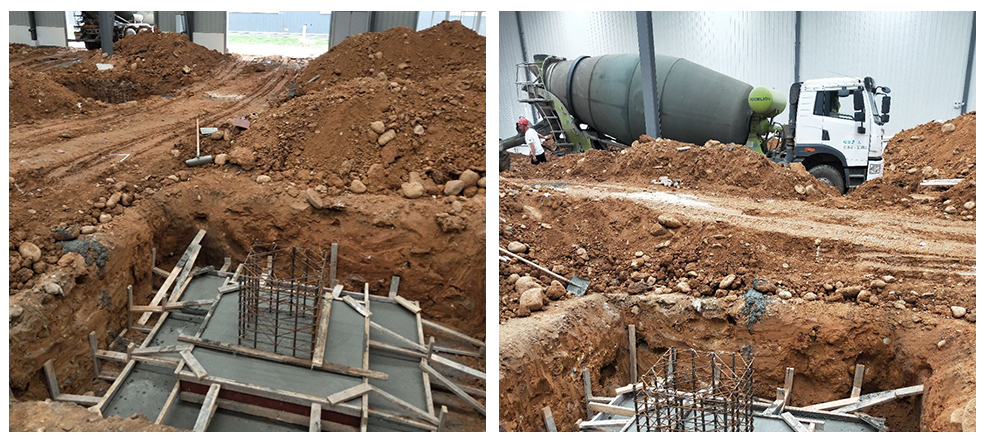

5.23 浇筑基坑垫层

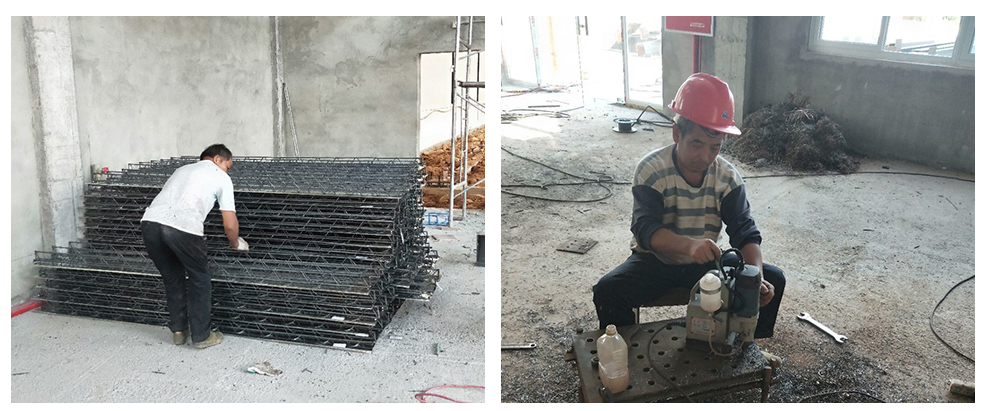

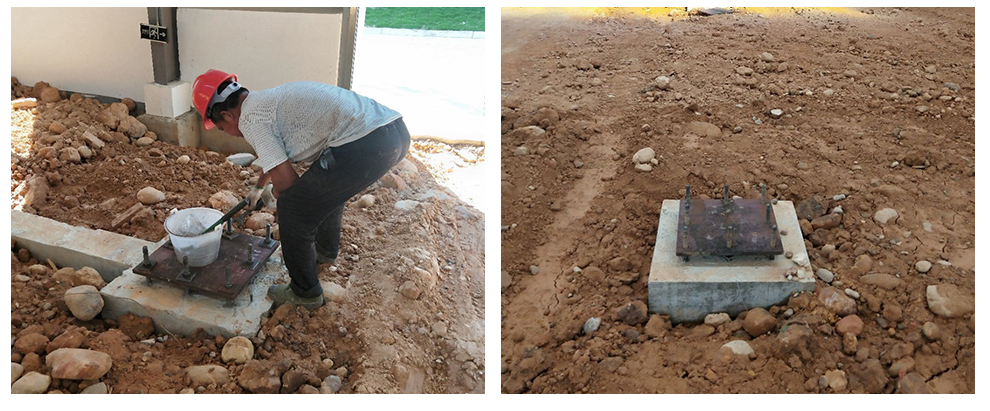

5.25钢结构制作预埋件

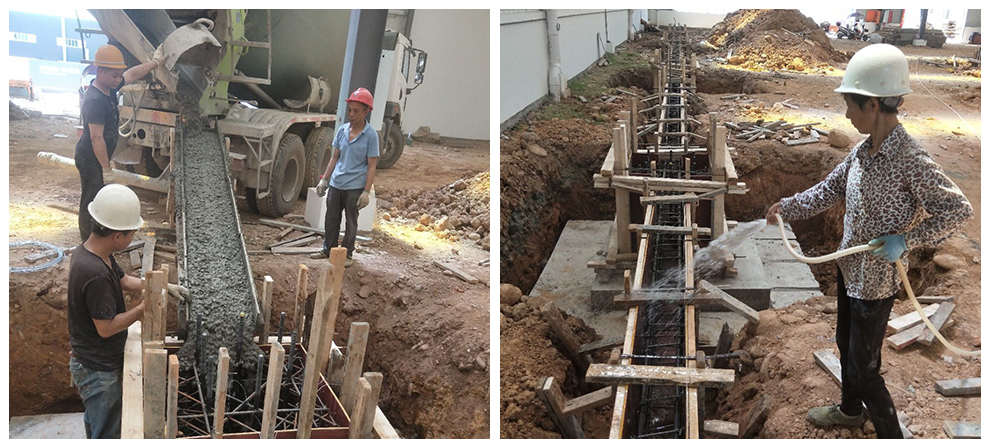

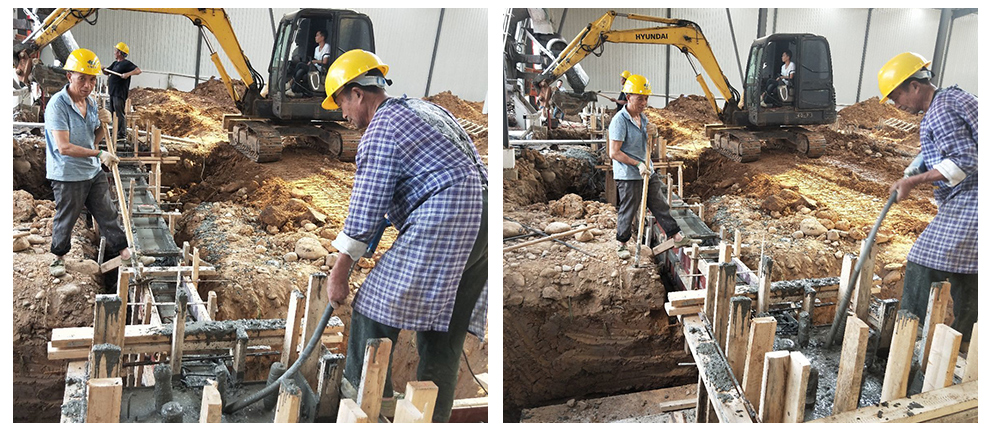

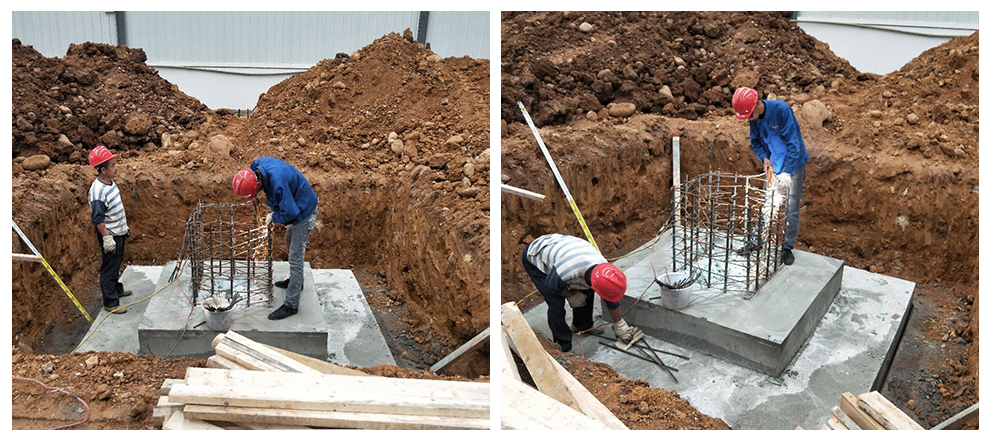

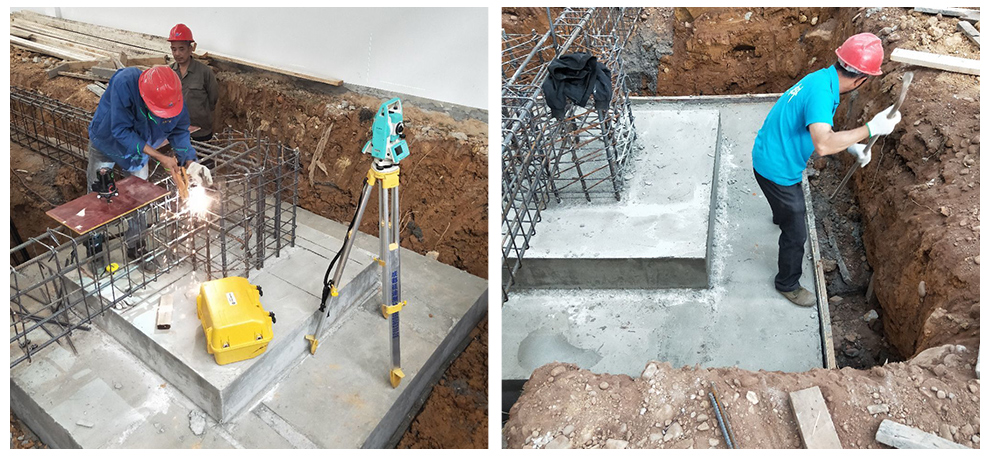

5.26钢结构制作预埋件,浇筑承台混凝土
5.27钢结构进行预埋

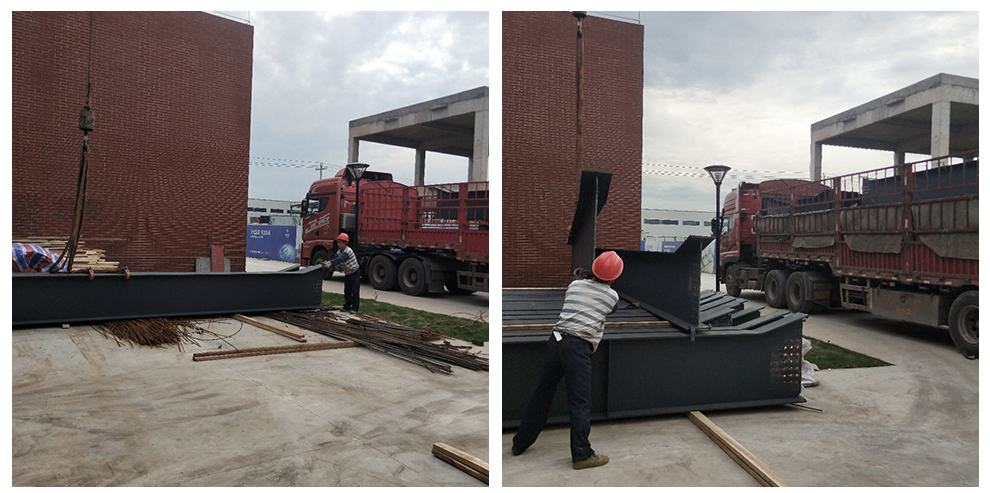

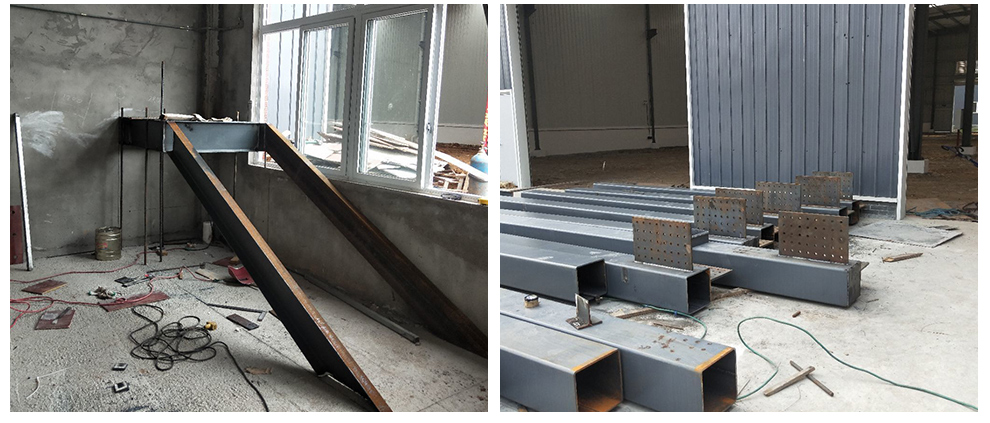

5.28钢结构材料进场
5.29梁柱基础全部浇筑完成
6.1土方回填,场地平整 2钢结构焊接横架
6.2钢结构焊接楼梯

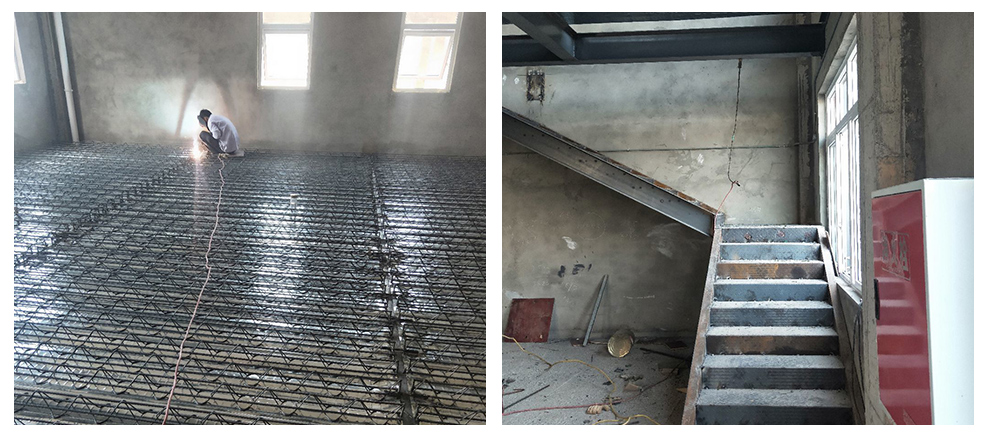

6.3焊接楼梯
6.7焊接构件 3钢构底板调平安装
6.9办公室铺设底板 吊装钢柱
6.9立柱焊接加固

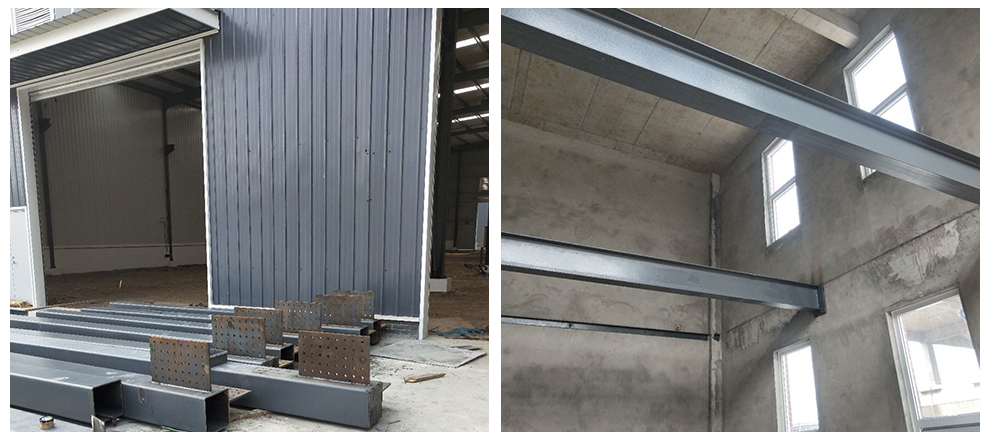

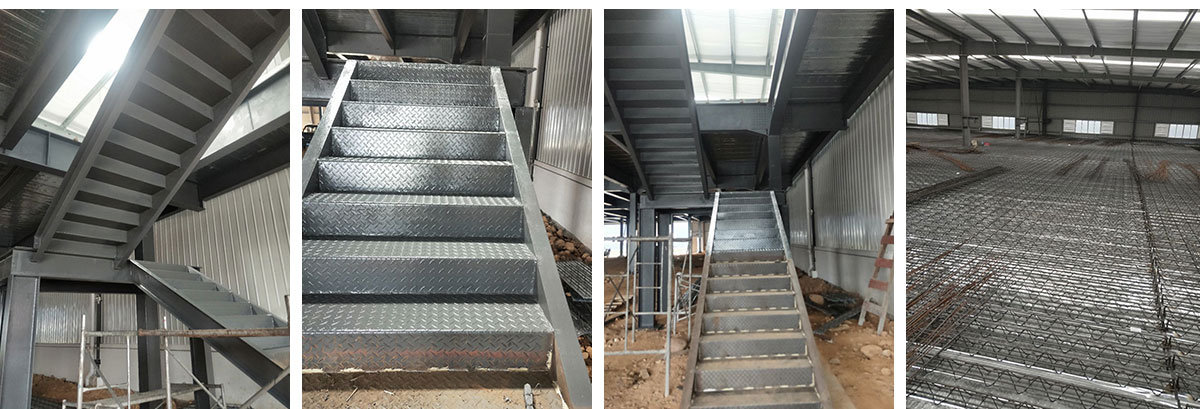

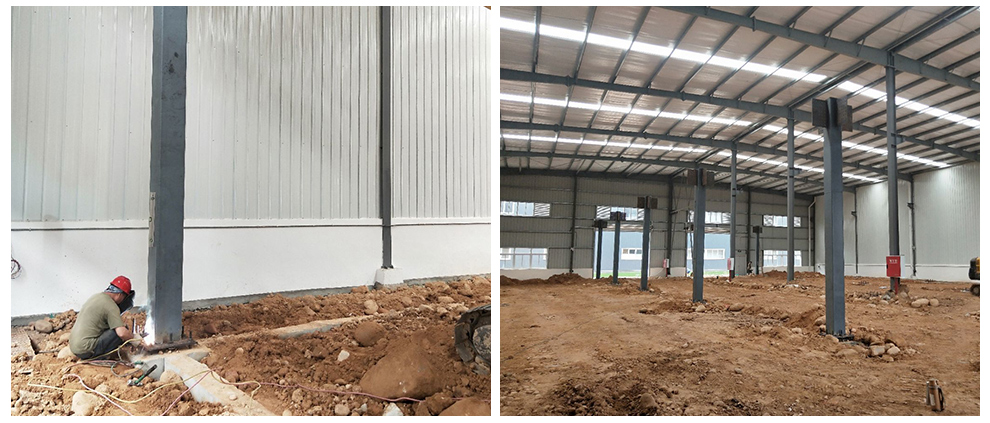

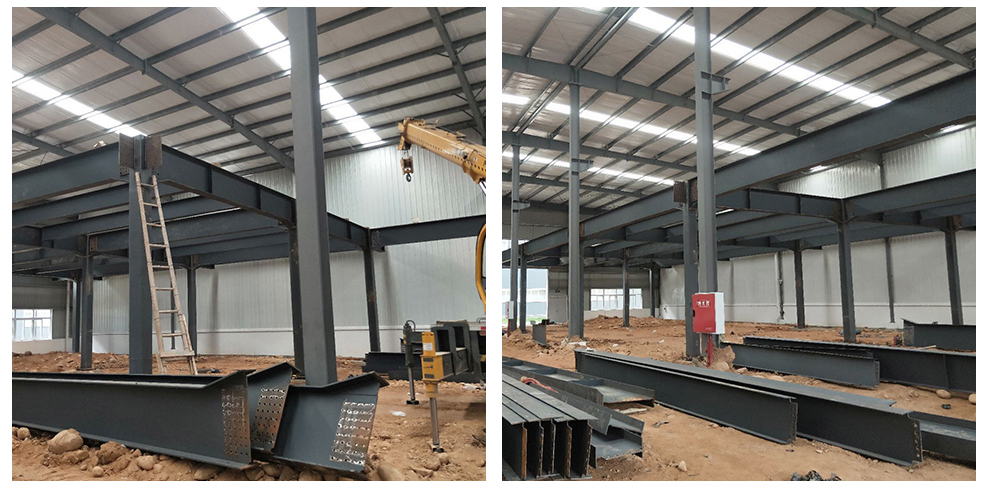

6.15 钢结构框架

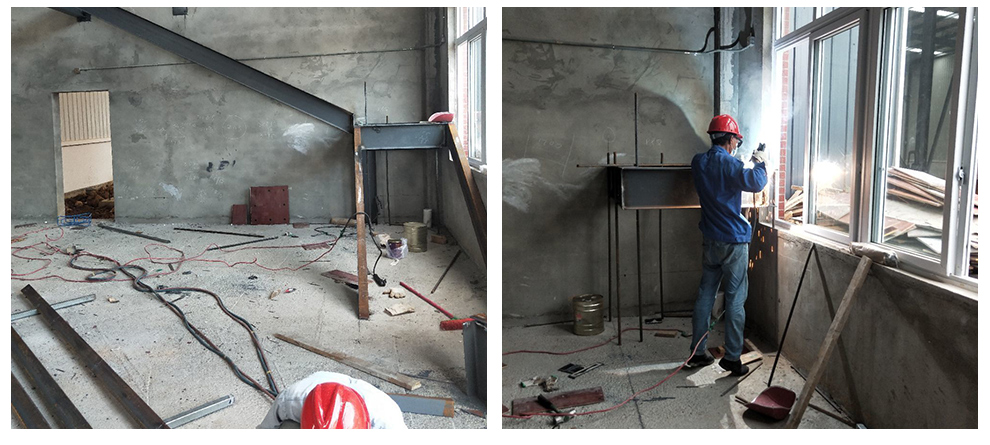

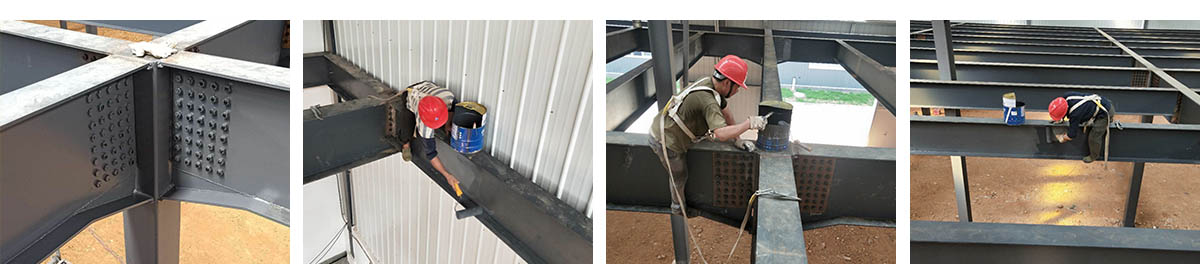

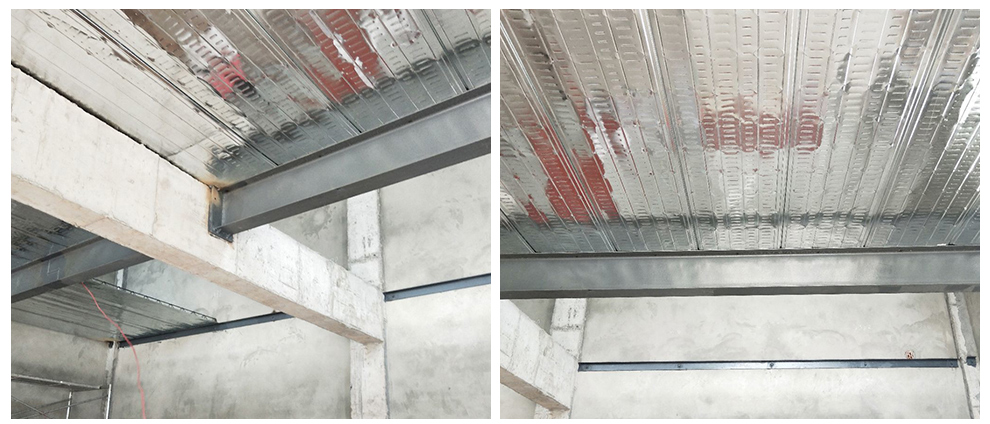

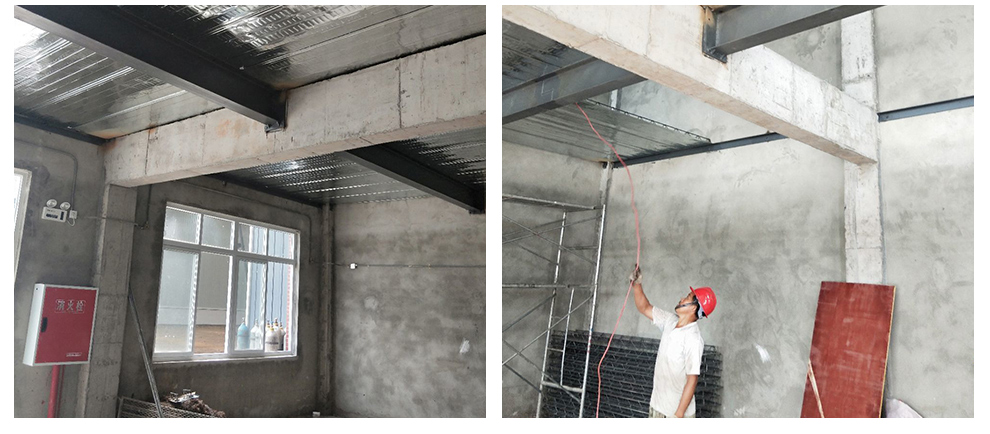

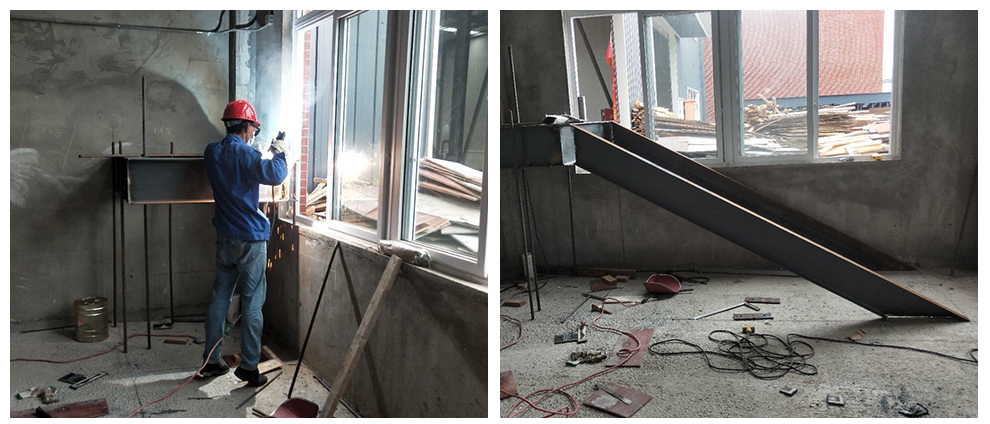

2020-6-29成都汉莎调料品有限公司厂房装修现场,对钢梁涂刷防腐,防锈油漆,钢梁拧螺丝,加焊施工

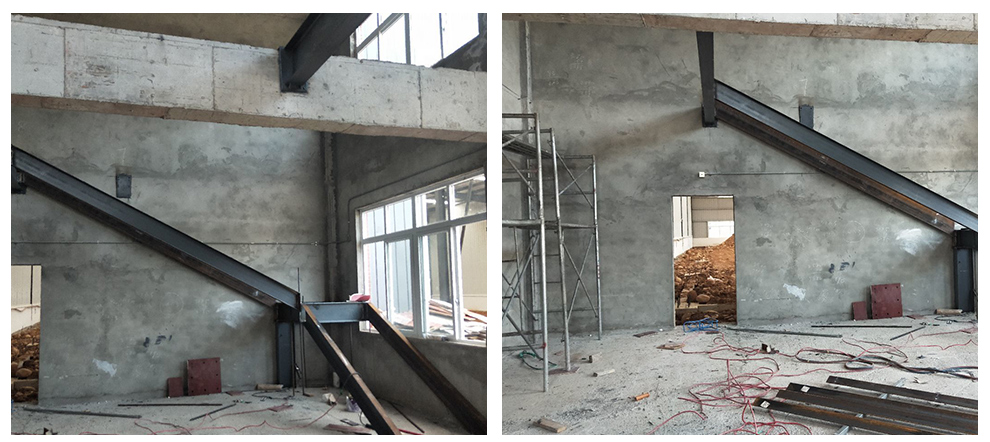

2020-6-29成都汉莎调料品有限公司厂房装修现场,1、柱脚焊接加固 2、楼梯制作,楼板材料到场
2020-7-13成都汉莎调料品有限公司厂房装修现场,1楼梯打扫耍漆 2穿楼层网片钢筋
2020-7-13成都汉莎调料品有限公司厂房装修现场,养护混凝土,浇筑楼层混凝土,打磨地平,预留下料洞口和排水洞口

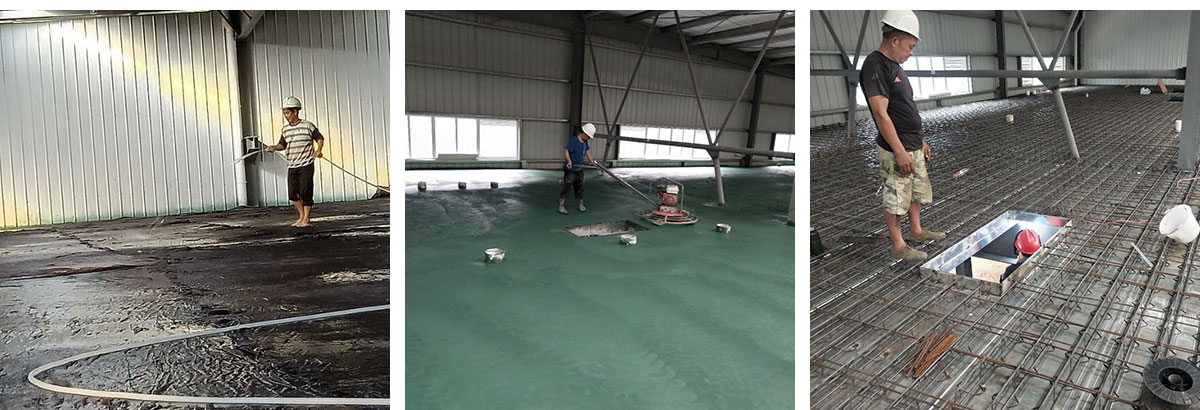

2020-7-13成都汉莎调料品有限公司厂房装修现场,一楼地平混凝土浇筑完成
2020-10-1成都汉莎调料品有限公司厂房装修现场,地坪施工,挡水墙施工

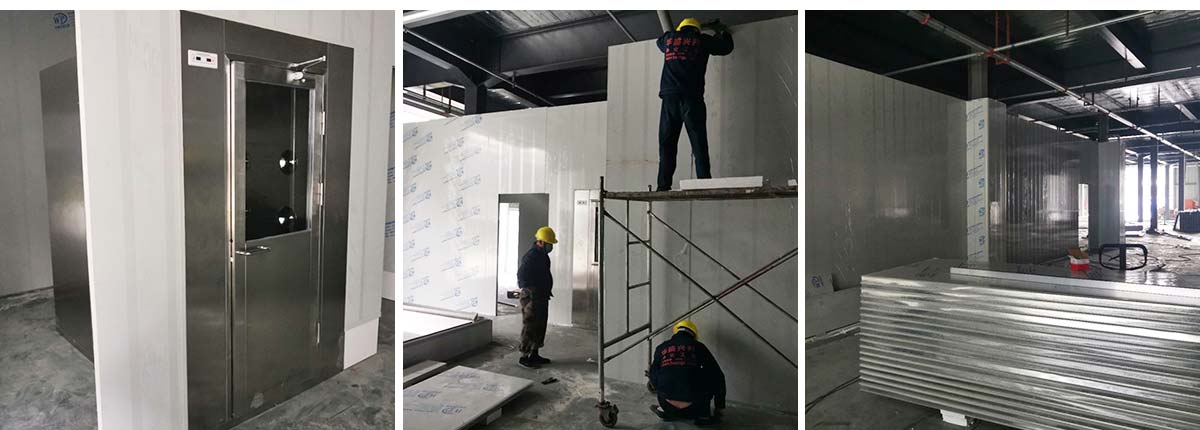

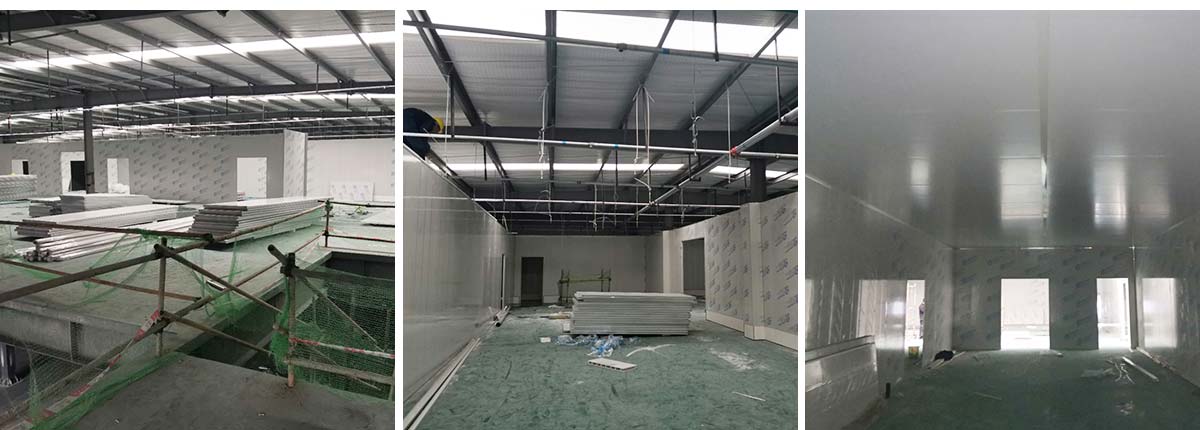

2020-10-16成都汉莎调料品有限公司厂房装修现场,(1)二楼墙板完成70%, (2)二楼墙板,顶板上楼, (3)设备基础完成90%, (4)卷帘门门口斜坡完成50%, (5)一楼卫生间墙体垫层完成。
2020-10-20成都汉莎调料品有限公司厂房装修现场,1,二楼净化彩钢顶板完成50%, 2,一楼卫生间抹灰完成50%, 3,设备基础养护。
2020-10-23成都汉莎调料品有限公司厂房装修现场,1,卫生间外墙贴砖完成75%, 2,二楼挡水墙斜砖收尾,砖缝勾缝完成70%, 3,二楼净化顶板完成,圆弧打胶完成30%, 4,彩钢门预制安装完成20%。

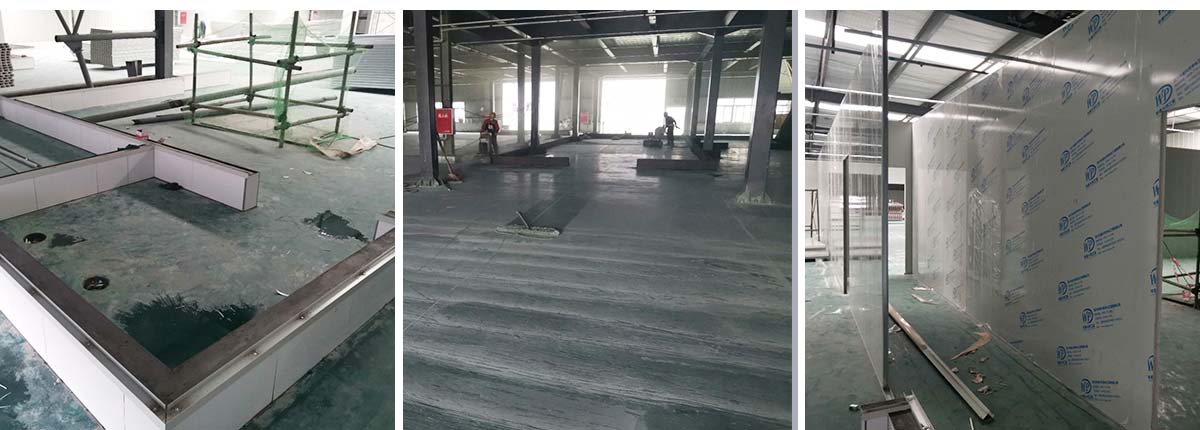

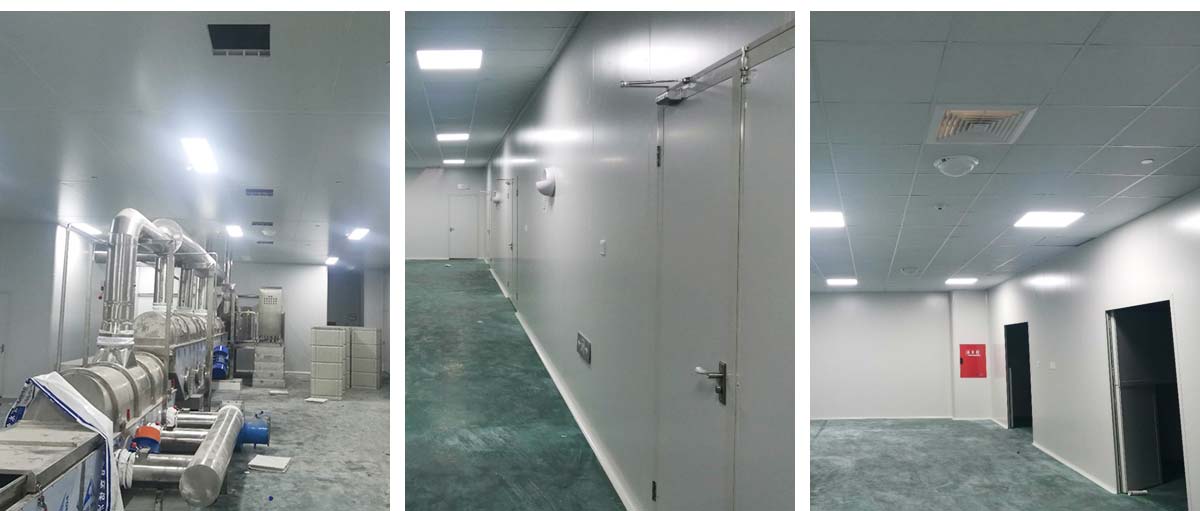

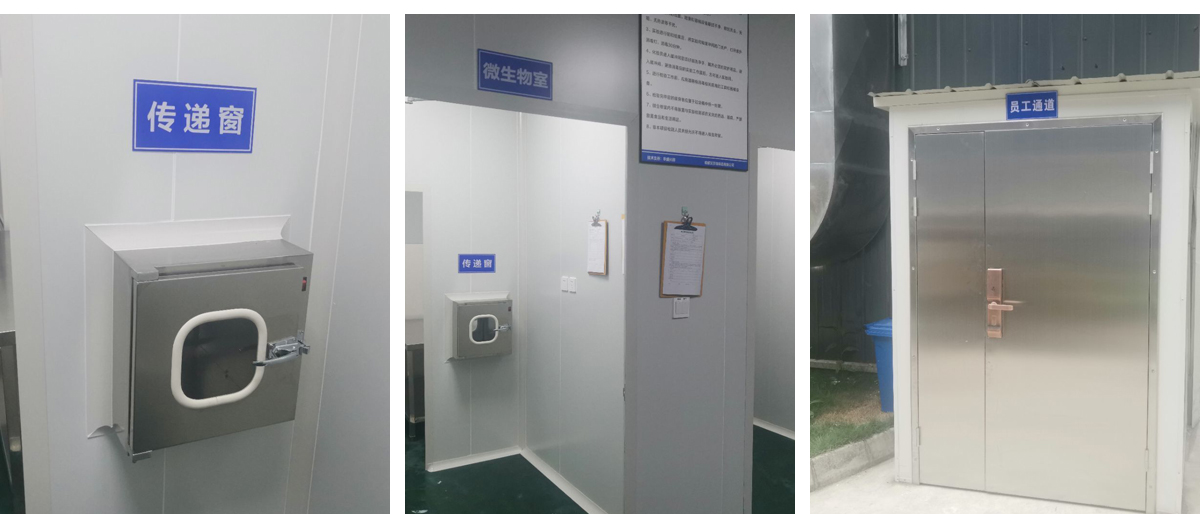

2020-10-29成都汉莎调料品有限公司厂房装修现场,1,风淋室,洗手槽进场安装完成 2,二楼彩钢收尾完成95%, 3,二楼彩钢门预制安装完95%, 4,三防板二楼完成95%,, 5,二楼水电完成50% 6,一楼墙板完成40%,剩余等待设备进场后安装。
2020-11-08成都汉莎调料品有限公司厂房装修现场:1,彩钢顶板完成60%, 2,卫生间贴砖完成80%, 3,卫生清理完成20%, 4,不锈钢扶手完成。

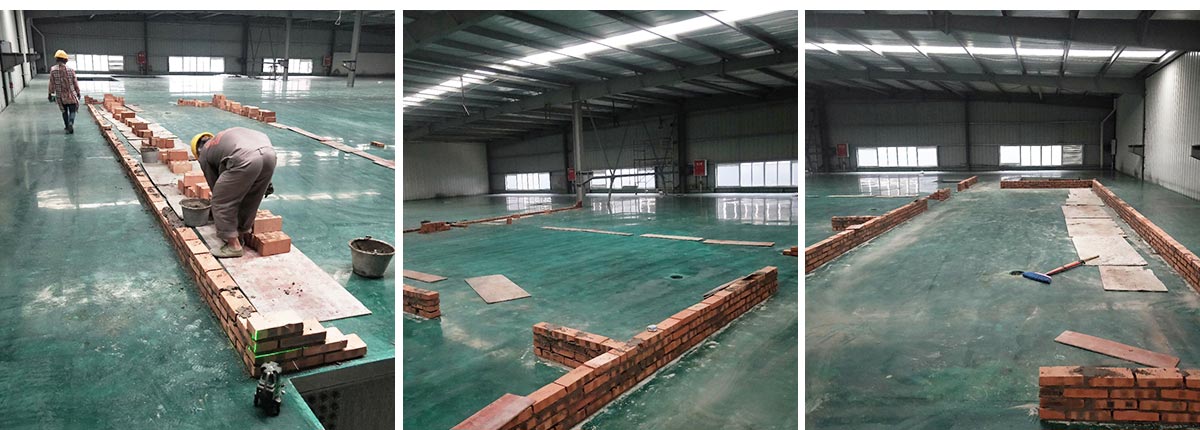

2021-1-30成都汉莎调料品有限公司厂房装修现场:1、清洗地面, 2、室外排水主沟制作。
2021-3-4成都汉莎调料品有限公司厂房装修现场:1、淀粉间顶板完成, 2、外包间顶板完成, 3、增项彩板材料计划。
