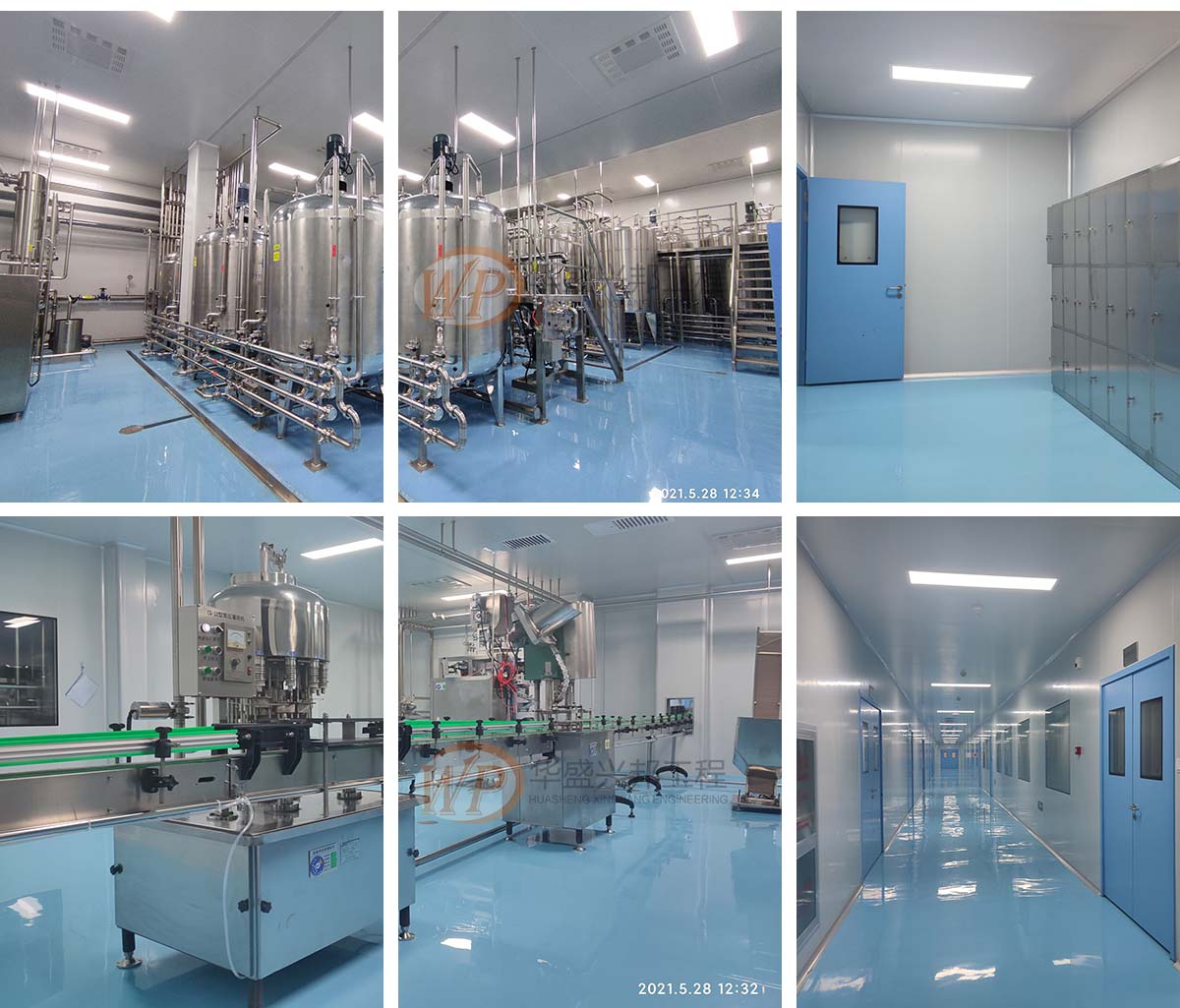

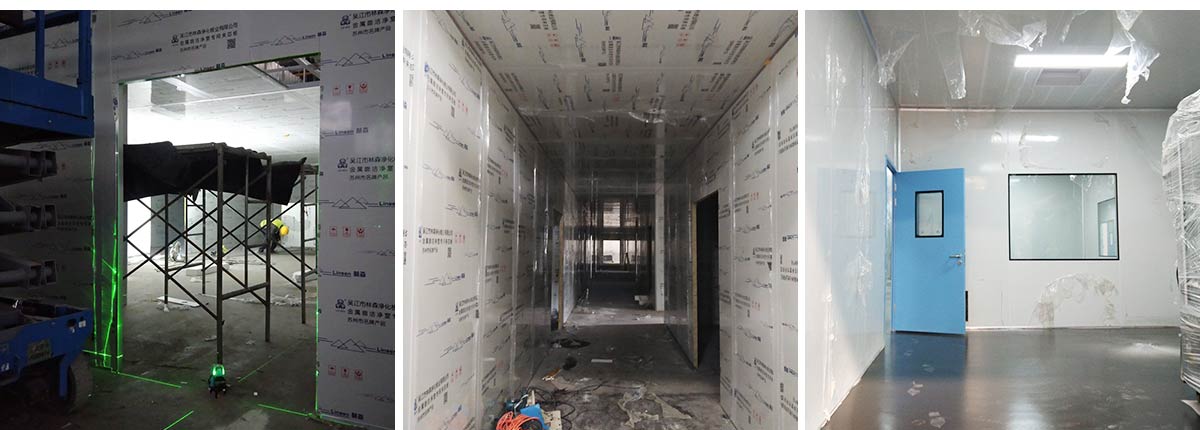

2021-5-28质每(湖北)生物医药有限公司厂房装修现场:车间装修收尾,验收成功

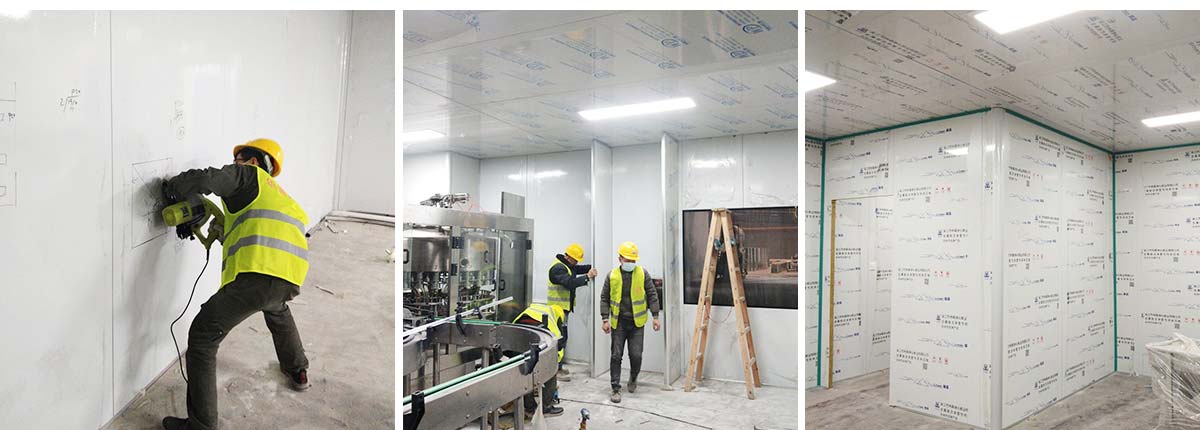

2021-4-30 质每(湖北)生物医药有限公司厂房装修现场:液体车间:液体车间: 1:软接制作完成80%;2:空调新风,排风外墙百叶安装完成。 饮片车间: 1:排风管安装完成。
2021-4-21 质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1、剩余风管拼装完成80%;2、彩钢板打胶完成95%;3、空调自控放线完成95%。

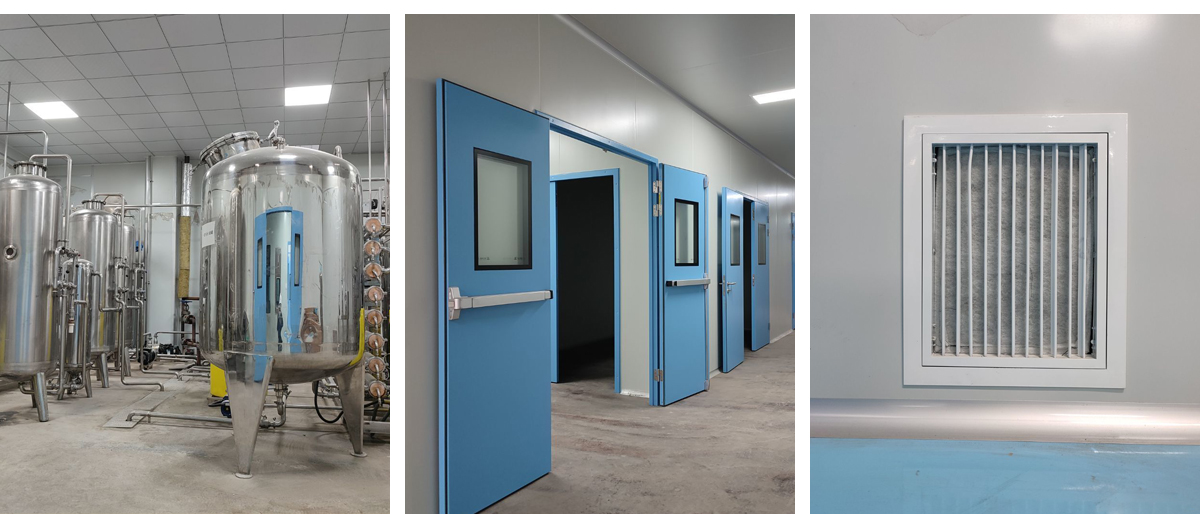

2021-4-2 质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1、圆弧完成80% ;饮片车间: 1、撕膜完成 2、不锈钢排风罩制作完成30%。

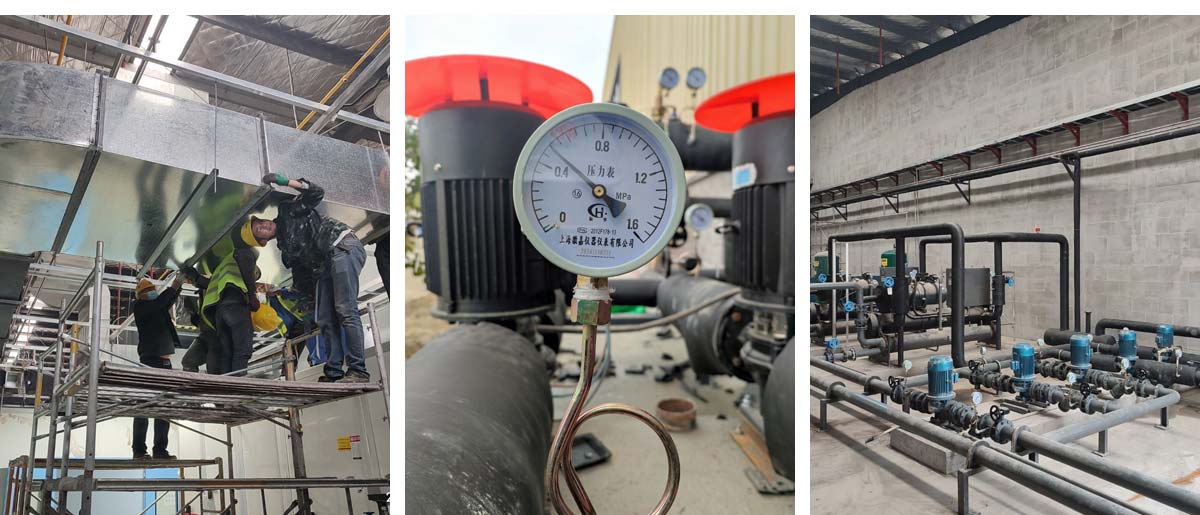

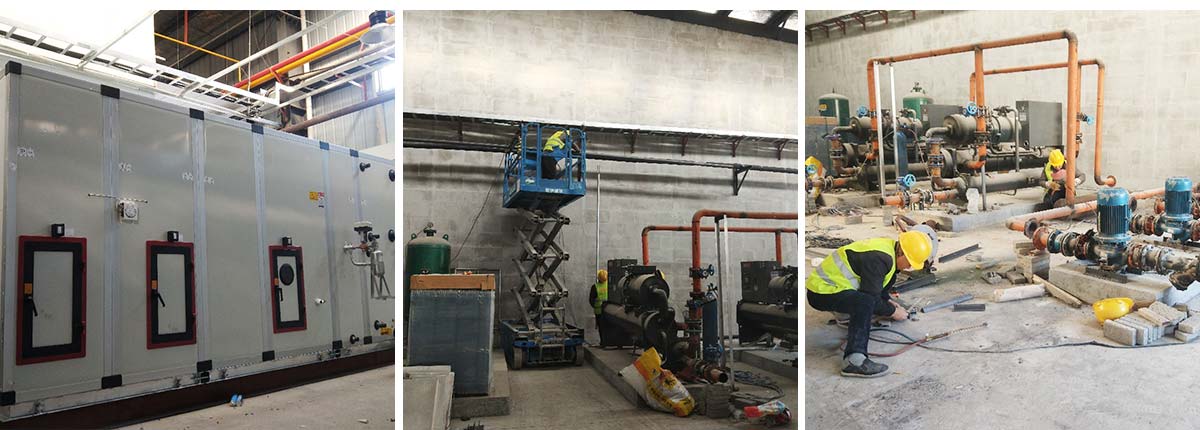

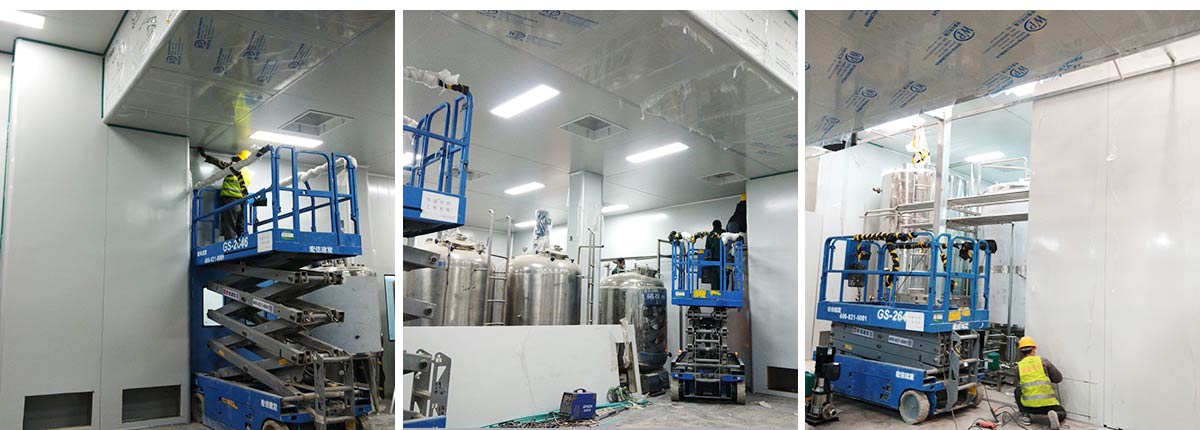

2021-3-21 质每(湖北)生物医药有限公司厂房装修现场:1、空调水系统完成并完成打压并让甲方见证; 2、碰头风管清洗,安装完成60%; 3、饮片车间: 空调水系统完成并打压见证; 空调风管安装完成。
2021-03-16质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,空调水管保温完成70% 2,微压差计安装完成,传递窗安装完成; 3,碰头风管按系统归类完成70%,准备清洗。 饮片车间: 1,空调水管渗水处补漏完成,模块机温感探头,水流开关安装完成; 2,空调风管保温完成75%
2021-03-13质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,风管碰头管铆法兰完成 2,回风口槽铝包边完成60% 3,空调水管保温完成60% 饮片车间: 1,风管保温完成60% 2,空调水焊口加焊完成70%

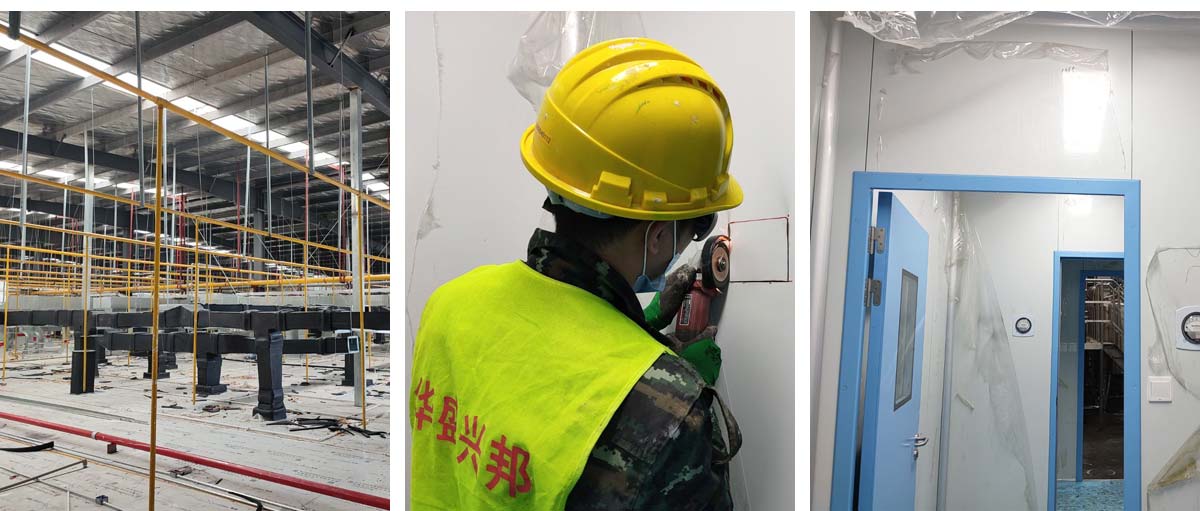

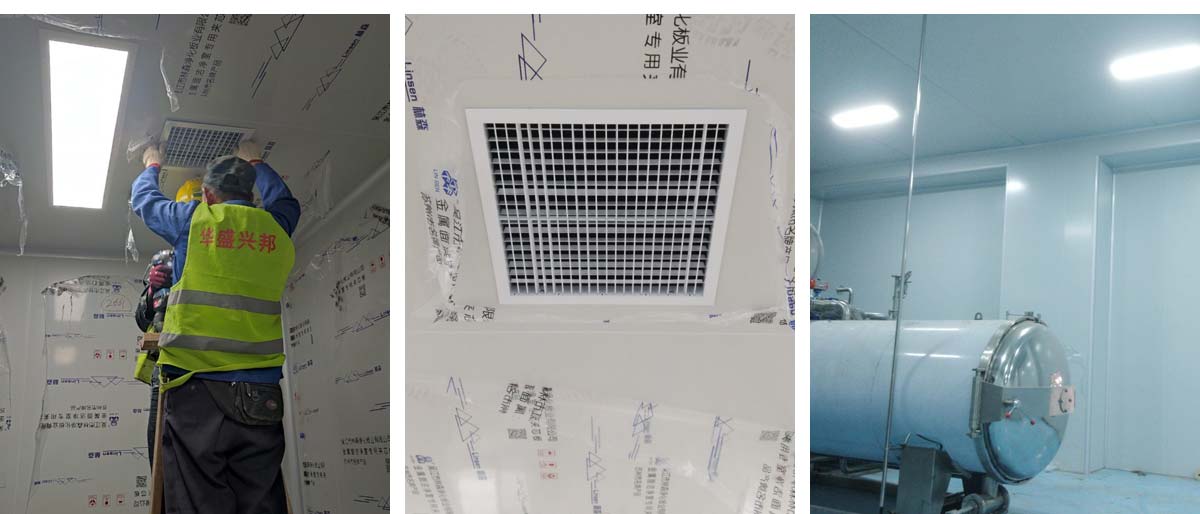

2021-01-13质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,空调冷冻水管完成安装15% 饮片车间: 1,洁净钢质门安装完成10% 2,风管组装完成90%

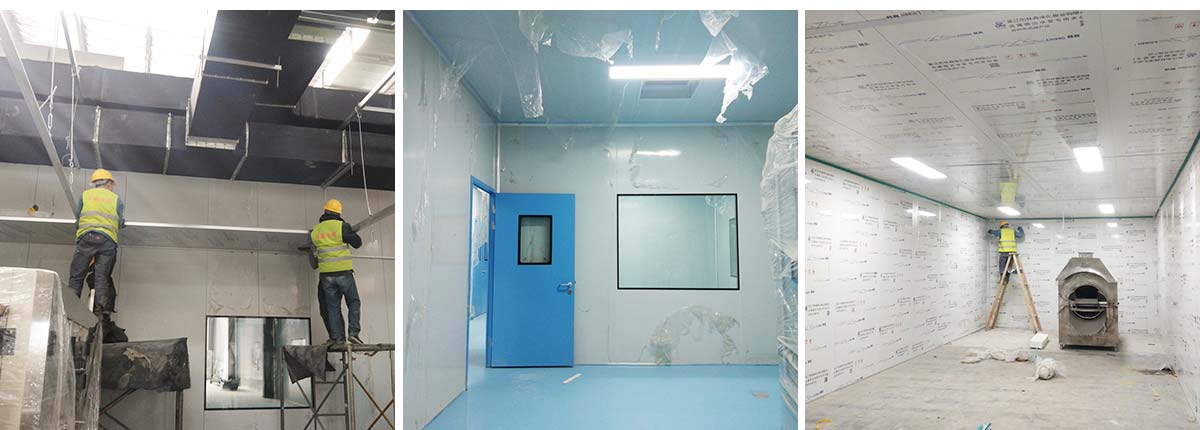

2021-01-11质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,空调水管除锈刷漆完成,水管改造切割,水泵拆除移位完成空调机组就位完成, 2,风管扣管。 饮片车间: 1,配圆弧完成 2,清理卫生完成。

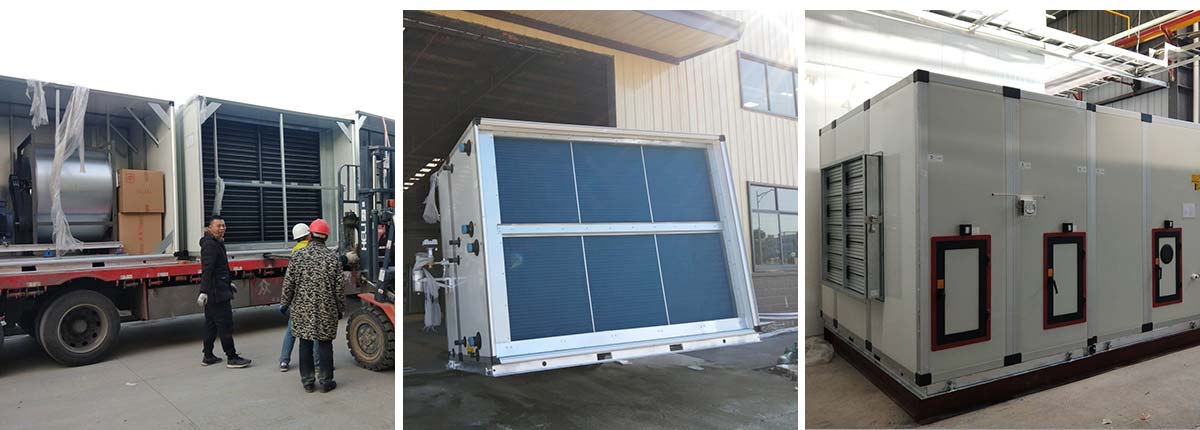

2021-01-02质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,组合式空调到货并定位至基础 2,给消防开消火栓和穿顶板洞 饮片车间: 1,配圆弧完成75%
2020-12-29质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,原预留区域彩钢板完成80%,剩余两处待甲方设备进入才可施工 2,开参观通道消防排烟风口洞完成 饮片车间: 1,配圆弧完成15% 2,开消防排烟风口洞完成70%

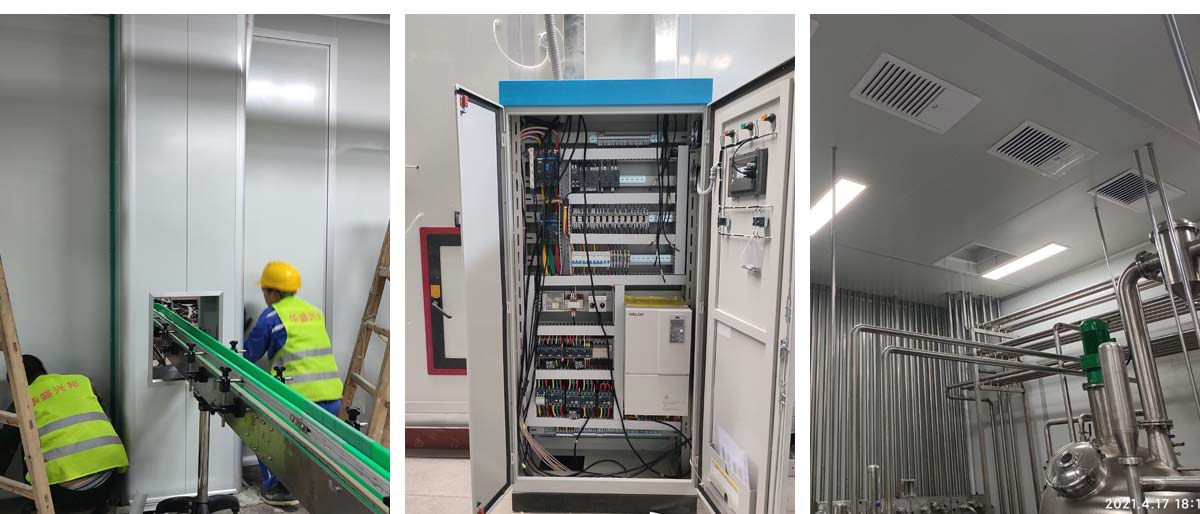

2020-12-26质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,灌装间气闸室安装及传送带开孔完成 2,杀菌间消火栓墙面开洞完成 饮片车间: 1,给消防开喷淋洞6个, 2,配圆弧完成65%

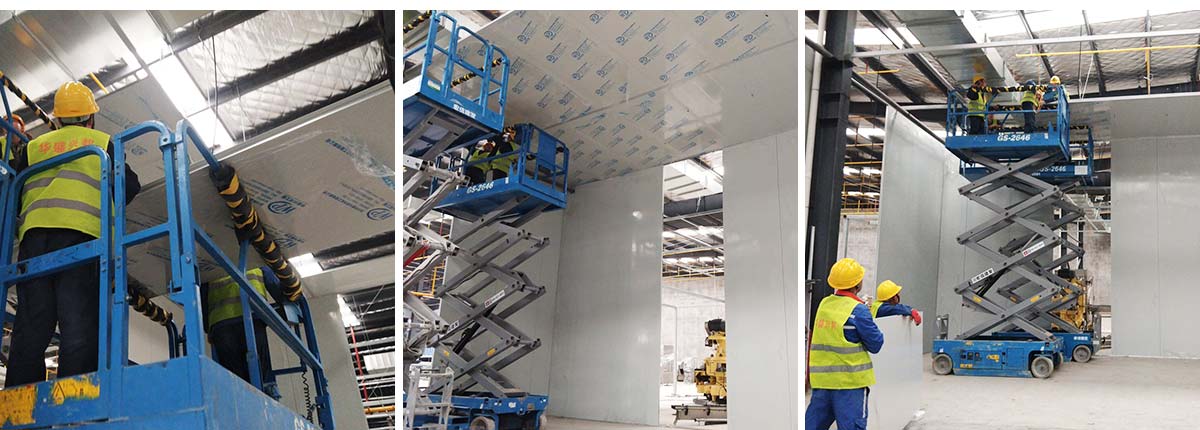

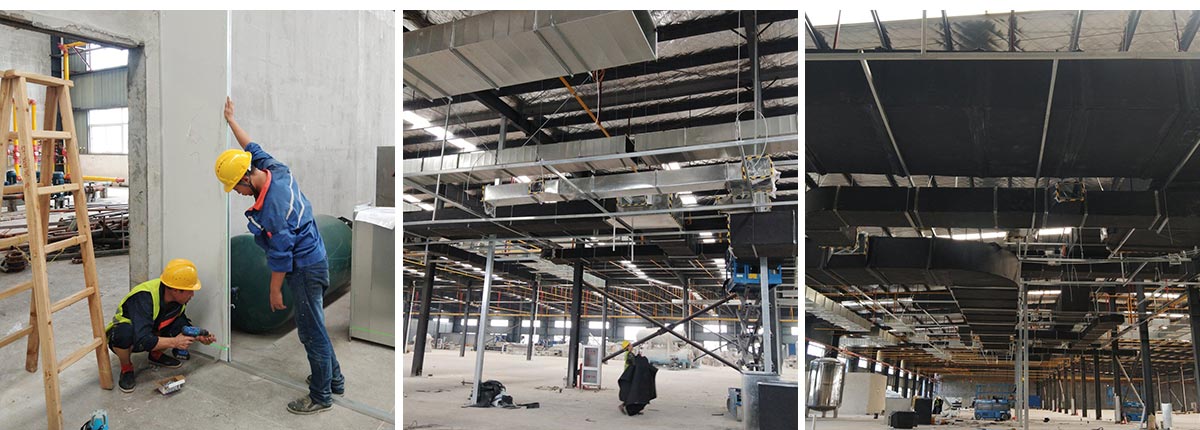

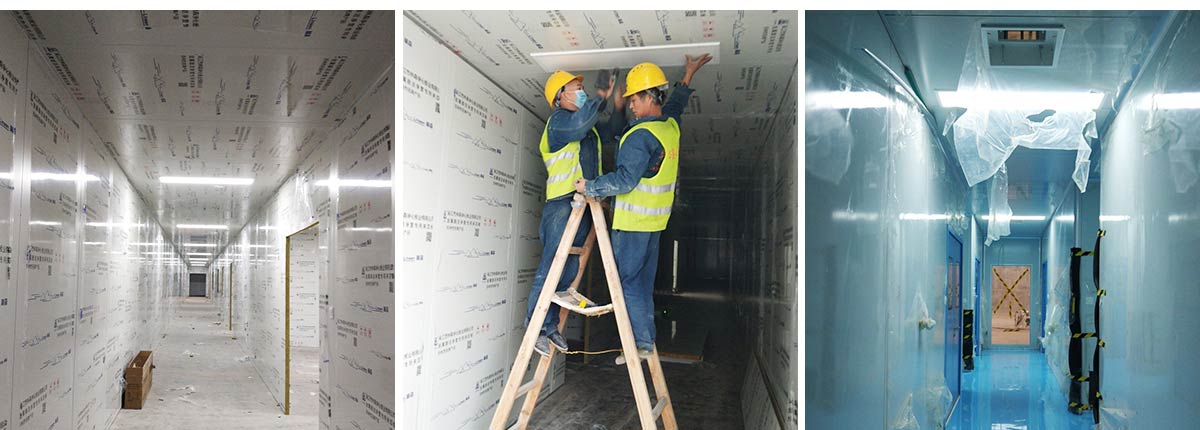

2020-12-22质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,预留区域墙顶板收尾完成60% 2,照明配电箱安装完成 饮片车间: 1,空调风管尺寸测量完成90%
2020-12-20质每(湖北)生物医药有限公司厂房装修现场:液体车间: 液体车间: 1,纯水机房外围彩钢板墙板安装完成 2,电子互锁电源及开关安装完成 饮片车间: 1,开消防排烟风口洞 2,收拾现场卫生。 3,吊顶式空调器吊装完成,风管量取完成60%

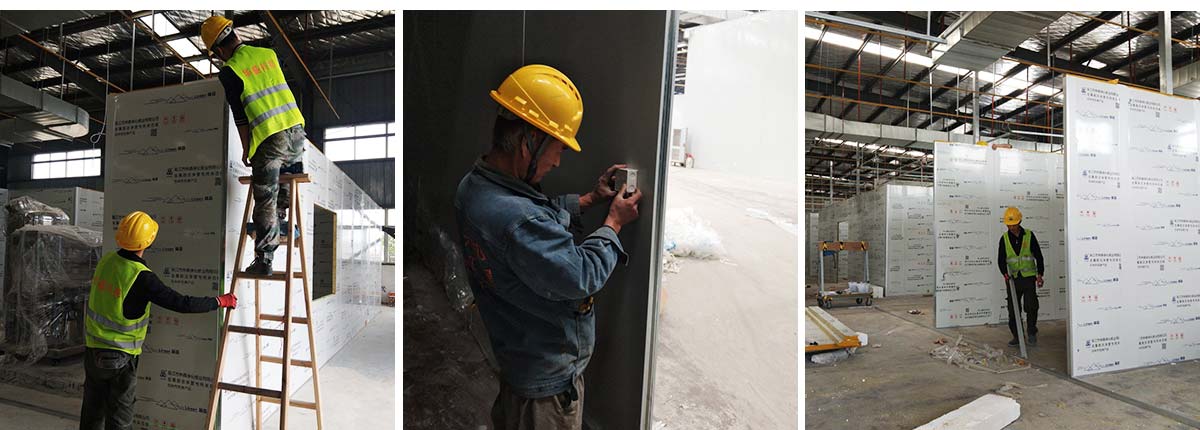

2020-12-15质每(湖北)生物医药有限公司厂房装修现场:液体车间: 1,饮料调配间回风隔墙变更施工完成80% 饮片车间: 1,照明配管穿线完成,开关插座更换完成。

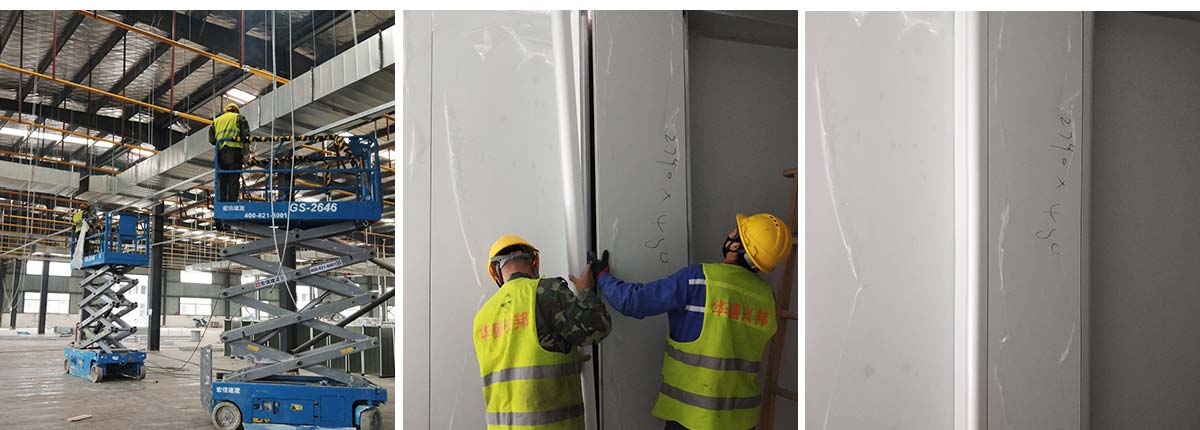

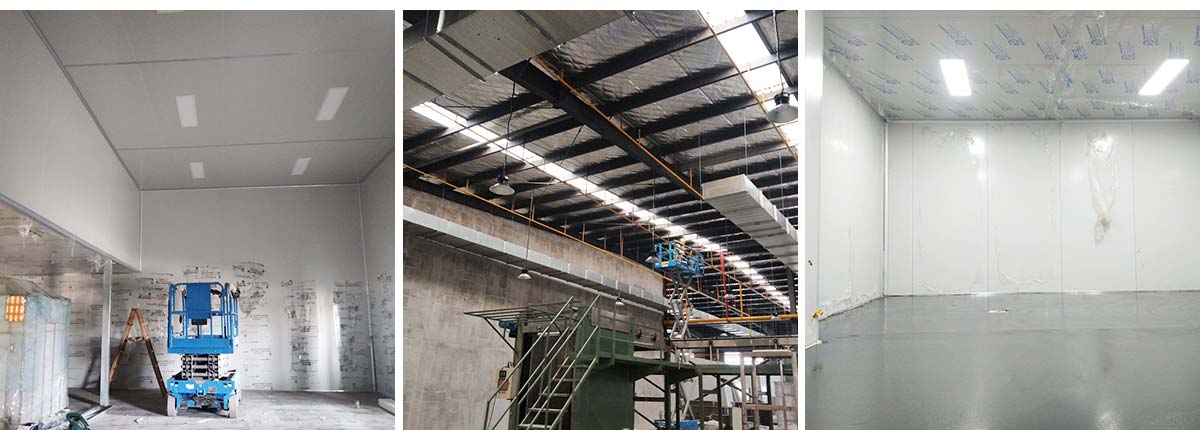

2020-12-13质每(湖北)生物医药有限公司厂房装修现场:液体车间:1,设备通道墙板安装一部分,可拆门制作安装完成; 2,建渣清运4车。 饮片车间: 1,吊顶完成 2,灯具安装完成,配管穿线完成60%

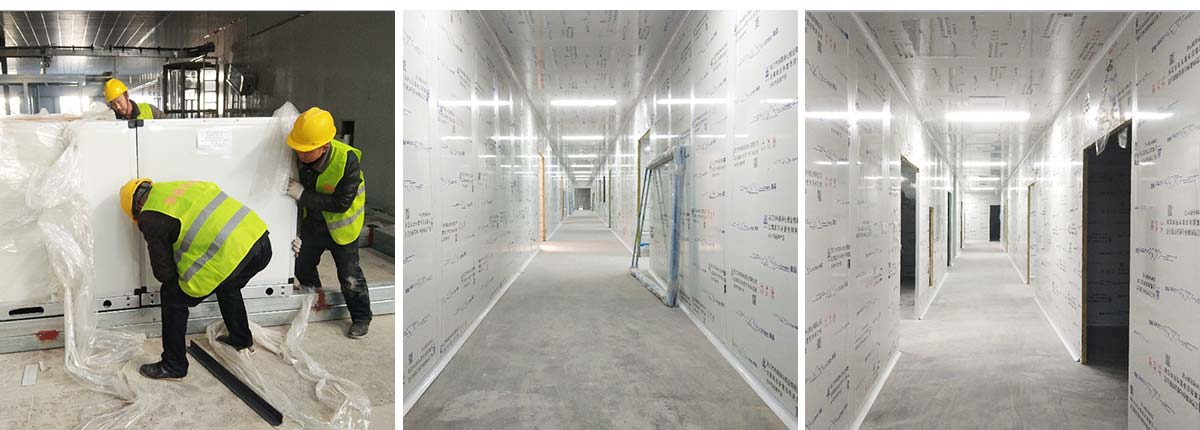

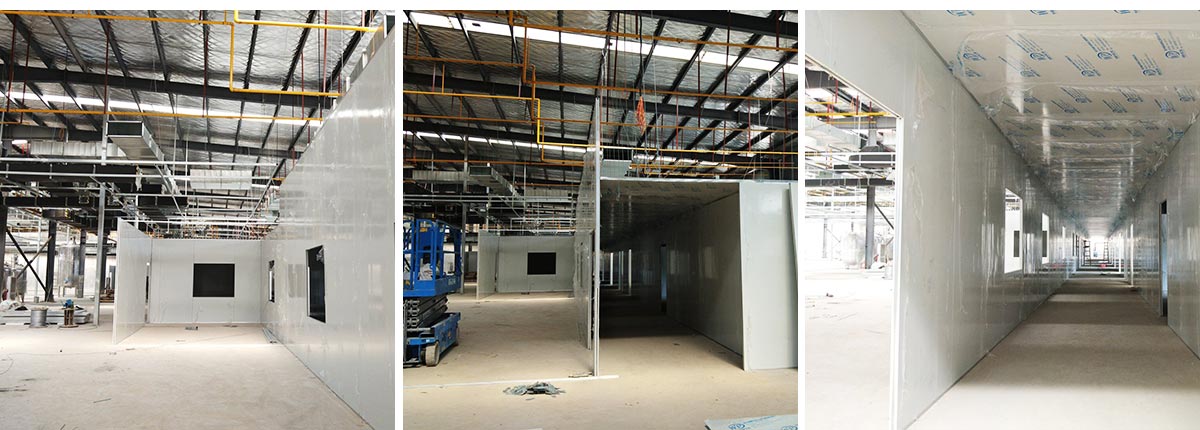

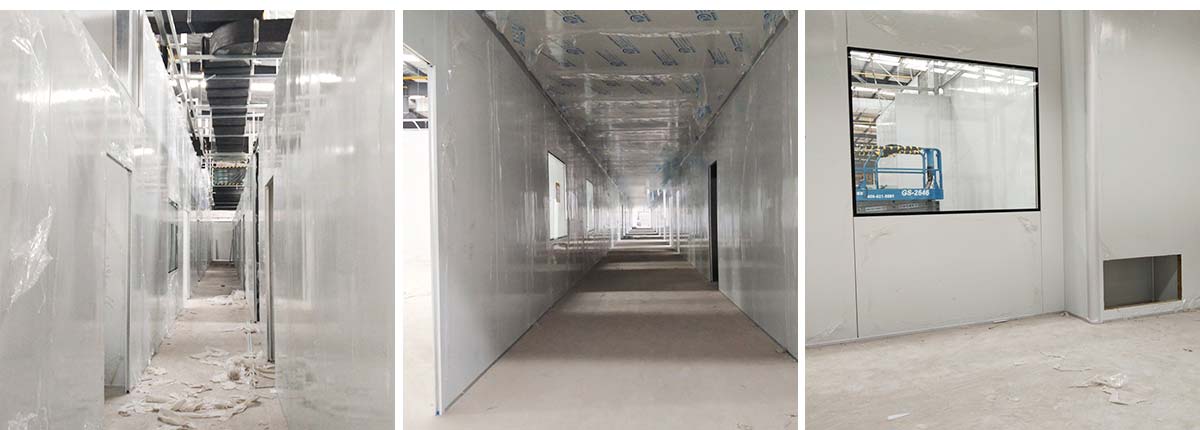

2020-12-5质每(湖北)生物医药有限公司厂房装修现场:液体车间施工: 1,前期预留通道墙板安装完成50%,并预留可拆卸设备门 饮片车间: 2,所有墙板完成,顶板完成95%
2020-12-5质每(湖北)生物医药有限公司厂房装修现场:液体车间施工: 1,照明和插座安装完成; 饮片车间: 1,顶板完成85% 2,开关面板墙面开孔完成60%,灯具安装完成15%
2020-11-30质每(湖北)生物医药有限公司厂房装修现场:1,工矿灯安装及配管穿线完成30% 饮片车间 1,彩钢板顶板完成40% 2,5米高房间吸顶灯安装完成。

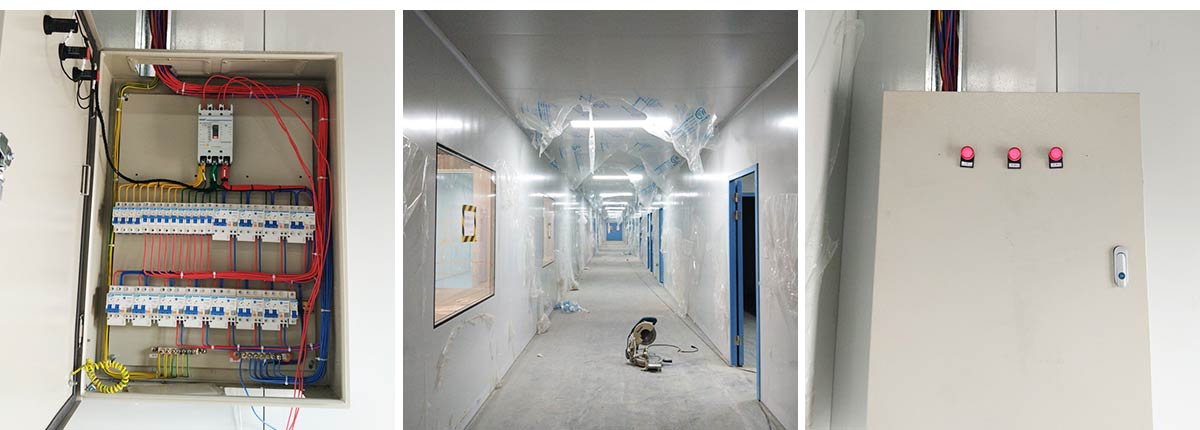

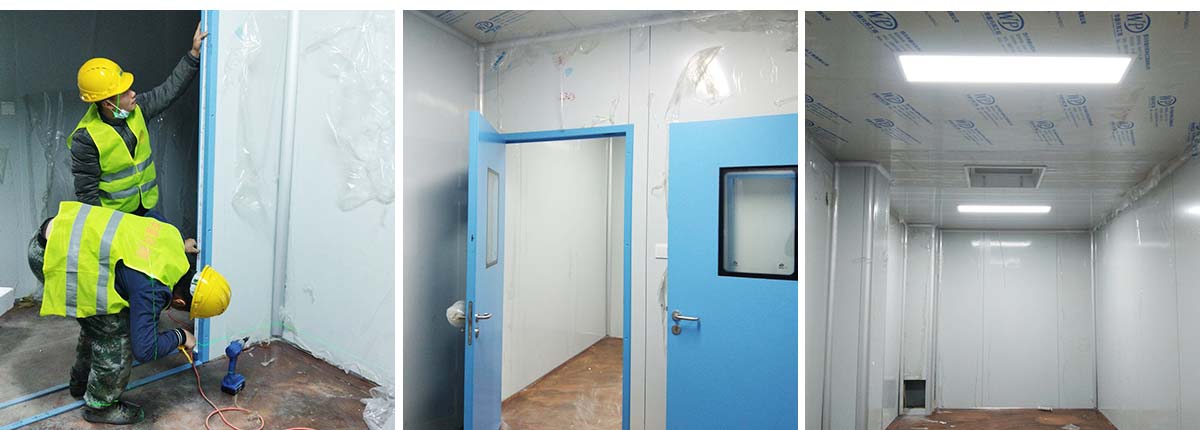

2020-11-25质每(湖北)生物医药有限公司厂房装修现场:1,洁净钢质门安装完成70% 2,电气配管穿线完成65%,插座及开关安装完成75%,照明通电完成30% 3,高效箱保温完成80%。
2020-11-20质每(湖北)生物医药有限公司厂房装修现场:1,净化风管送回风末端碰头管尺寸量取完成 2,照明及插座墙面开孔完成80%,电力桥架安装完成20% 饮片车间: 1,彩钢板墙板安装完成95%

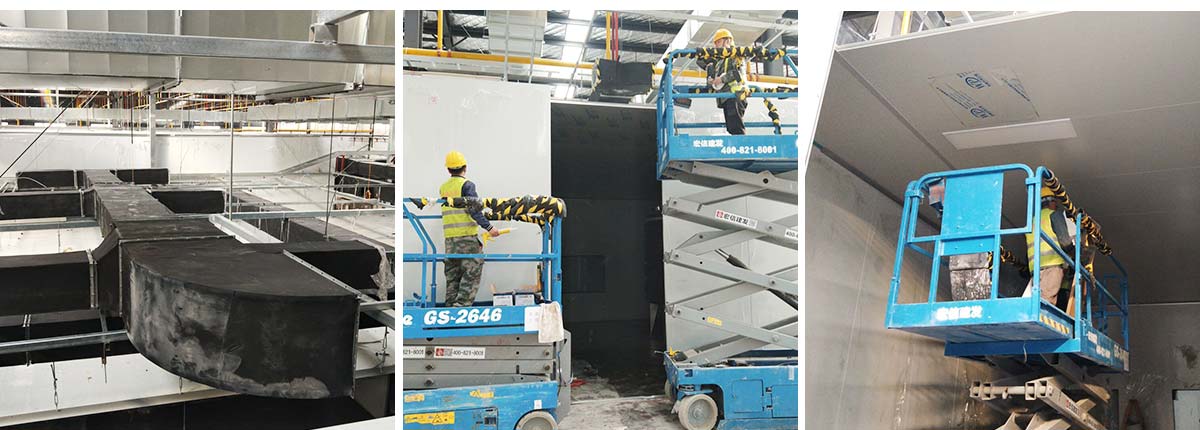

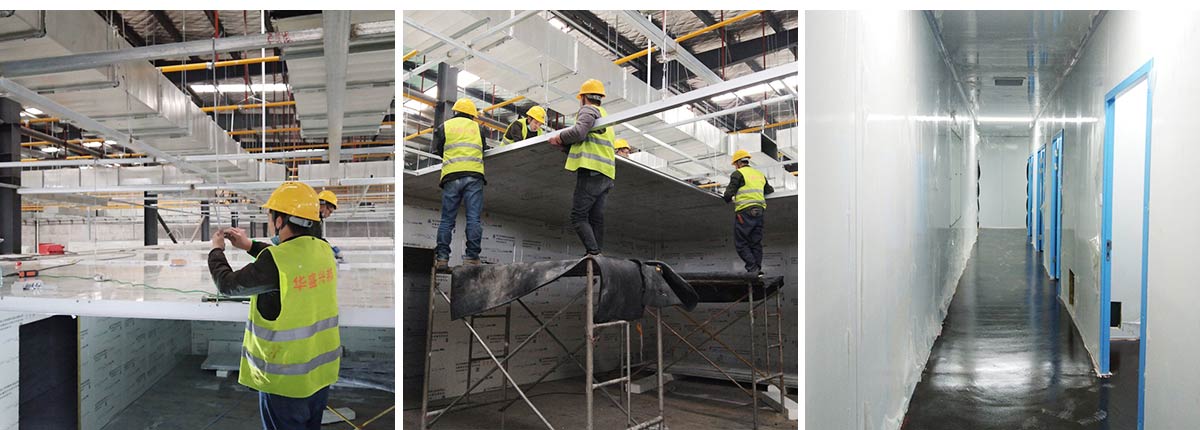

2020-11-15质每(湖北)生物医药有限公司厂房装修现场:1,应甲方变更拆除参观走廊一部分墙顶板及部分隔墙(让增加的设备进入); 2,风管支管保温完成70%; 3,圆弧完成65%,撕膜打胶完成20%; 4,洁净灯盘安装完成25%。

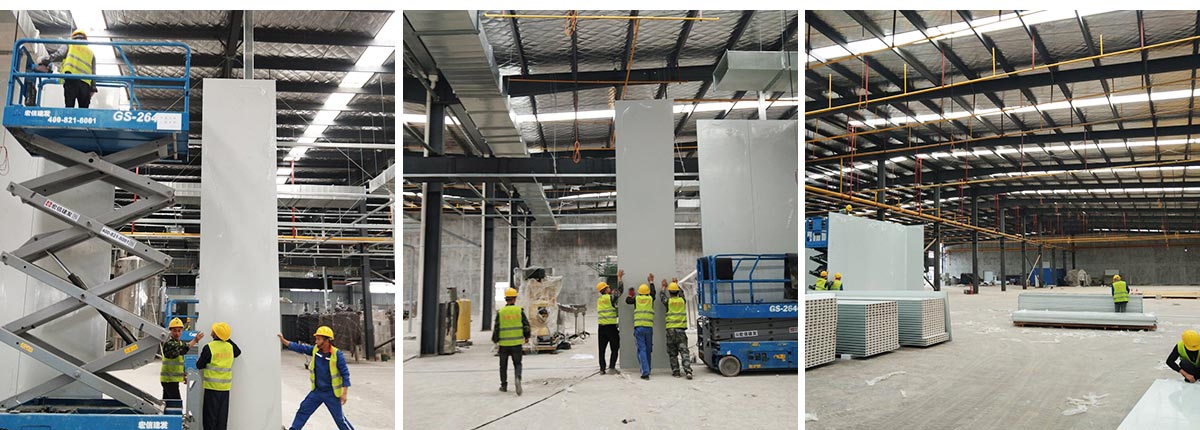

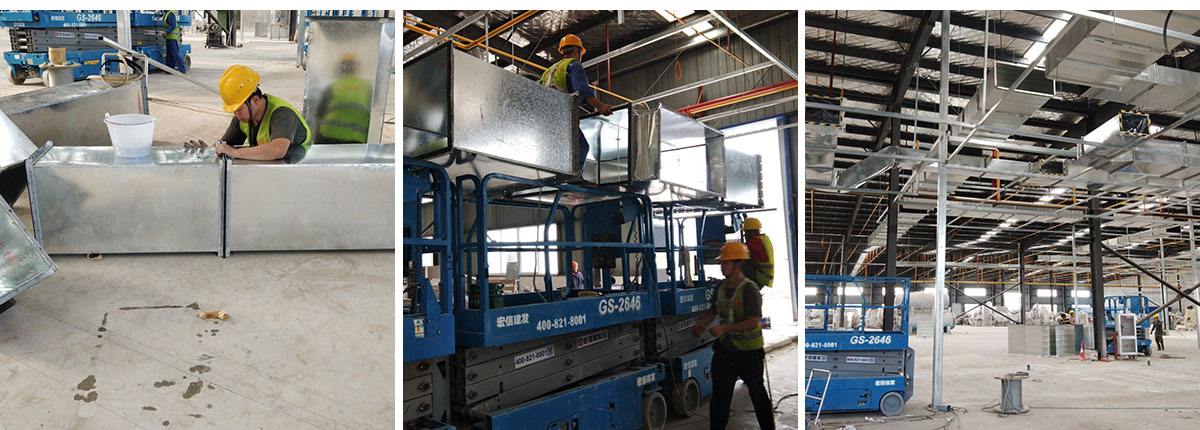

2020-11-08质每(湖北)生物医药有限公司厂房装修现场:1,回风夹道包板完成,圆弧完成50%; 2,风管支管吊装完成60%; 饮片车间: 1,二次钢构完成60%。
2020-11-04质每(湖北)生物医药有限公司厂房装修现场:1,彩钢板吊顶除预留通道外的全部完成 2,风管一级支管清洗打胶,封装完成 饮片车间: 1,二次钢构立柱吊装完成,加焊完成10%。

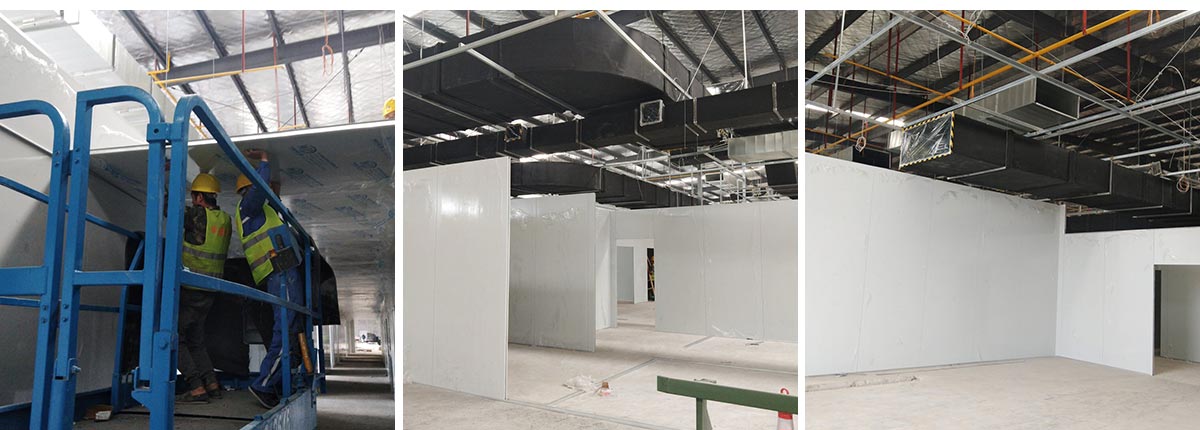

2020-10-29质每(湖北)生物医药有限公司厂房装修现场:1,除设备预留通道外墙板完成, 2,顶板完成80%, 3,风管支管扣管完成30%
2020-10-25质每(湖北)生物医药有限公司厂房装修现场:彩钢板墙板完成85%,吊顶完成70%

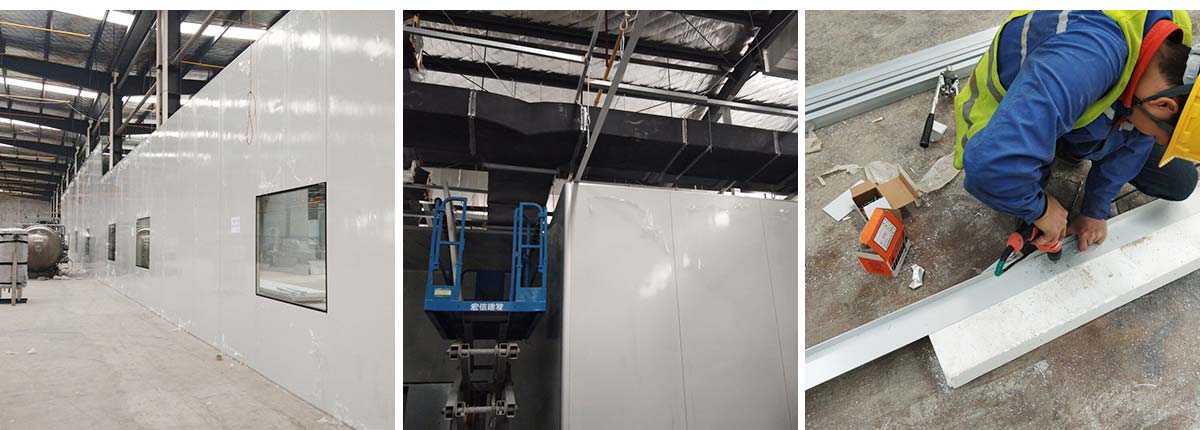

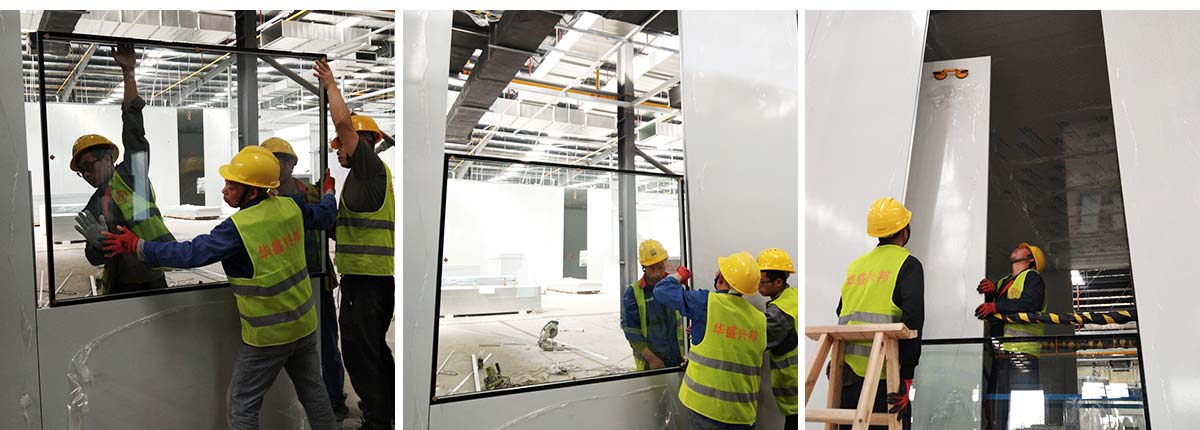

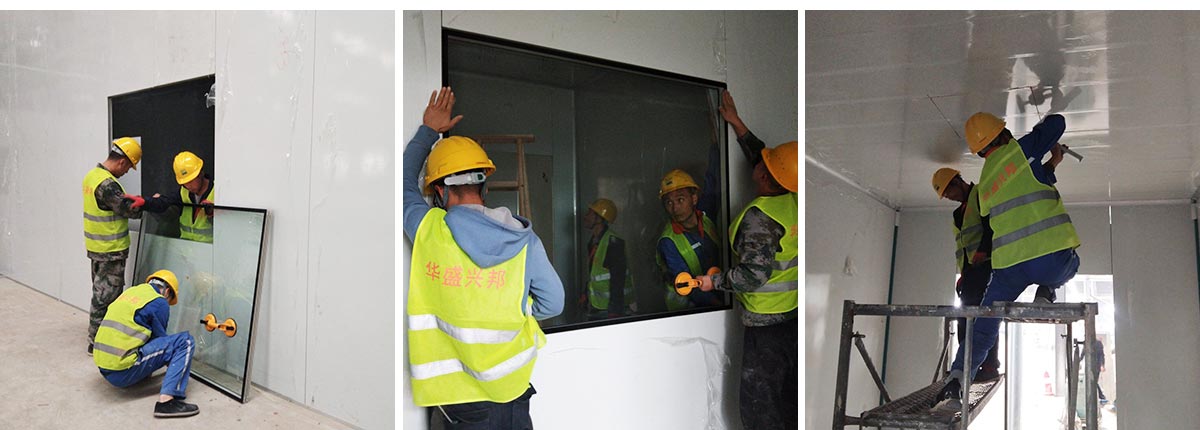

2020-10-23质每(湖北)生物医药有限公司厂房装修现场:1,彩钢板墙板完成75% 2,回风夹道安装,撕膜,打胶完成15% 3,洁净窗安装完成60%。

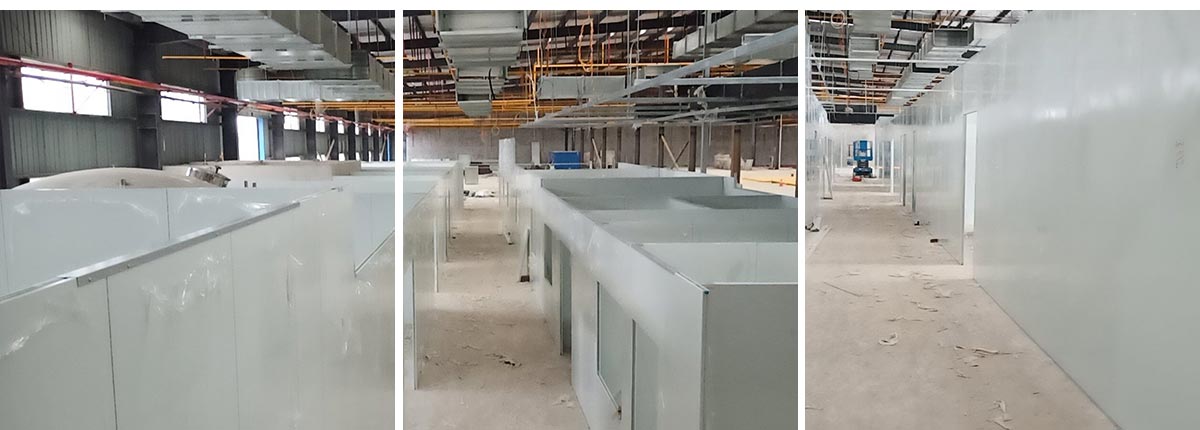

2020-10-20质每(湖北)生物医药有限公司厂房装修现场:1,彩钢板顶板完成45% 2,彩钢板墙板完成63%。
2020-10-18质每(湖北)生物医药有限公司厂房装修现场:液体车间净化彩钢板施工
2020-10-9质每(湖北)生物医药有限公司厂房装修现场:1,洁净双层观察窗安装完成30%; 2,高效送风口顶板定位开洞完成25%; 3,内圆弧安装完成20%
2020-10-9质每(湖北)生物医药有限公司厂房装修现场: 1,彩钢墙板完成30%,顶板完成40% 2,圆弧底座完成5%。
2020-10-8质每(湖北)生物医药有限公司厂房装修现场:1,彩钢隔墙完成40%; 2,彩钢板顶板完成20%。
2020-10-4质每(湖北)生物医药有限公司厂房装修现场:1,彩钢板墙板完成25%。 2,顶板生产完成35%

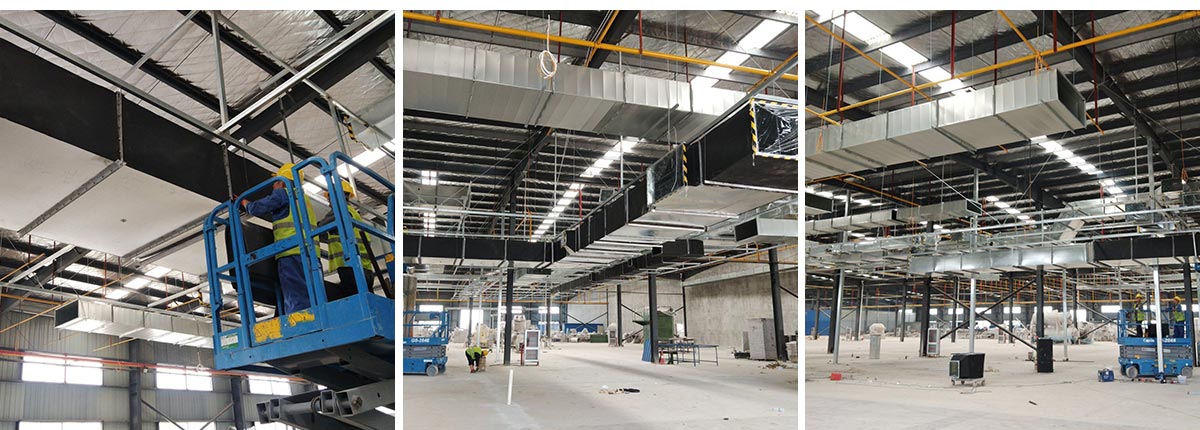

2020-10-2质每(湖北)生物医药有限公司厂房装修现场:1,立墙板完成15%; 2,主风管及干管保温完成。
2020-9-27质每(湖北)生物医药有限公司厂房装修现场:1,风管干管清洗,保温及吊装完成80%; 2,主风管保温施工
2020-9-24质每(湖北)生物医药有限公司厂房装修现场:主风管清洗,安装,风管吊装施工

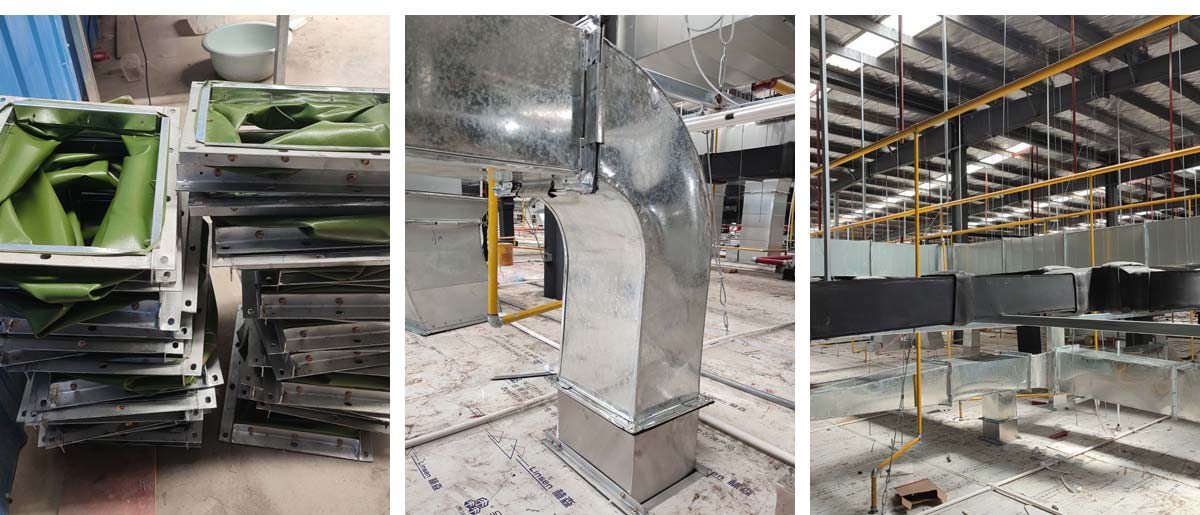

2020-9-20质每(湖北)生物医药有限公司厂房装修现场:风管材料到场拼装,风管清洗,风管吊装
2020-9-15质每(湖北)生物医药有限公司厂房装修现场:二次吊挂钢构网架施工;车间定基准线及彩钢板隔墙放线;净化风管施工

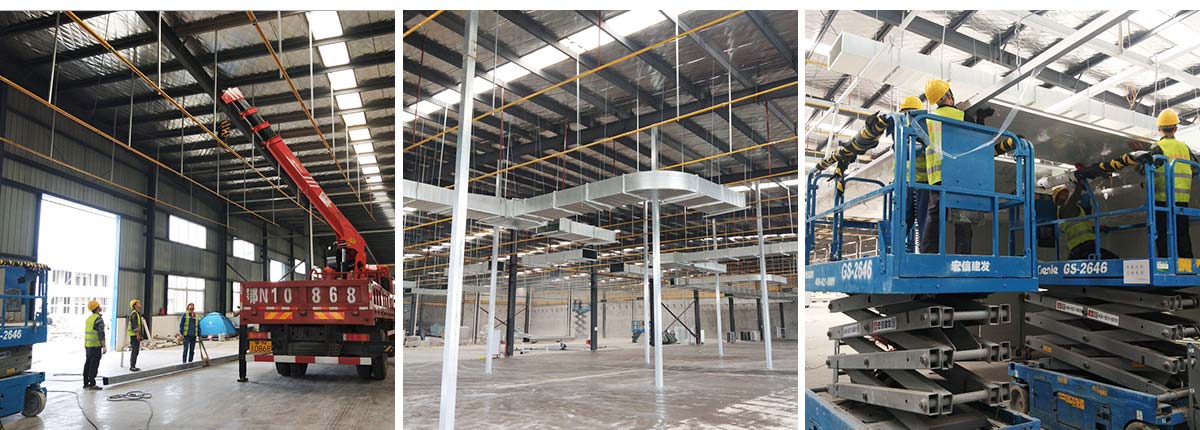

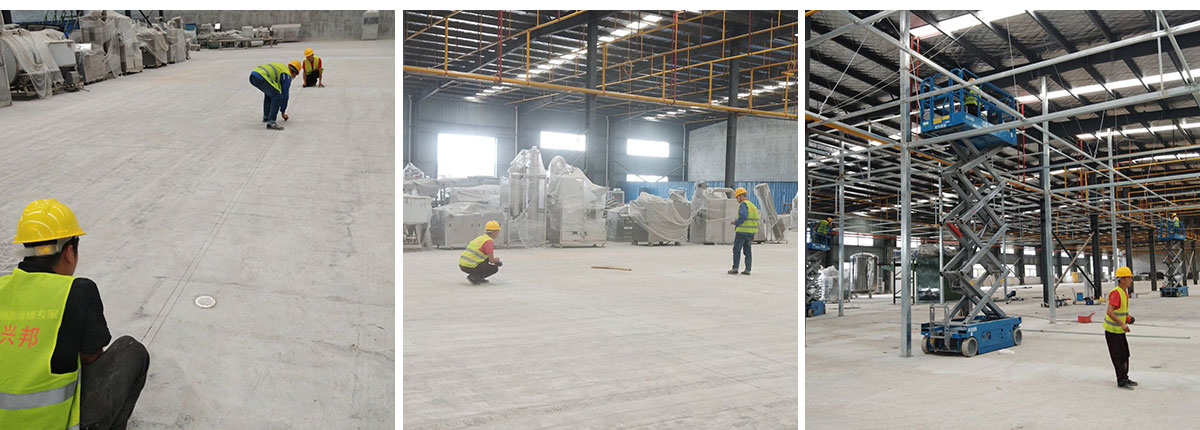

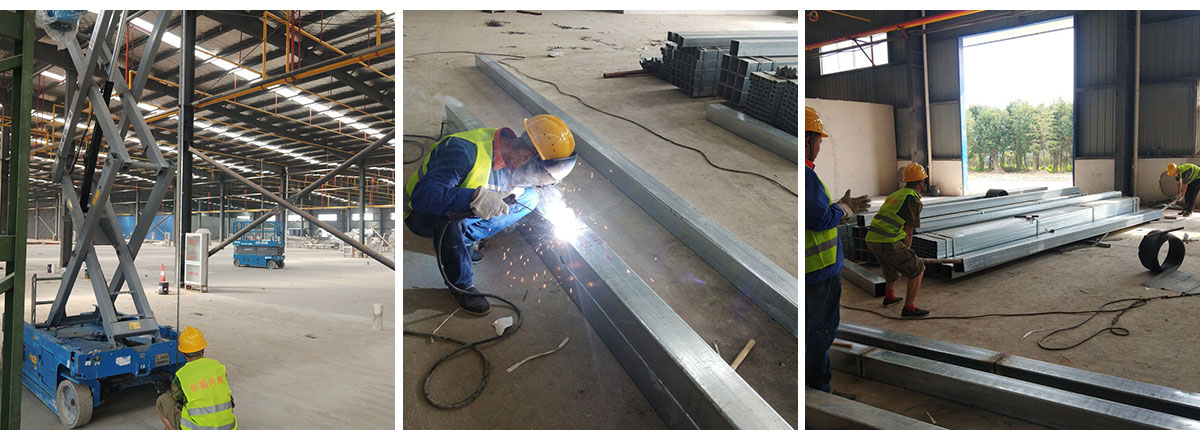

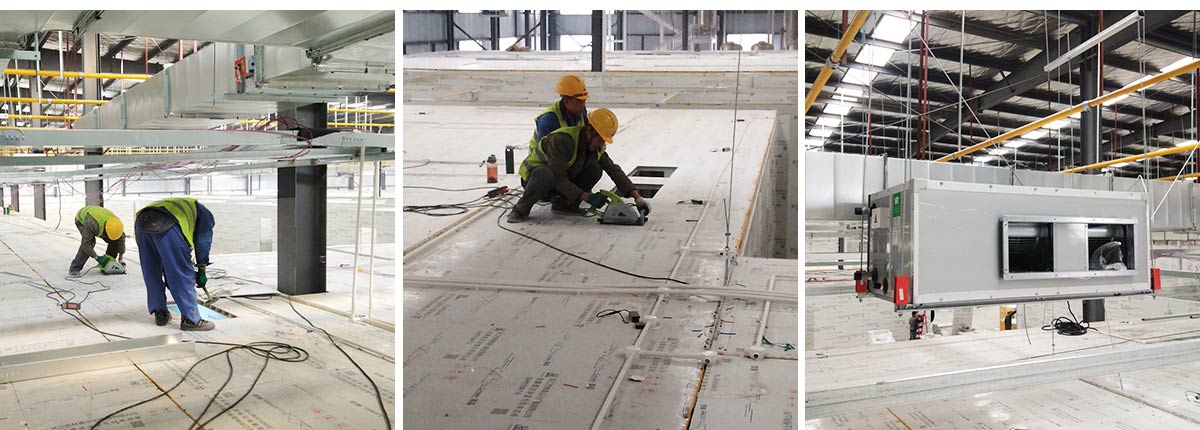

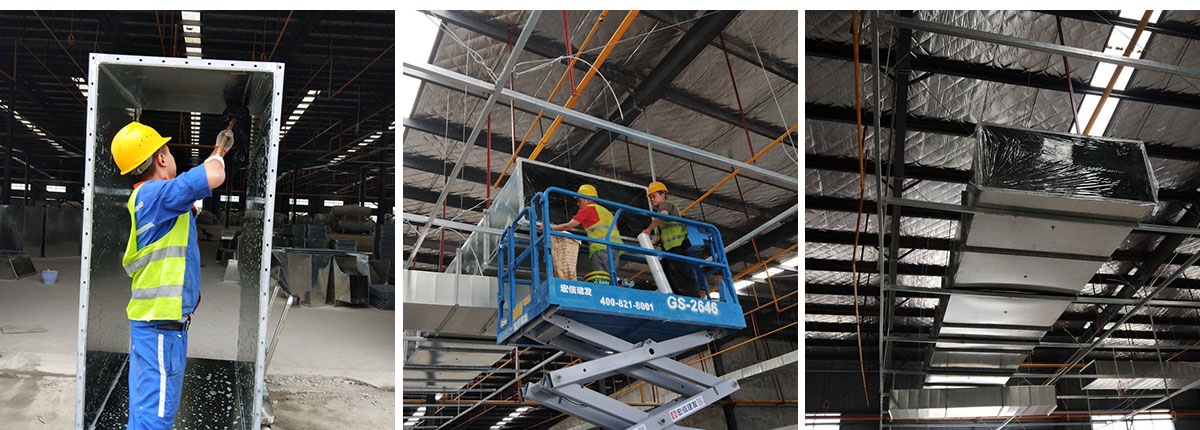

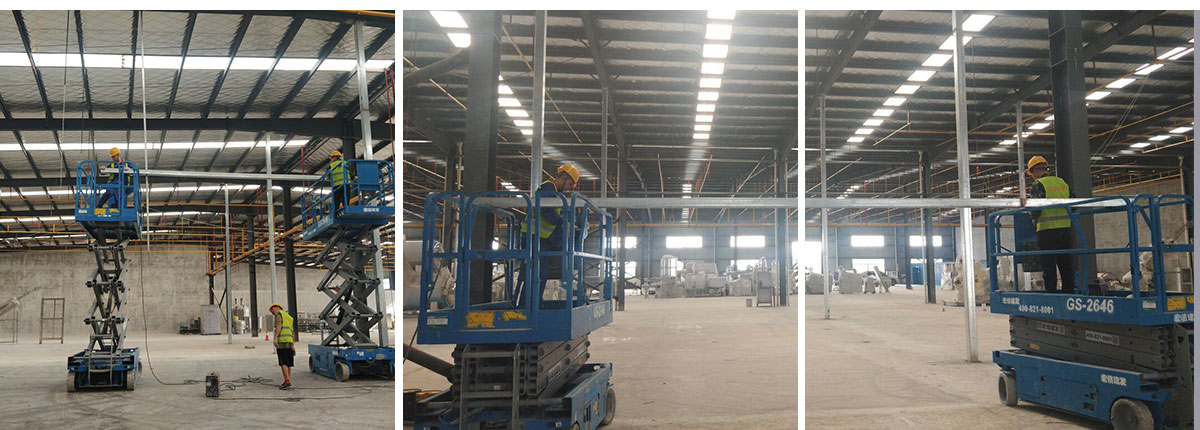

2020-9-9质每(湖北)生物医药有限公司厂房装修现场: 1、二次钢构连立柱横梁完成,其钢绳及角钢牵引完成10%。
2020-9-6质每(湖北)生物医药有限公司厂房装修现场:1、二次吊挂钢构立柱放线定位; 2、钢立柱下料焊接完成,柱脚板安装完成; 3、临电布设完成。
