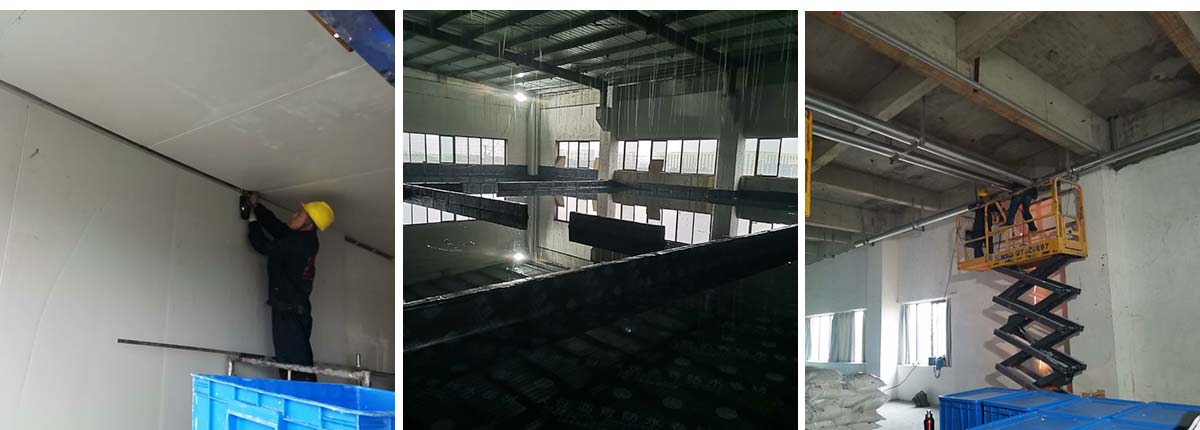

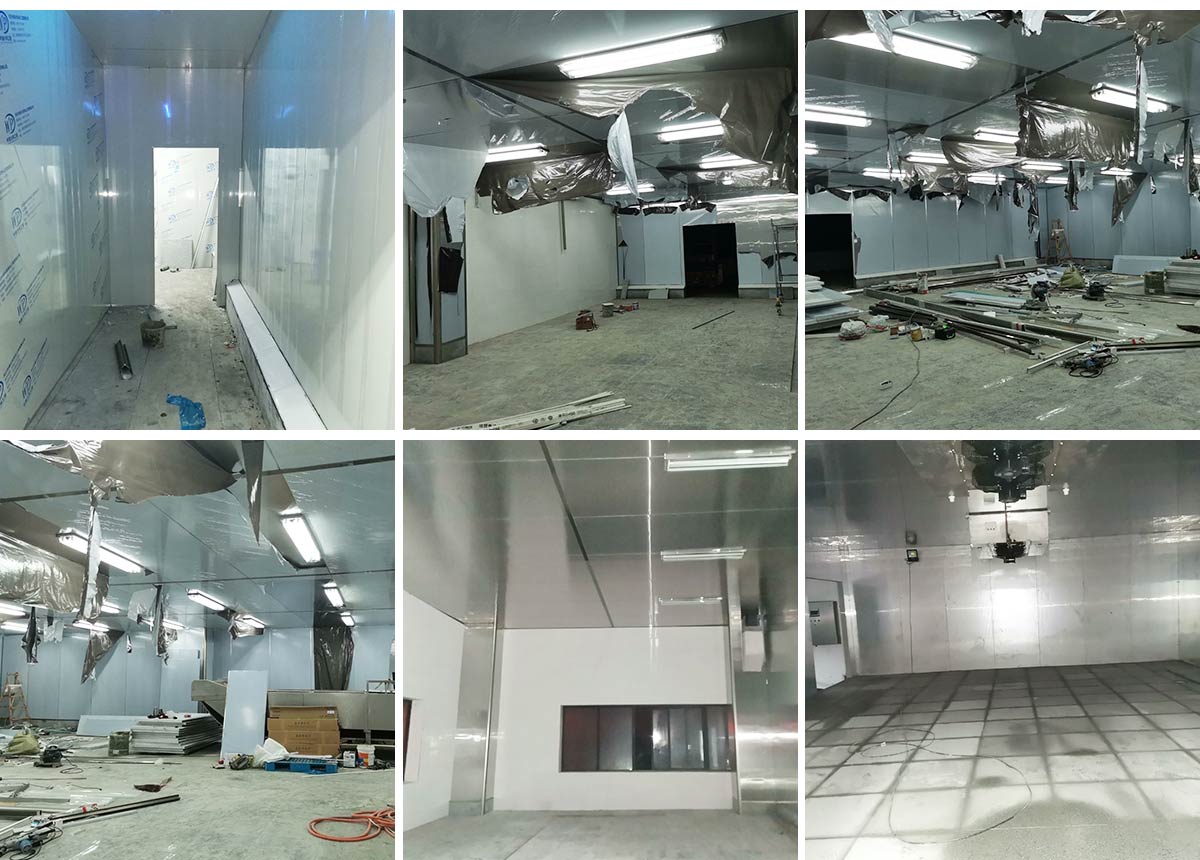

2020-12-11四川品品食品有限公司二期车间装修现场,彩钢板撕膜
2020-12-11四川品品食品有限公司二期车间装修现场,水电施工,冻库施工

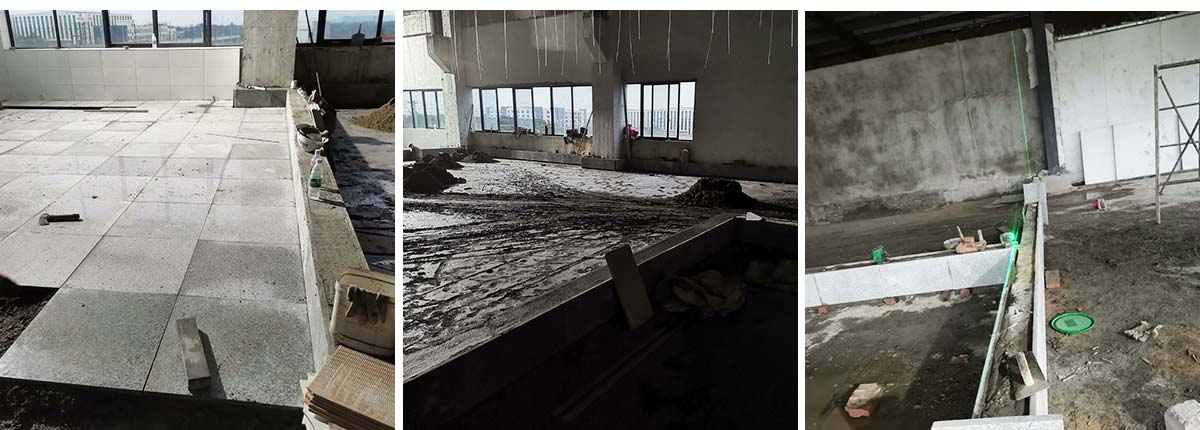

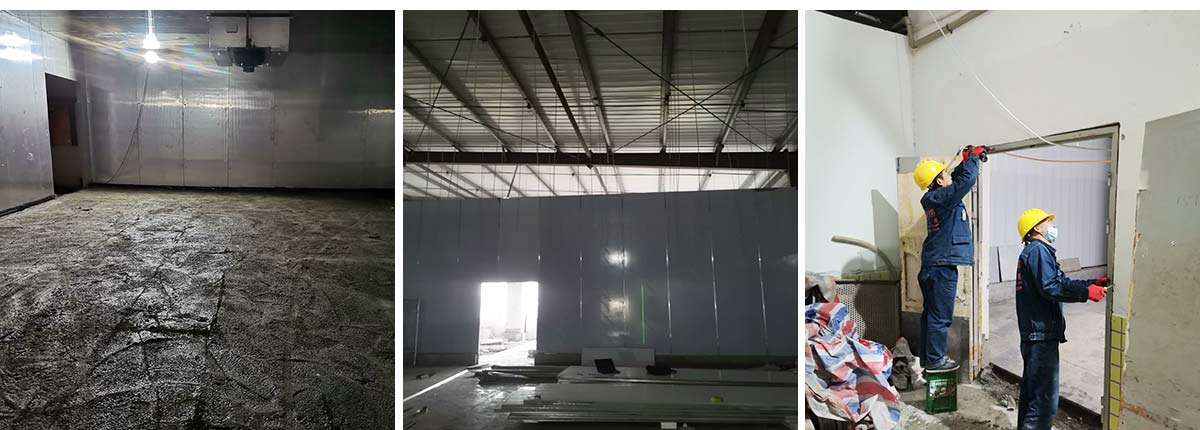

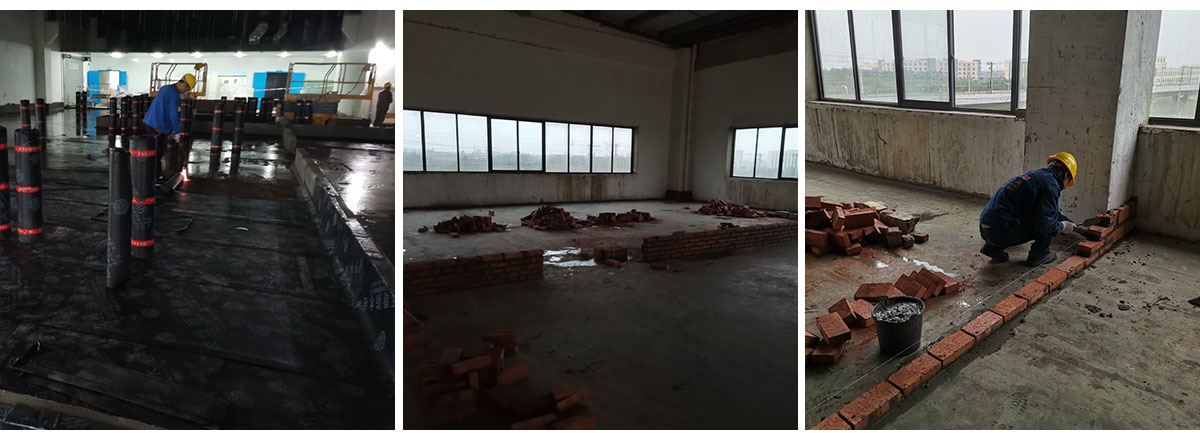

2020-11-29 四川品品食品有限公司二期车间装修现场,品品食品厂三楼厂房改造工程A区20201129工作汇报: 1、挡水墙砌筑完成85%(剩余预留设备口,待设备进场后再行施工); 2、地面石材铺贴完成90%; 3、净化墙板安装完成90%; 4、二楼添加剂库房墙板安装完成70%(待材料进场后陆续开展); 5、一楼墙体拆除完成100%; 6、物料卸车处损坏道路地坪破除完成100%; 7、屋面设备基础基层处理完成100%,防水完成100%; 8、解冻库二次防水完成100%,保护层完成100%; 9、一楼墙面腻子完成20%; 10、场地清理。
2020-11-22 四川品品食品有限公司二期车间装修现场,品品食品厂三楼厂房局部改造工程A区:1、挡水墙砌筑完成85%(剩余预留设备口,待设备进场后再行施工); 2、贴砖区域墙面凿毛完成100%,表面刷胶处理完成100%,抹灰完成100%墙面贴砖完成100%,地面石材铺贴完成10%; 3、防水保护层完成100%; 4、土建墙体拆除完成100%; 5、场地清理。
2020-11-19 四川品品食品有限公司二期车间装修现场,1、挡水墙砌筑完成85%(剩余预留设备口,待设备进场后再行施工); 2、贴砖区域墙面凿毛完成100%,表面刷胶处理完成100%,抹灰完成100%; 3、防水保护层完成45%; 4、土建墙体拆除完成70%; 5、闭水试验完成

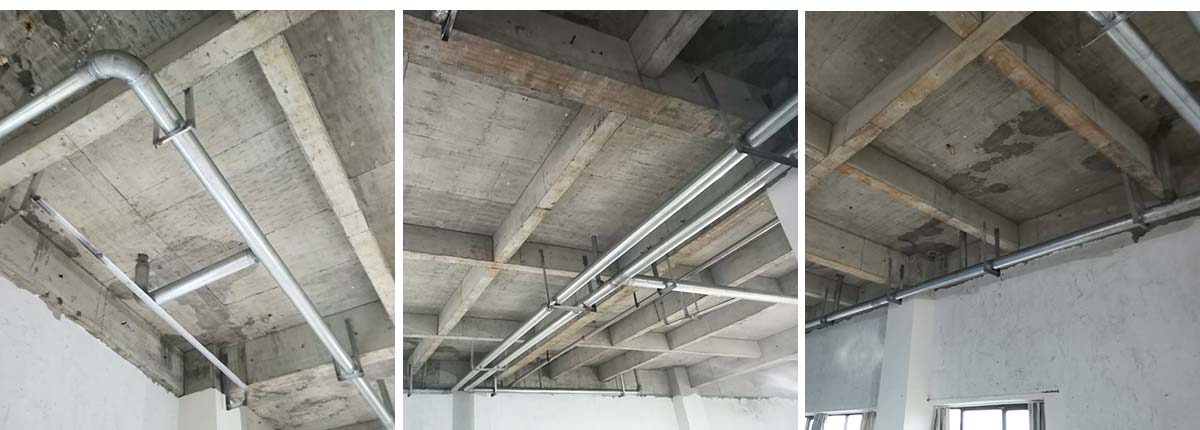

2020-11-19 四川品品食品有限公司二期车间装修现场,排水管道支架安装完成100%,管道安装完成100%; 场地清理。
2020-11-11 四川品品食品有限公司二期车间装修现场,1、挡水墙砌筑完成85%(剩余预留设备口,待设备进场后再行施工); 2、防水施工完成100%; 3、AB区隔墙墙板安装完成100%; 4、土建墙体拆除完成70%; 5、闭水试验开始; 6、排水管道支架安装完成100%,管道安装完成10%; 7、场地清理。
2020-11-11 四川品品食品有限公司二期车间装修现场,隔断施工,管道施工
