181-0821-4725


四川华盛兴邦净化工程有限公司

建厂房 找 华盛兴邦

四川智泉农产品开发有限公司
来源: | 作者:hsxbgcwm59 | 发布时间: 2021-01-04 | 1394 次浏览 | 分享到:
华盛兴邦承接四川智泉农产品开发有限公司厂房设计,厂房装修工程,车间装修面积3000平方米,主要生产鸭肠、黄喉等速冻食品。
建厂找华盛兴邦,咨询热线:173-4019-3272

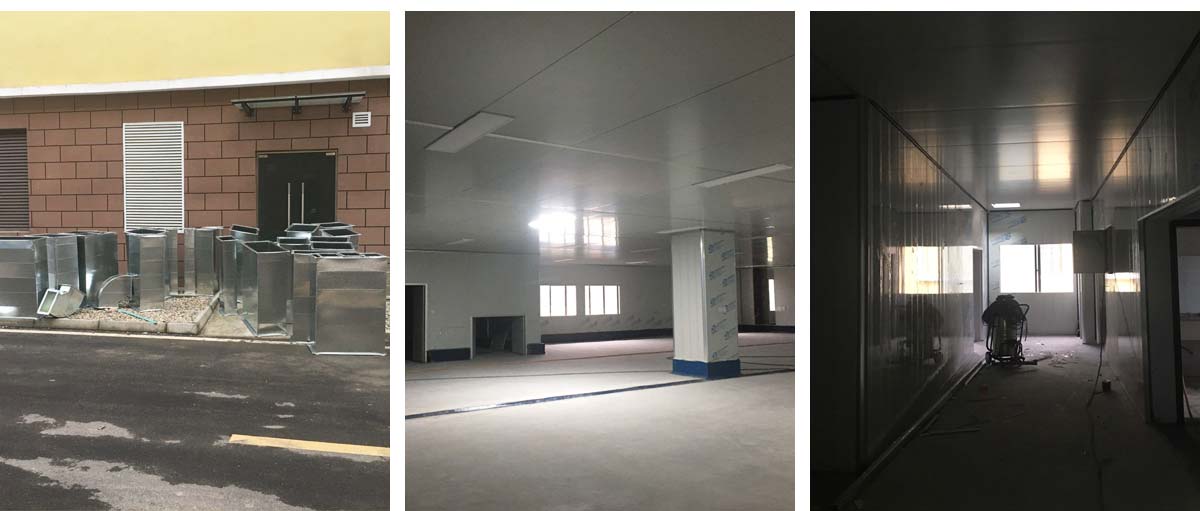

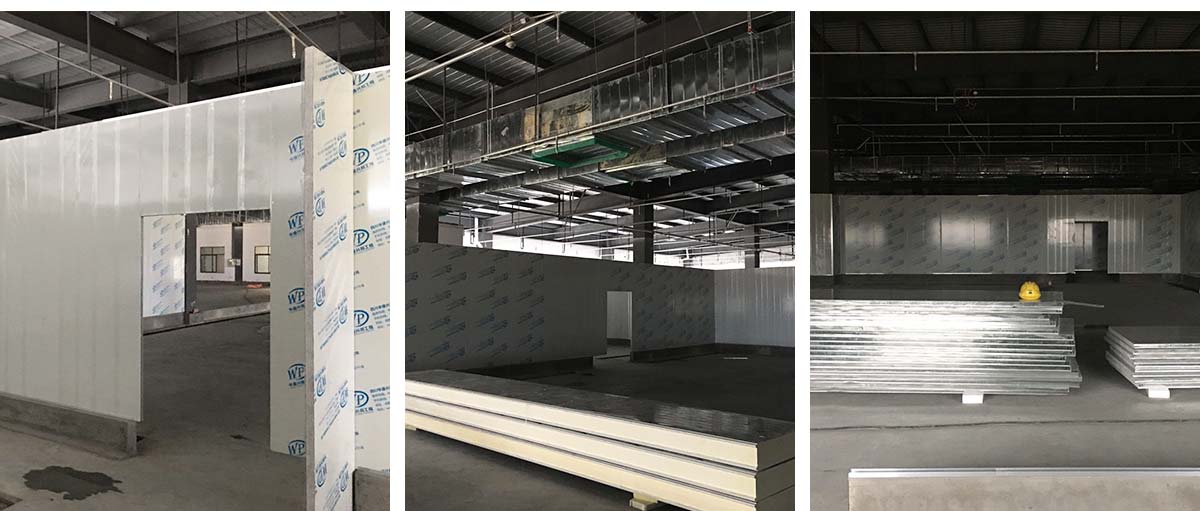

2021-3-31四川智泉农产品开发有限公司厂房装修现场:1:彩板~新增板材转运,通道新 增墙板施工完成,一楼厕所吊顶完成,通道门恢复完成。2:空调~回风下支管安装完毕,电源并线完成,地坪施工完后安装风口百叶。3:水电~电箱桥架安装完毕。

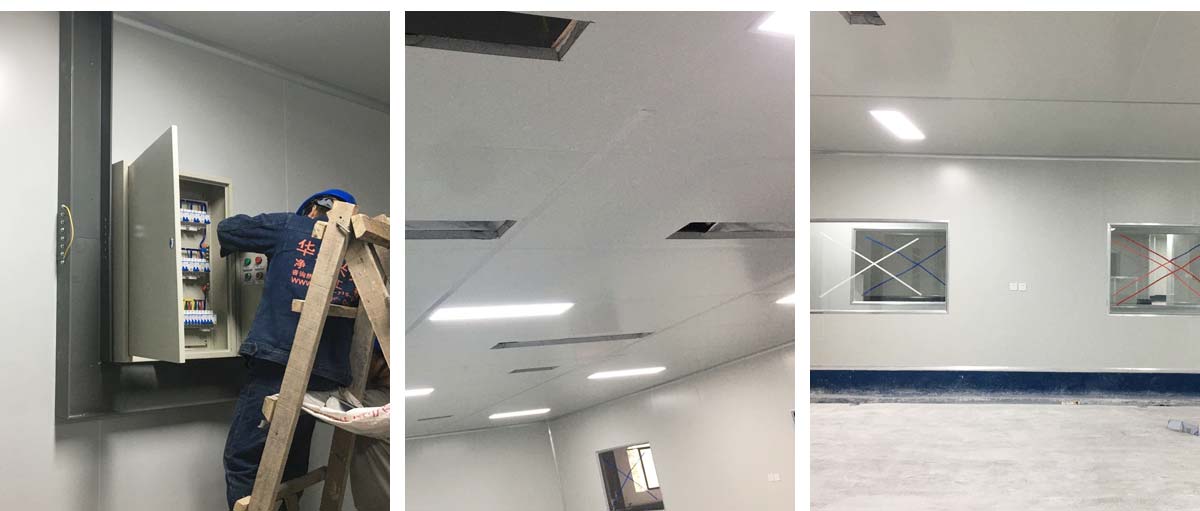

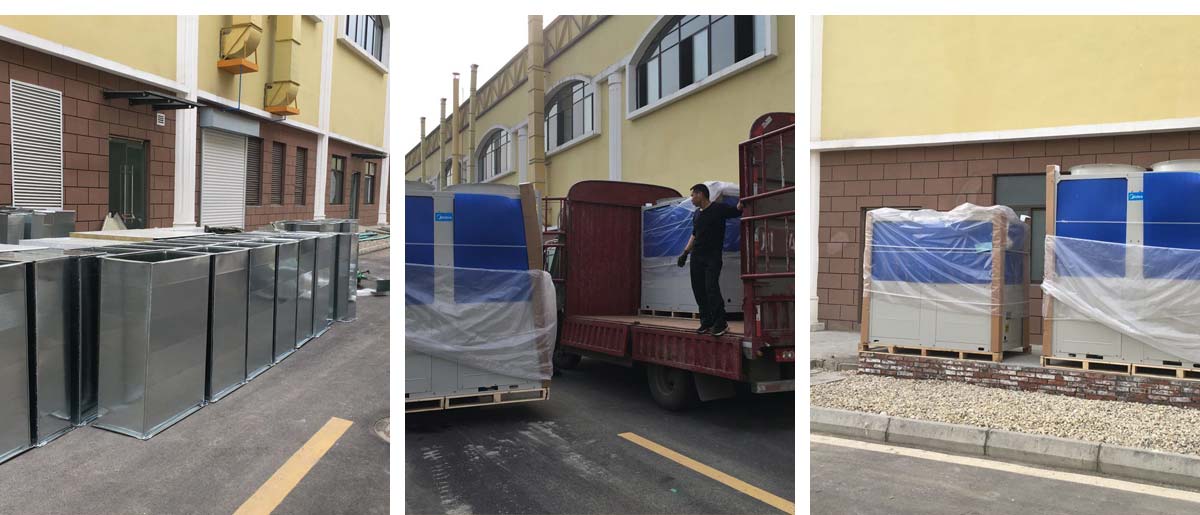

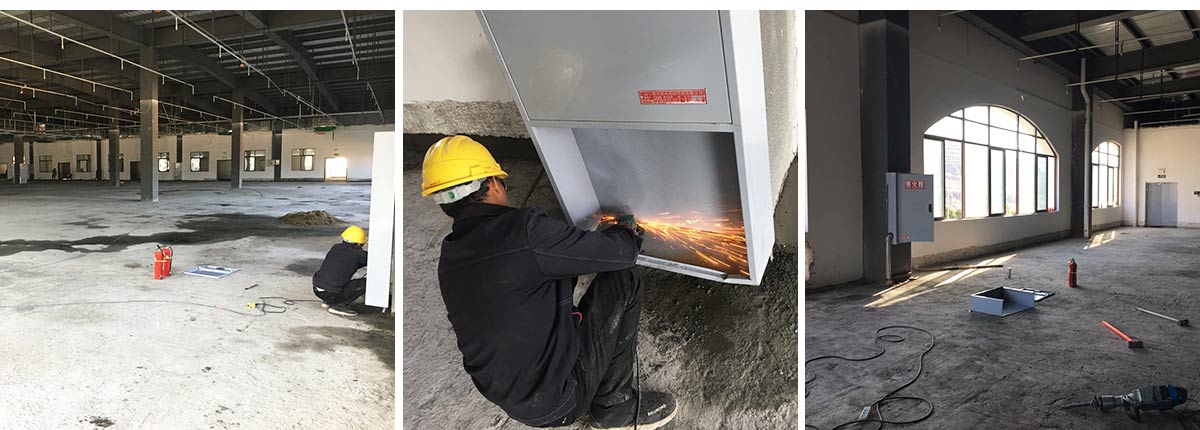

2021-03-24四川智泉农产品开发有限公司厂房装修现场:1:彩板班组~收尾工作进度50%左右。2:空调班组~主要设备及风道均已吊装完成。剩余工作:主机配管,配线调试,安装风口。3:水电班组-空调电源配线完成约35%,剩余工作:动力电施工,吊顶到给水点位的不锈钢管施工,配电箱安装调试。

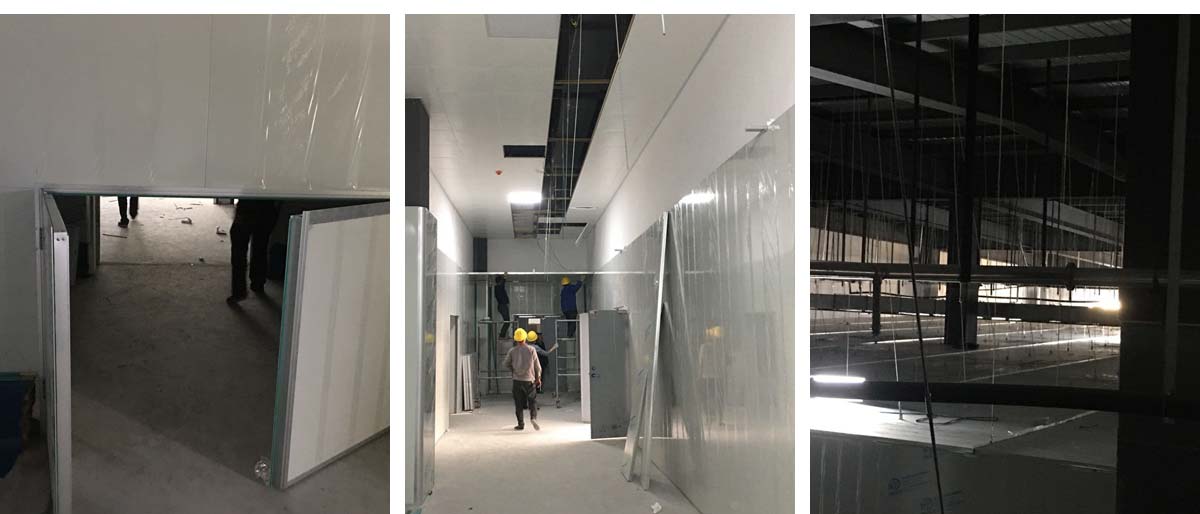

2021-03-21四川智泉农产品开发有限公司厂房装修现场:1:彩板班组~收尾工作进度30%。2:空调班组~管道安装完成,风机已吊装2台,主机配管。3:水电班组-布线配管。整体进度约80%。

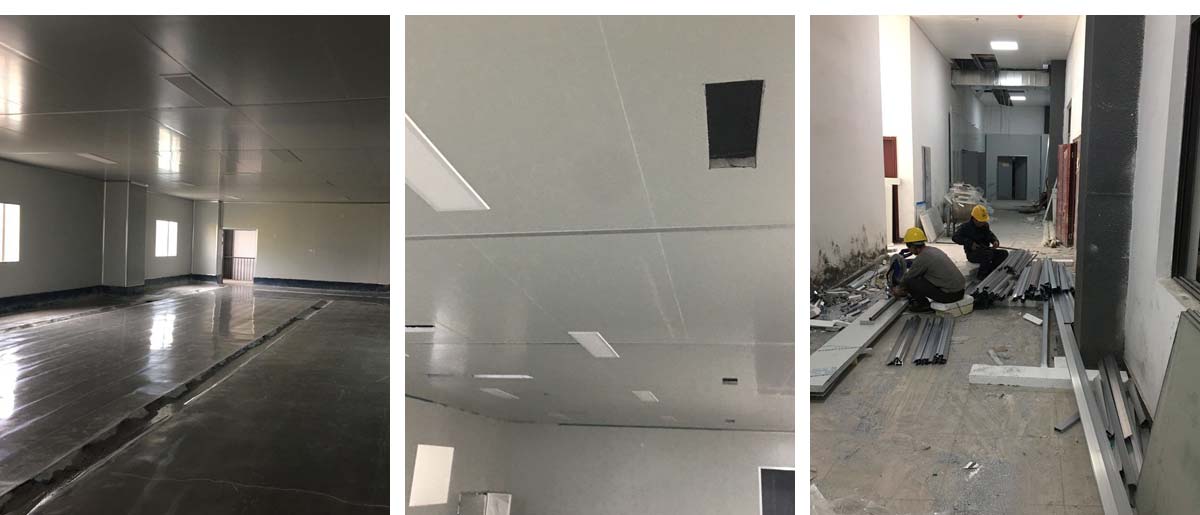

2021-03-18四川智泉农产品开发有限公司厂房装修现场:1.签证彩板内包材库未封顶,门窗已投合,明日开始全面开预留孔2.空调班组、风盘丝杆支架固定,管道布置焊接。3.水电班组-灯具安装,配线配管。全部灯具安装完成。

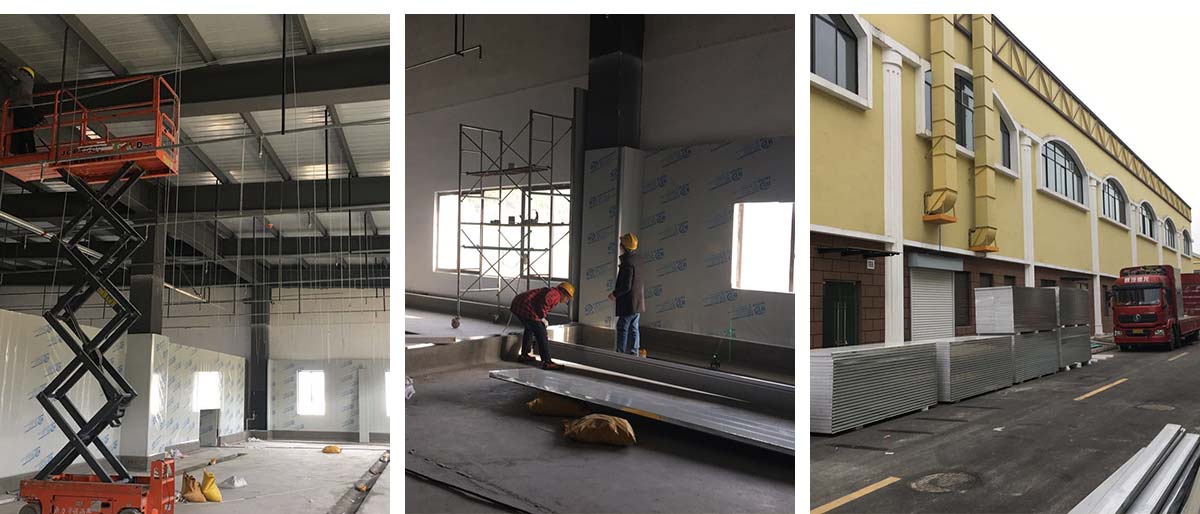

2021-03-16四川智泉农产品开发有限公司厂房装修现场:1:彩板吊顶完成,门板切割门料构件制作90%。

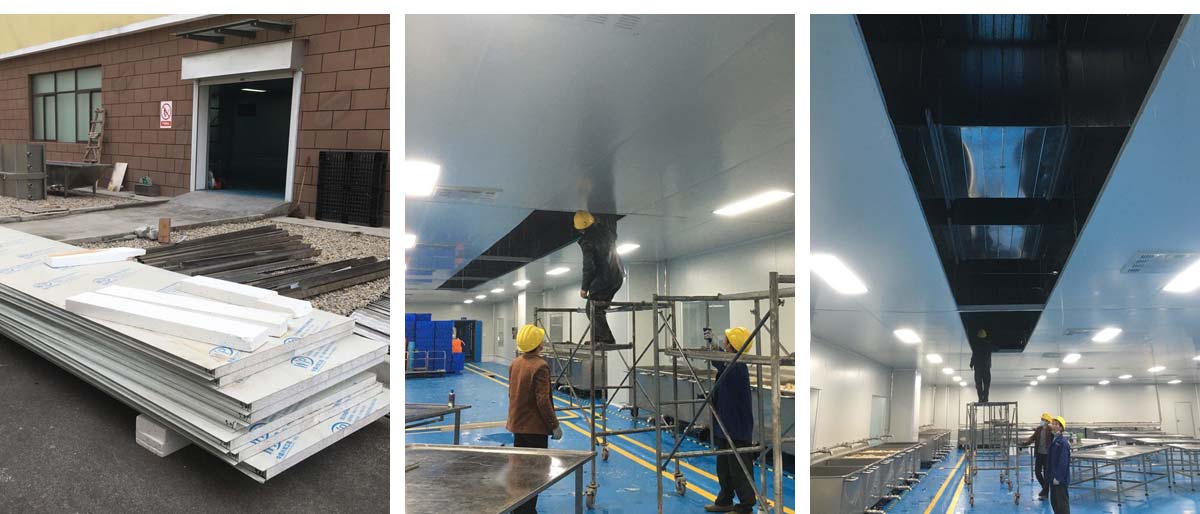

2021-03-14四川智泉农产品开发有限公司厂房装修现场:1:彩板吊顶全部门框扣料完成,门板构件同步制作中。收尾工作分区域暂进行配合地坪施工。2:空调班组~风管合缝完成,完成材料转运至二楼,主机设备到场卸装。3:水电班组-控制线配线完成80%,楼顶配管20%左右。

2021-3-4四川智泉农产品开发有限公司厂房装修现场:1:泡制车间T型铝挂设完成2:前处理区丝杆挂设完毕,整体进度约为65%。3:隔墙通道门洞包饰处理进度较慢,已完成约25%

2021-2-24四川智泉农产品开发有限公司厂房装修现场:1、地槽施工,约30%.2、隔断立板3%

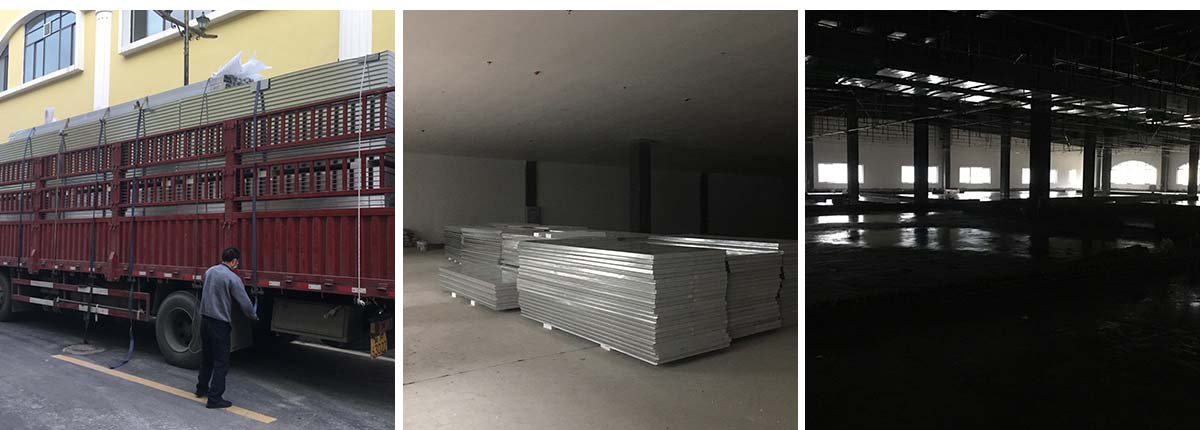

2021-1-25四川智泉农产品开发有限公司厂房装修现场:第一批次板材,垫层施工完毕,墙体隔断基本成型,预计干两天后开始四周挡水墙施工和地坪施工。

2020-12-30
四川智泉农产品开发有限公司厂房装修现场:2楼消防箱拆装回收完成

其他案例介绍
  • 四川吉百兴食品有限公司
  • 四川秦蓉食品有限公司
  • 四川王臻王牛肉有限公司
  • 四川七叔公食品有限公司二期
  • 成都光合食品有限公司
  • 成都新洪友食品有限公司
  • 小龙坎老火锅
  • 成都宏明电子股份有限公司
  • 首创包装——成都致越电子
