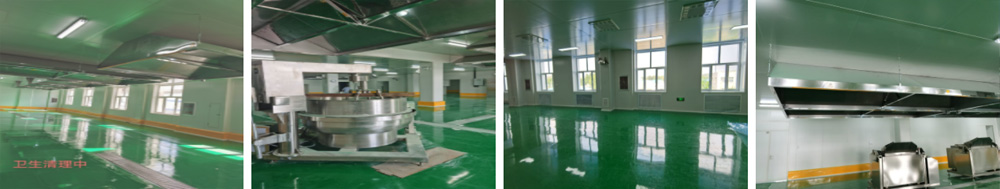

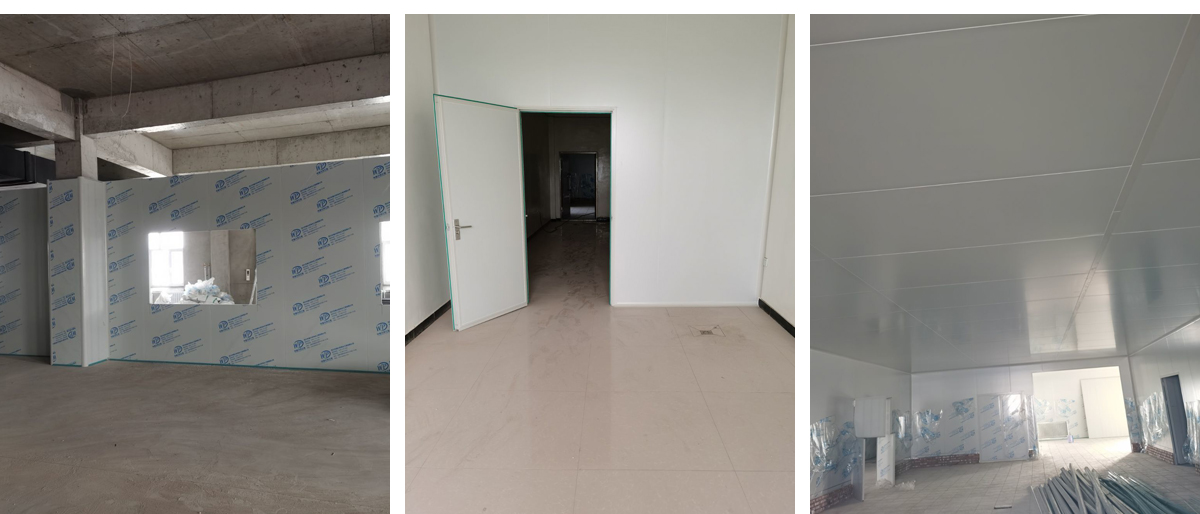

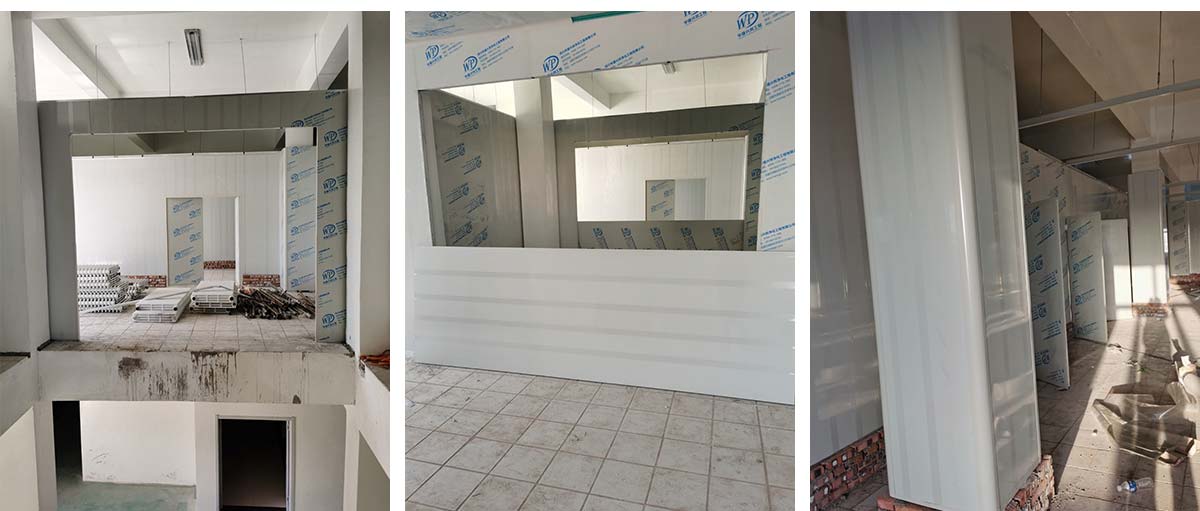

2021-6-26 内蒙古科沁万佳食品有限公司厂房施工现场:卫生清理

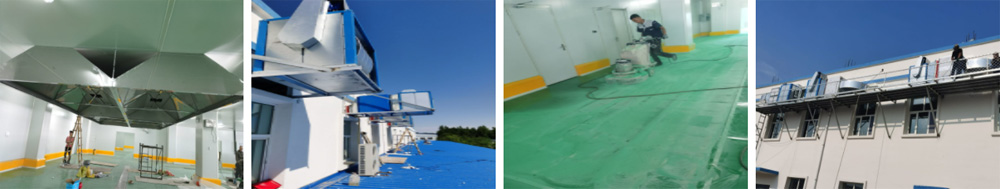

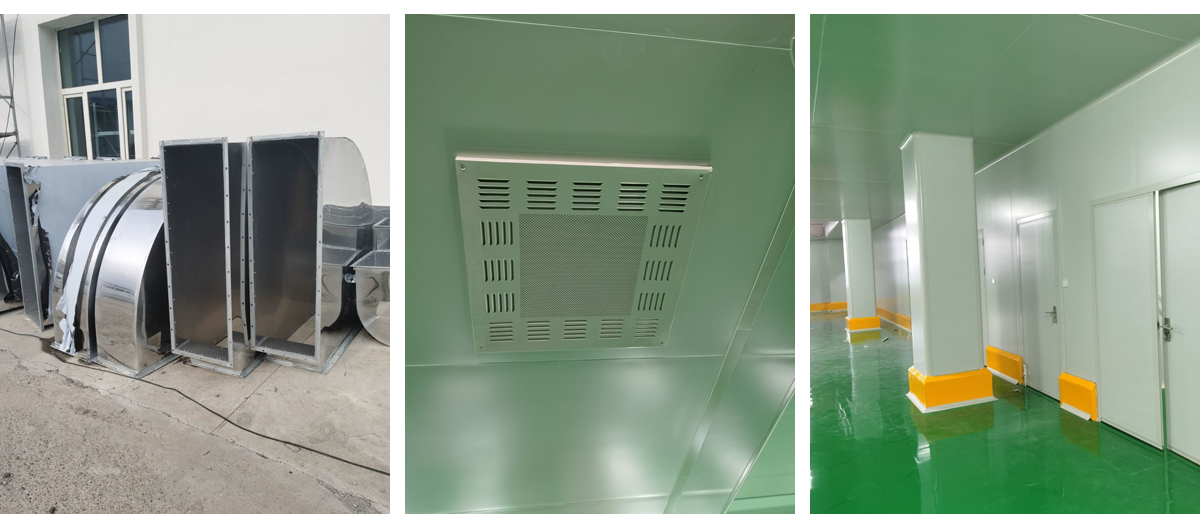

2021-6-24 内蒙古科沁万佳食品有限公司厂房施工现场:① 彩钢墙板完成100% ② 彩钢顶板完成100% ③ 门 窗 制作及安装完成100% ④ 聚氨酯地坪漆完成100% ⑤ 彩钢板收尾工作完成100% ⑥ 电安装完成100% ⑦ 三防板吊顶安装完成100% ⑧ 空调机组安装完成100% ⑨ 烟罩 风管 制作及安装完成100%
2021-5-19 内蒙古科沁万佳食品有限公司厂房施工现场: 1: 空调机组安装完成90% 2:烟罩 风管 制作及安装完成55%

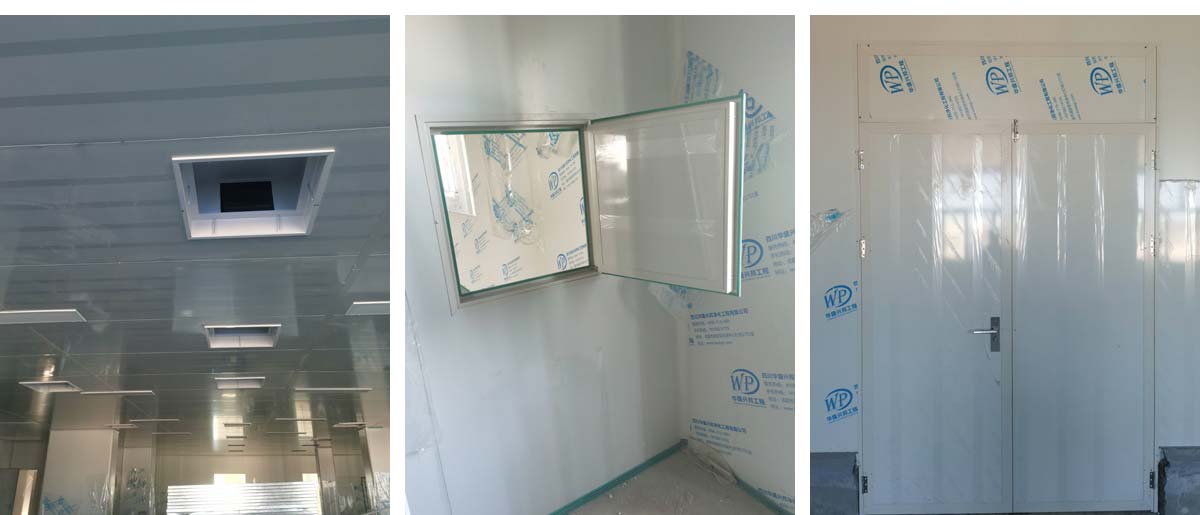

2021-5-16 内蒙古科沁万佳食品有限公司厂房施工现场:1:彩钢墙板完成100%; 2:彩钢顶板完成100%;3:门 窗 制作及安装完成100%;4:聚氨酯地坪漆完成100%;5:彩钢板收尾工作完成100%;6:电安装完成100% ;7:三防板吊顶安装完成100%;8: 空调机组安装完成40%;9:烟罩 风管 制作及安装完成40%。
2021-5-9 内蒙古科沁万佳食品有限公司厂房施工现场: 1.彩钢门窗装制作完成100%; 2.烟罩风管完成20%;3.彩钢板收尾工作完成70%。

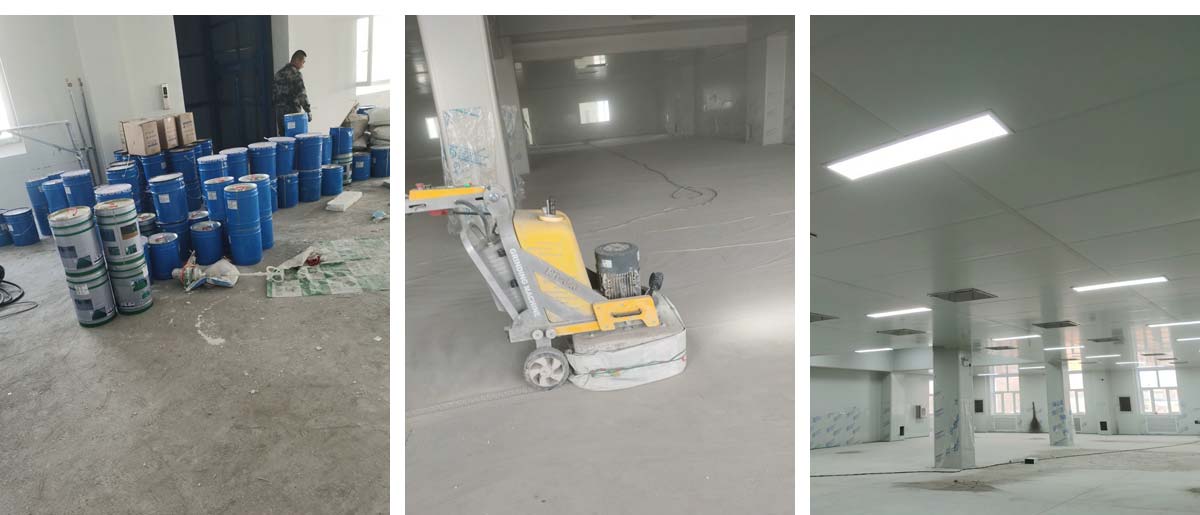

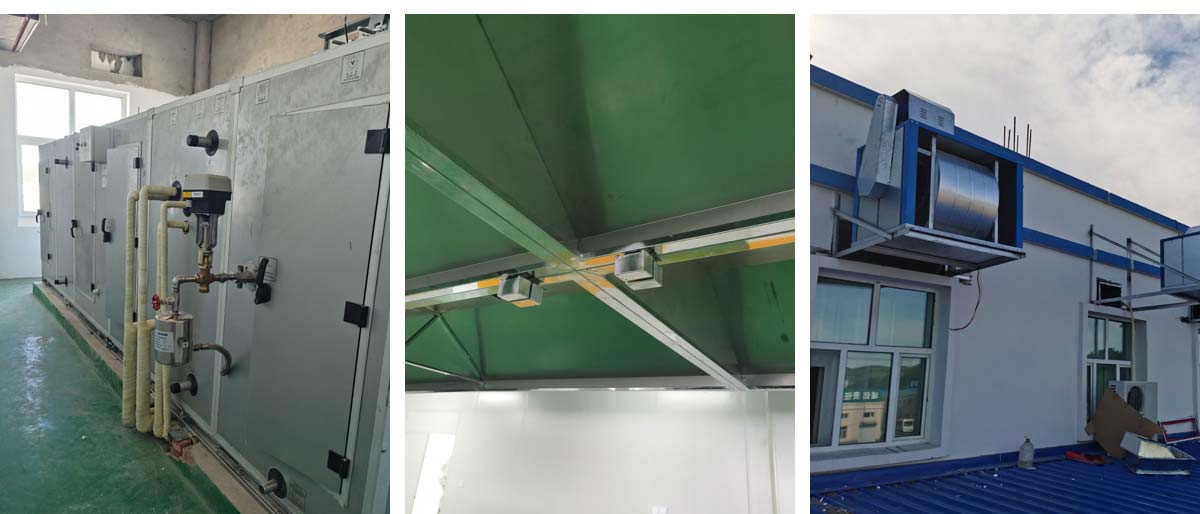

2021-5-5 内蒙古科沁万佳食品有限公司厂房施工现场:1.彩钢吊顶完成95%; 2.烟罩风管完成15%; 3.彩钢板收尾工作完成65%; 4.空调机组已进场; 5.环氧地坪完成100%;6.彩钢门窗装制作完成100%。

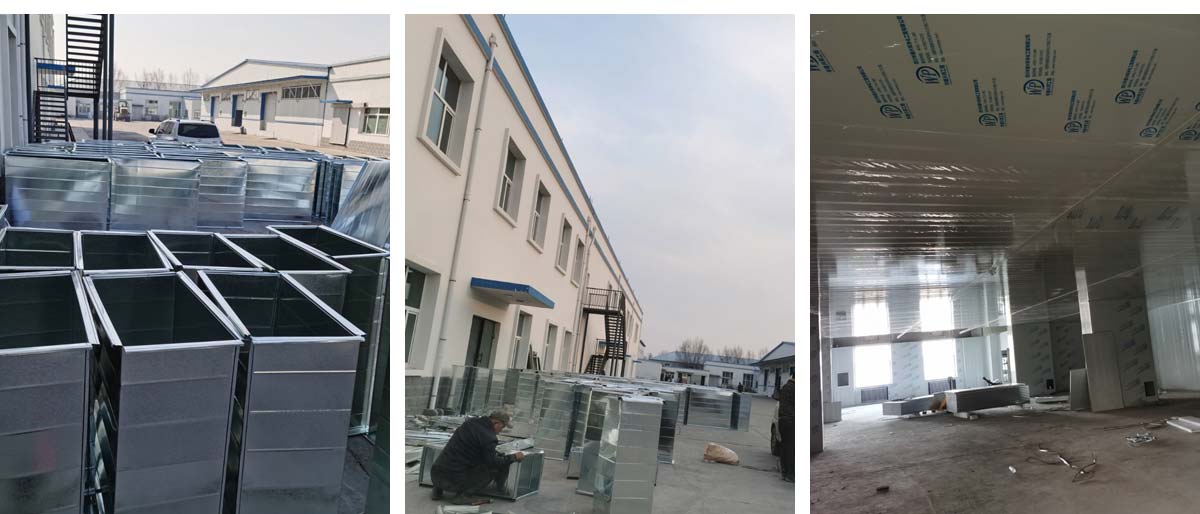

2021-4-25 内蒙古科沁万佳食品有限公司厂房施工现场:1.彩钢吊顶完成95% ;2.彩钢门窗装制作完成100%;3.10万级风管主管安装完成90% ;4.彩钢板收尾工作完成65% ;5.电安装完成100%;6.三防板吊顶安装完成100%;7.环氧地坪完成40%。
2021-4-22 内蒙古科沁万佳食品有限公司厂房施工现场:1.10万级风管主管安装完成90% ;2.彩钢板收尾工作完成70% ;3.电安装完成75% ;4.三防板吊顶安装完成100%;5.环氧地坪材料进场。

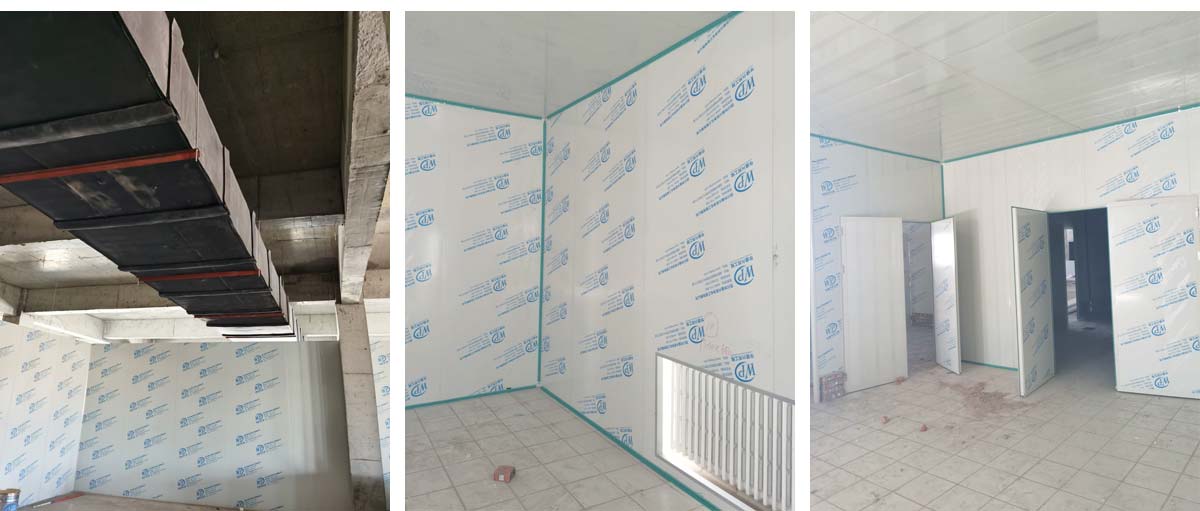

2021-4-14 内蒙古科沁万佳食品有限公司厂房施工现场:1.彩钢吊顶完成95% ;2.彩钢门窗装制作完成100%;3.10万级风管主管安装完成85%;4.彩钢板收尾工作完成50%;5.电安装完成55%;6.三防板吊顶安装完成40%。

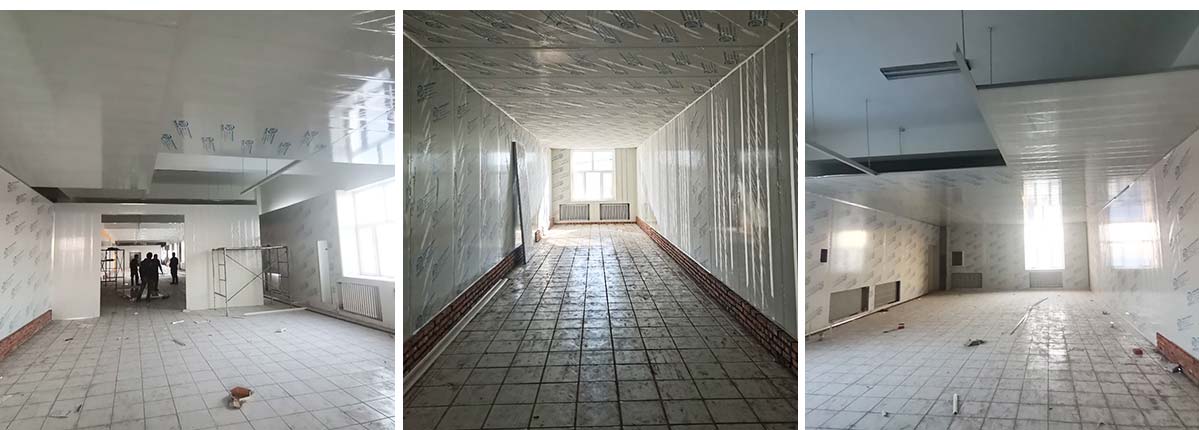

2021-4-11内蒙古科沁万佳食品有限公司厂房施工现场:1.彩钢吊顶完成95%; 2.彩钢门制作下料完成85%,传递窗安装1;3.10万级风管主管安装完成85% ;4.彩钢板收尾工作完成45% ;5.电安装完成40%; 6.三防板吊顶安装完成10%。

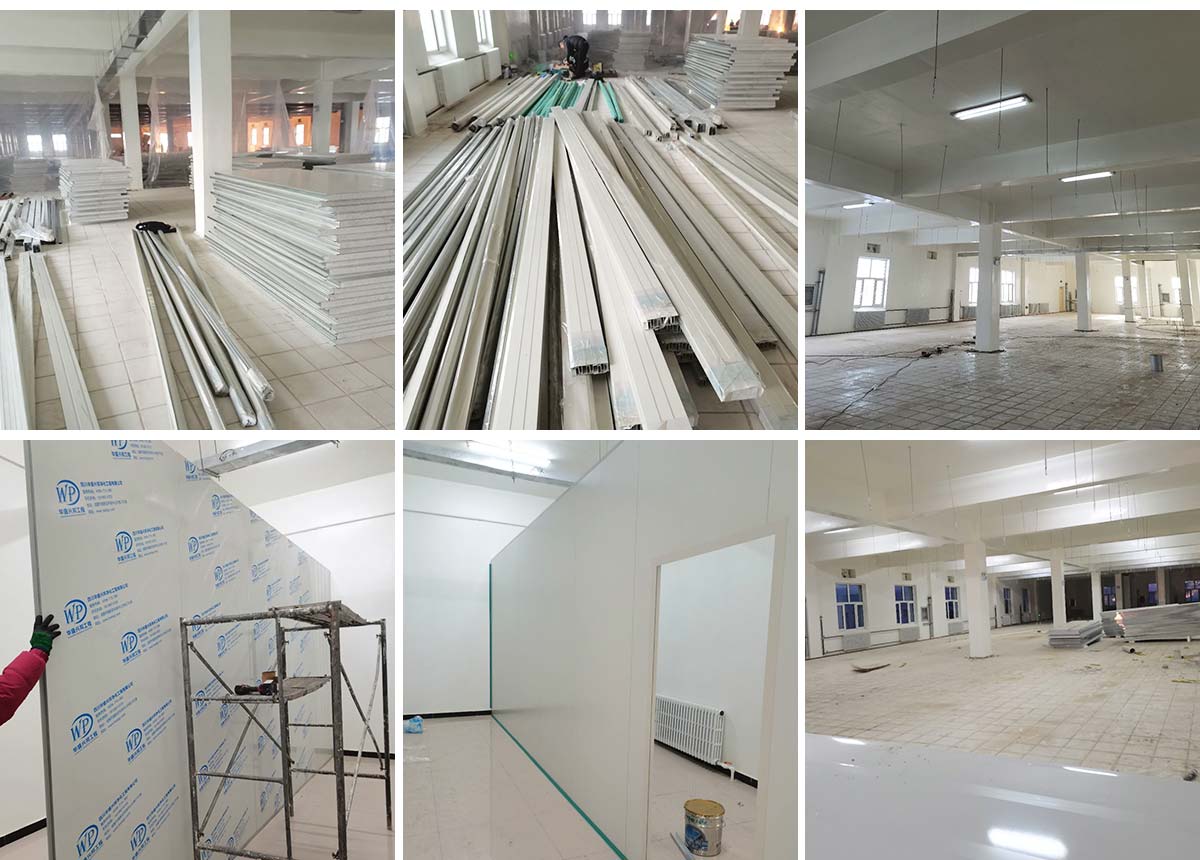

2021-3-29内蒙古科沁万佳食品有限公司厂房施工现场:1.彩钢吊顶完成70%; 2.彩钢门制作下料完成80%。
2021-3-24内蒙古科沁万佳食品有限公司厂房施工现场:1、彩钢吊顶完成70% ;2、彩钢门制作下料完成80%;3、10万级风管主管安装完成85%。

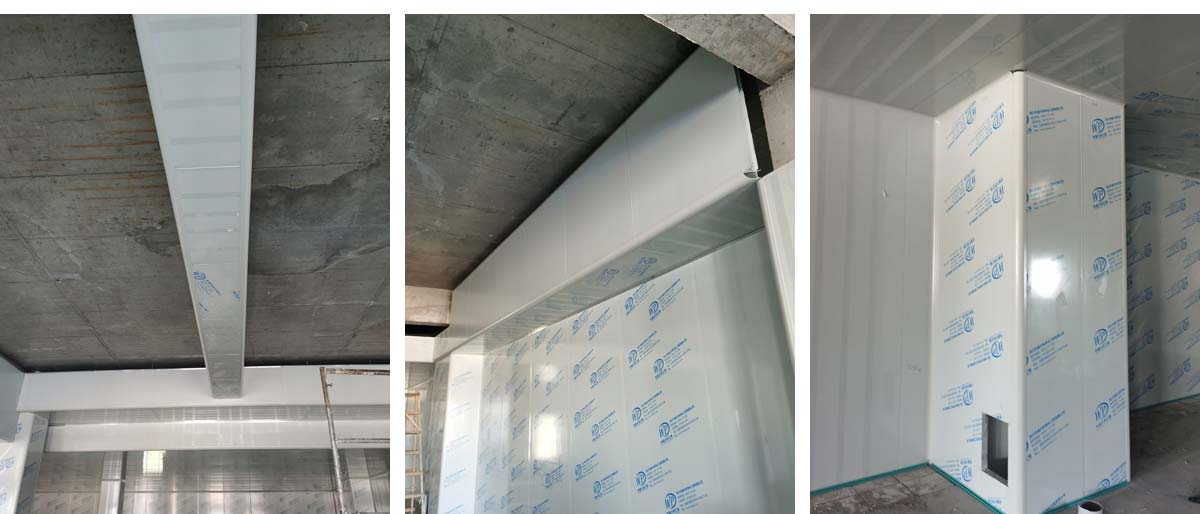

2021-3-16 内蒙古科沁万佳食品有限公司厂房施工现场:1.彩钢吊顶完成60 2.彩钢门制作下料完成65%。 3.风淋室制作完成。 4.现场卫生清理完成 5新风系统材料已进场 保温棉完成70%
2021-3-13 内蒙古科沁万佳食品有限公司厂房施工现场:1.彩钢吊顶完成60 2.彩钢门制作下料完成65%。 3.风淋室制作完成。 4.现场卫生清理完成 5新风系统材料已进场 6彩风系统保温工作完成30%

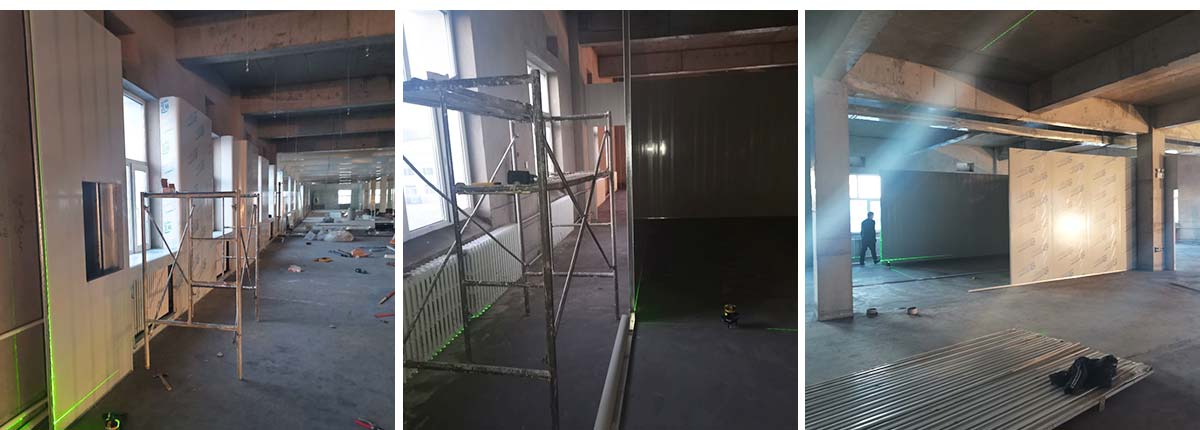

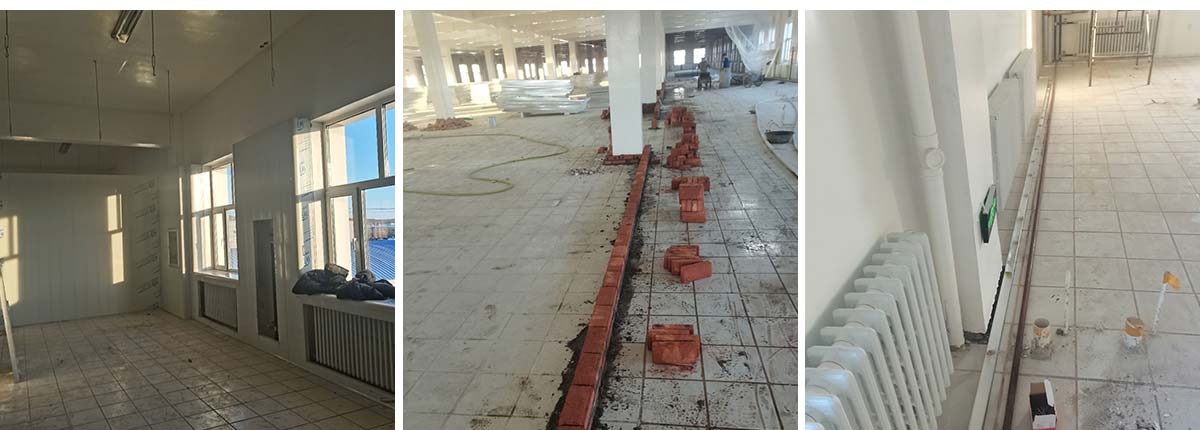

2021-3-3 内蒙古科沁万佳食品有限公司厂房施工现场1.彩钢吊顶完成25%。 2.彩钢门制作下料完成65%。 3.风淋室制作完成。 4.包土建柱子10条

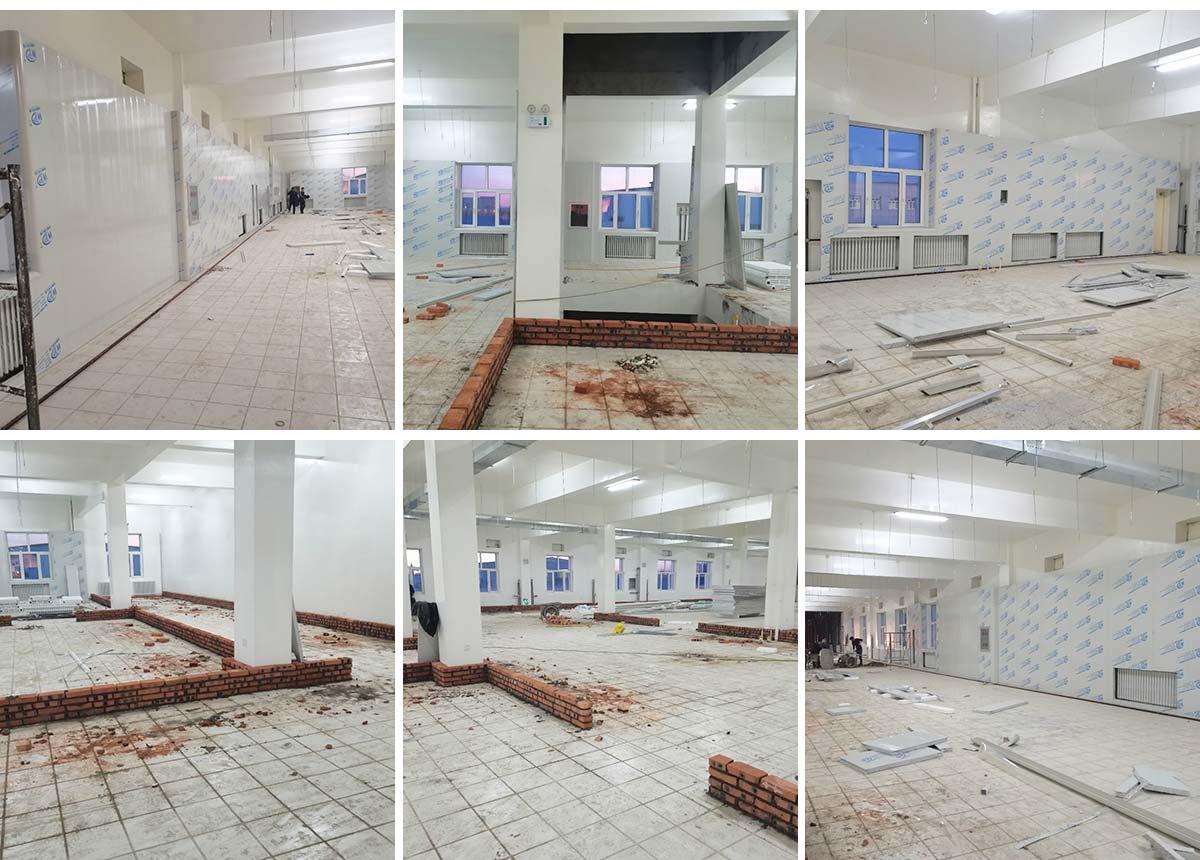

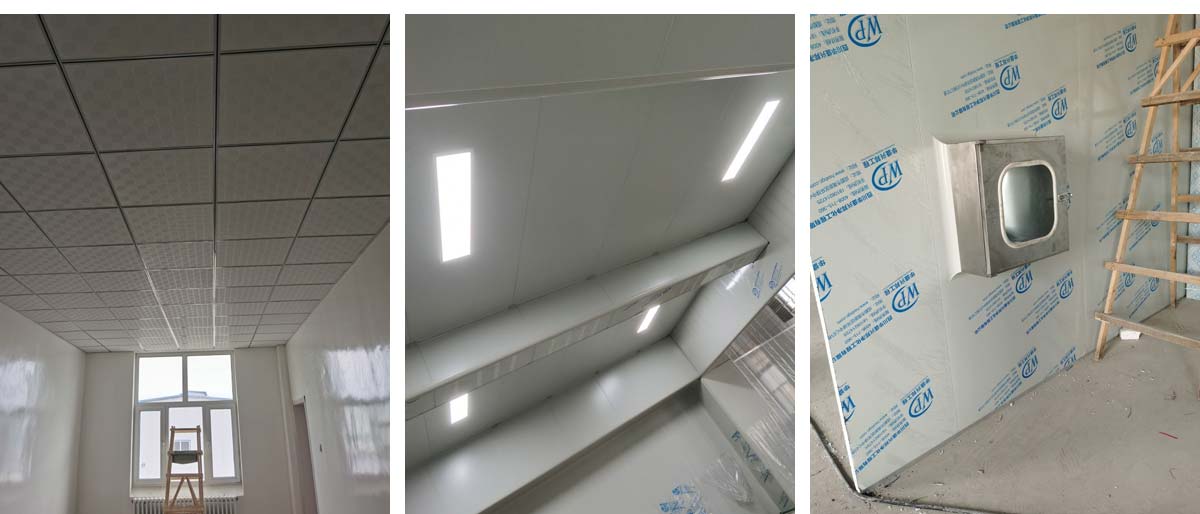

2021-01-23 内蒙古科沁万佳食品有限公司厂房施工现场,净化彩钢板隔断施工
2021-01-13 内蒙古科沁万佳食品有限公司厂房施工现场,隔断施工,暖气管道施工
2021-01-11 内蒙古科沁万佳食品有限公司厂房施工现场,挡水墙施工,墙板施工
2021-01-09 内蒙古科沁万佳食品有限公司厂房施工现场,挡水墙施工,墙板施工
2021-01-09 内蒙古科沁万佳食品有限公司厂房施工现场,隔断施工,吊筋施工
