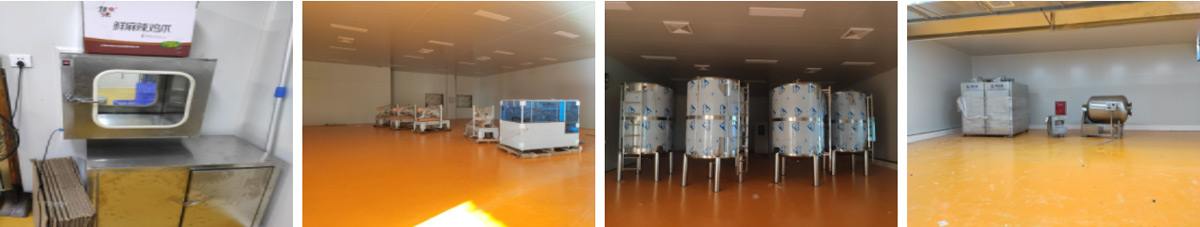

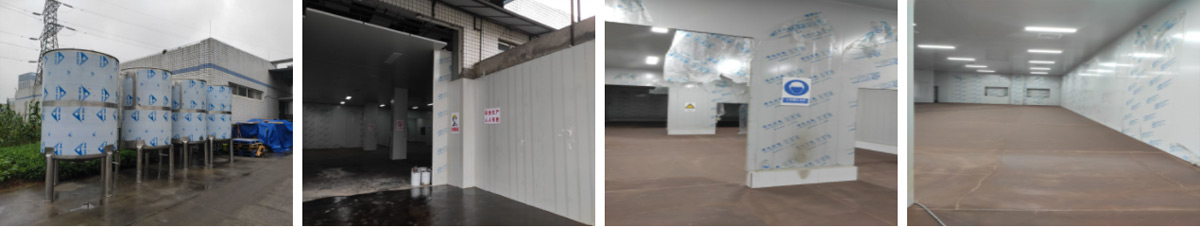

2021-7-18四川春之源食品有限公司三期厂房施工现场:机器设备就位 圆弧胶水完成百分之八十 传递窗安装完成
2021-7-14四川春之源食品有限公司三期厂房施工现场:机器设备已到现场 地面施工,打磨完成底漆施工完成 水电工程,车间灯全部通电
2021-7-9四川春之源食品有限公司三期厂房施工现场:机器设备已到现场 地面施工,打磨完成底漆施工完成 水电工程,车间灯全部通电

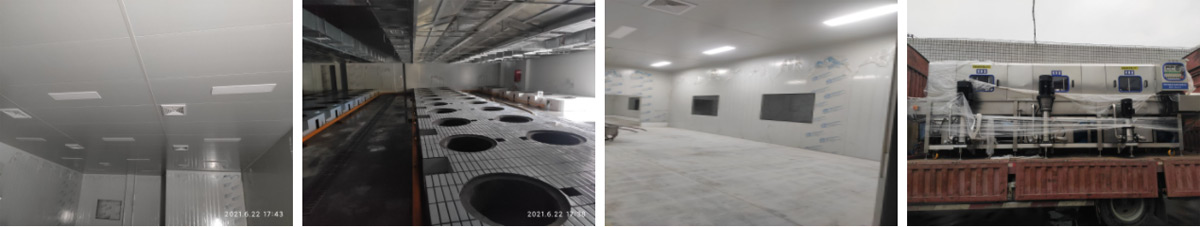

2021-5-16 四川春之源食品有限公司三期厂房装修现场:
2021-5-3 四川春之源食品有限公司三期厂房装修现场:污水处理池、墙板施工

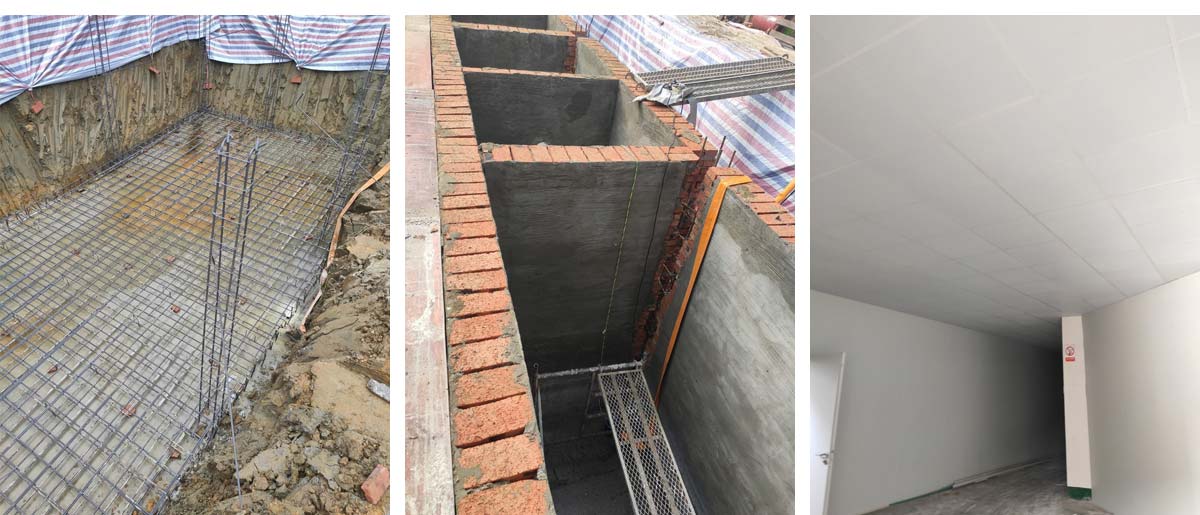

2021-4-22 四川春之源食品有限公司三期厂房装修现场:1.污水处理池开挖完成;2.练油房墙板完成百分之五十、水沟完成百分之八十;3.挡水墙完成百分之五十。

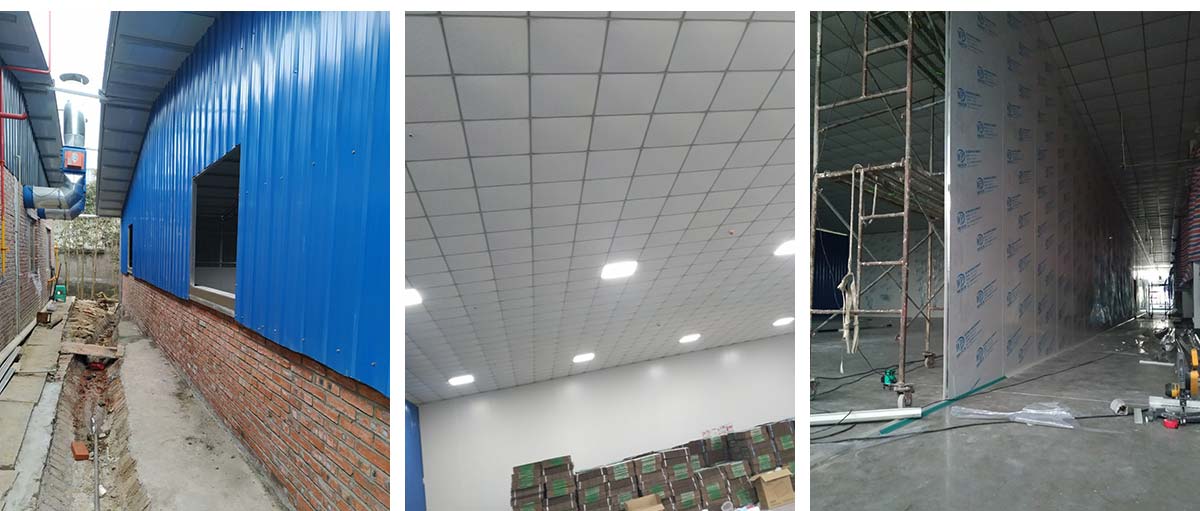

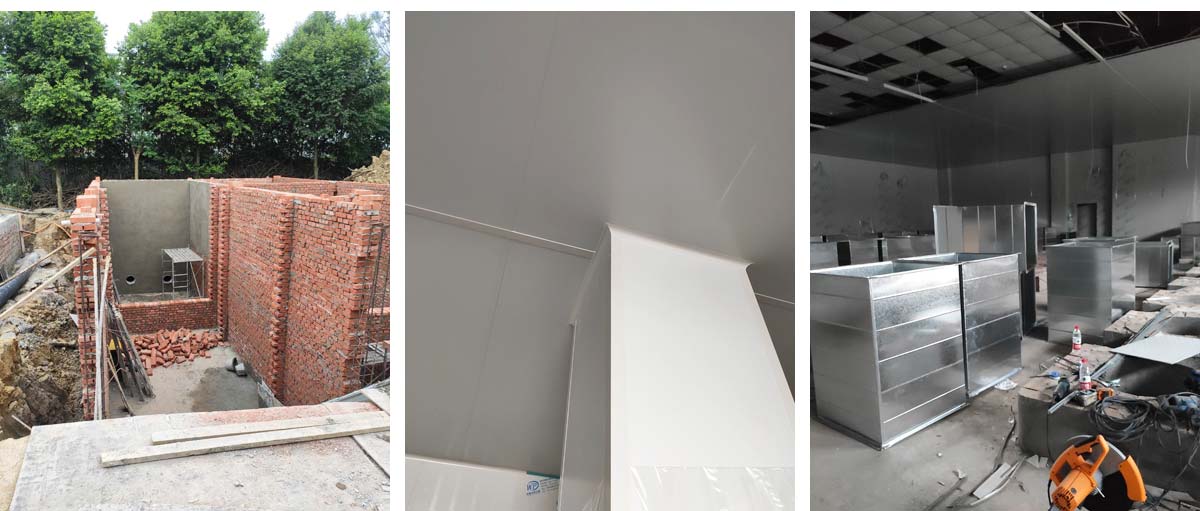

2021-4-11 四川春之源食品有限公司三期厂房装修现场:1、灶台砌砖,新风管道安装完成70%;2、物流门安装和加固完成;3、炼油间排水沟折边件安装完成90%。

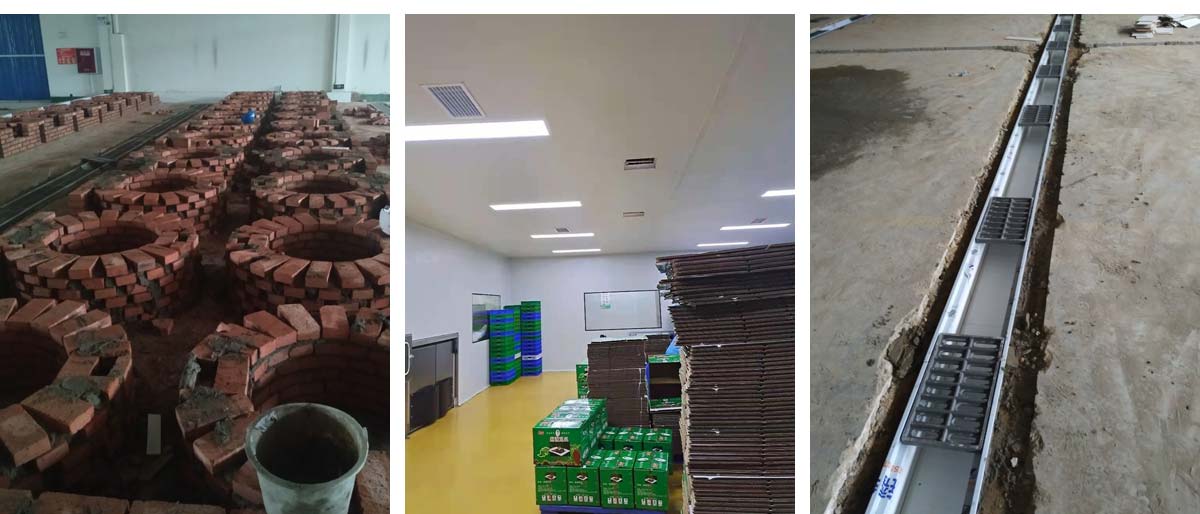

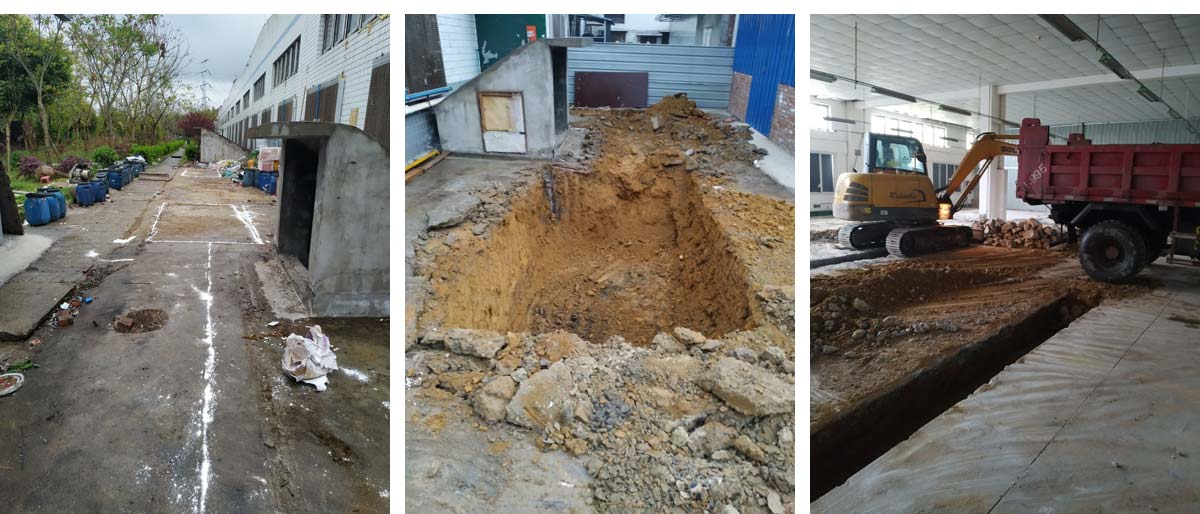

2021-3-21四川春之源食品有限公司三期厂房装修现场:隔油池放线挖掘完成

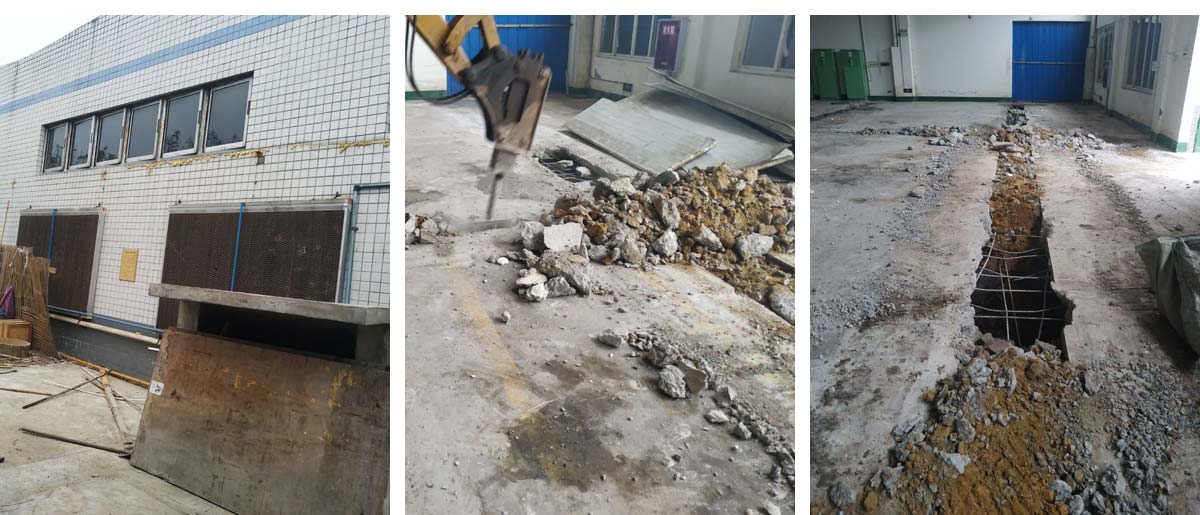

2021-3-18四川春之源食品有限公司三期厂房装修现场:1.室外彩钢棚拆除完成,2.炼油线排水沟、排水管破碎完成。
2021-02-03四川春之源食品有限公司三期厂房装修现场:周转框清洗间彩钢板吊顶安装完成,库房撕膜打胶完成,周转框清洗间彩钢瓦墙板安装完成。撕膜完成40%,圆弧安装完成50%。

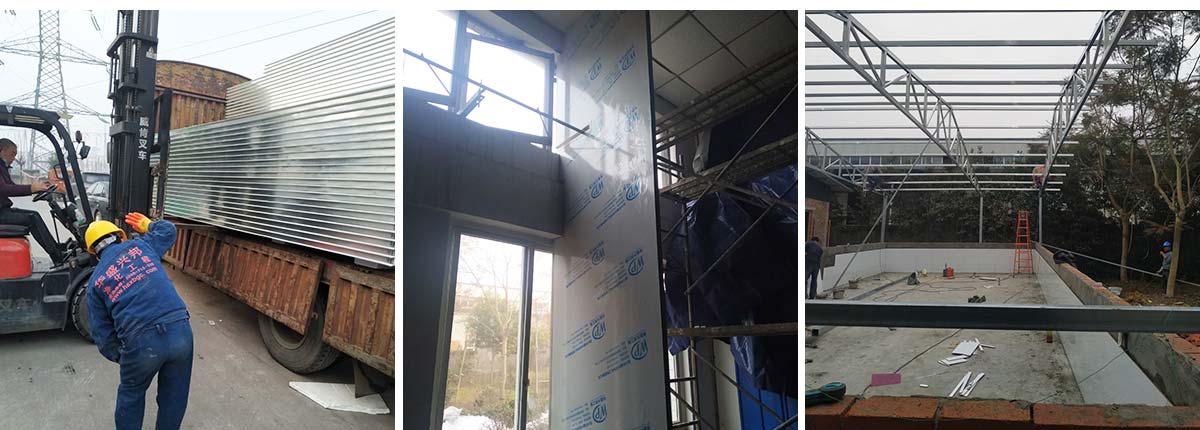

2021-01-29四川春之源食品有限公司三期厂房装修现场:库房墙板安装完成55%;周转框清洗间墙面贴砖完成,彩钢棚排架和檩条安装完成。彩钢板到场卸货搬运至车间内部,地槽安装完成75%,墙板安装完成1%。

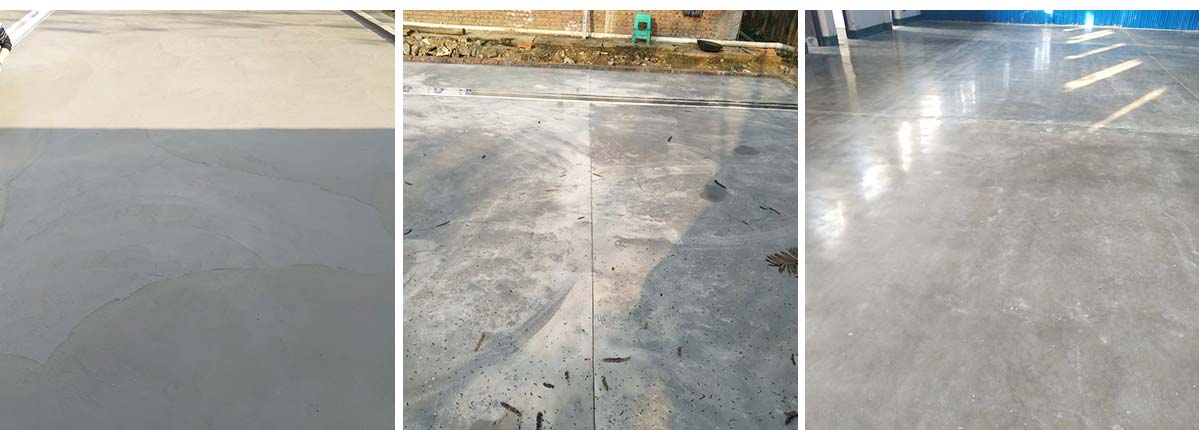

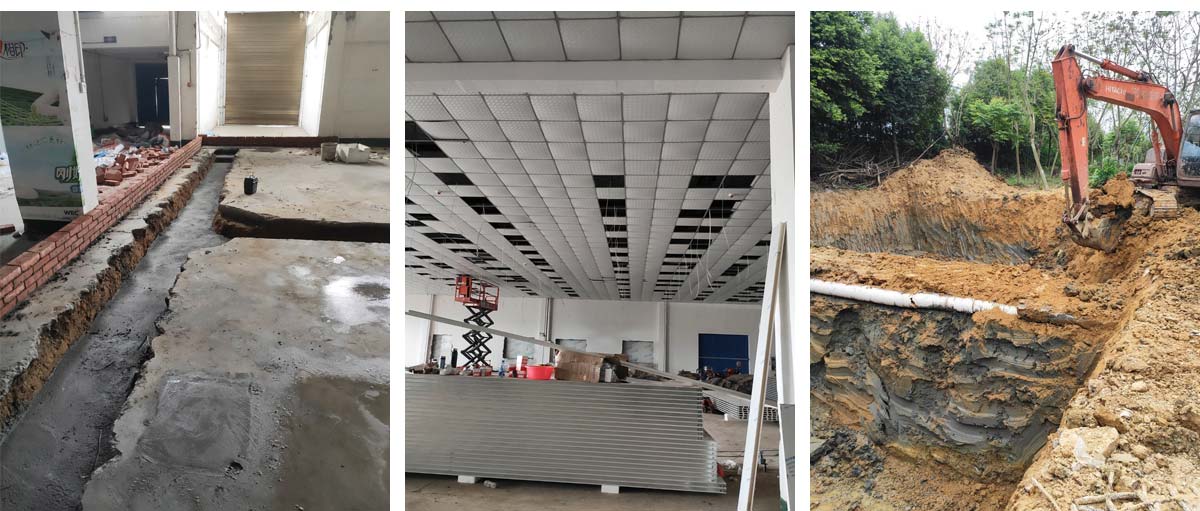

2021-01-25 四川春之源食品有限公司三期厂房装修现场:库房固化地坪施工完成,周转框清洗新打地坪伸缩缝切割完成。

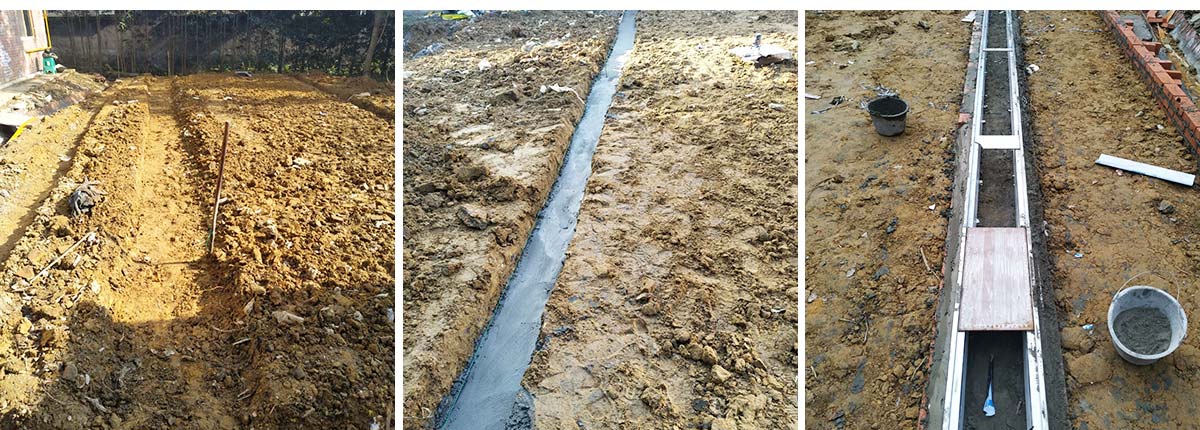

2021-01-20 四川春之源食品有限公司三期厂房装修现场:周转框清洗间排水管贴砖完成,地面夯实完成20%,标砖和河沙转运完成;库房裂缝打破口完成,围挡完成。

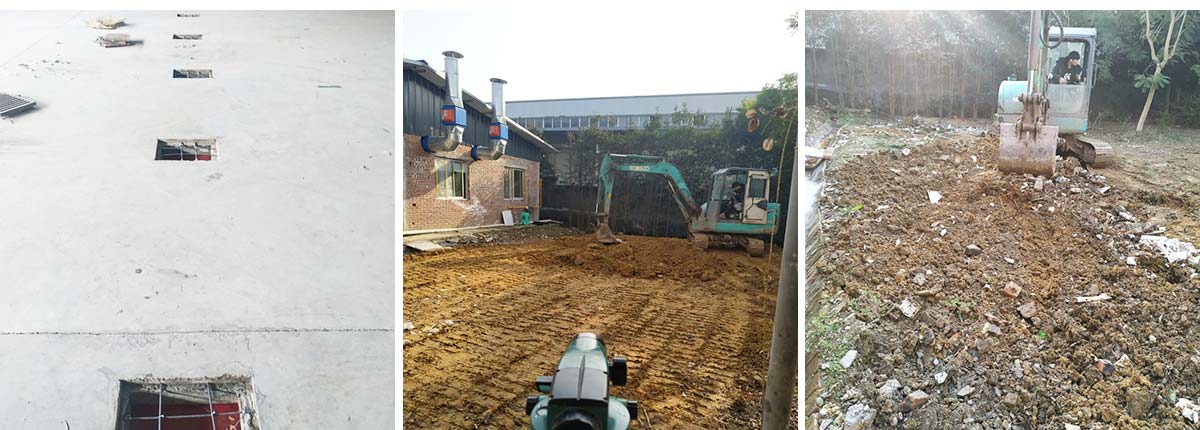

2021-01-13 四川春之源食品有限公司三期厂房装修现场:场地平整完成;通风口模板和钢筋捆扎完成。
