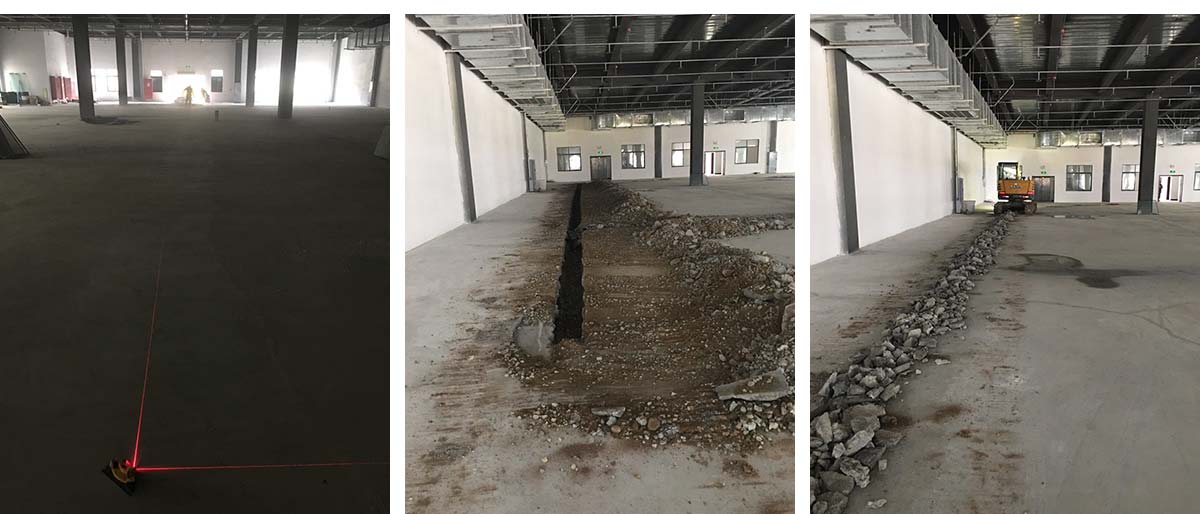

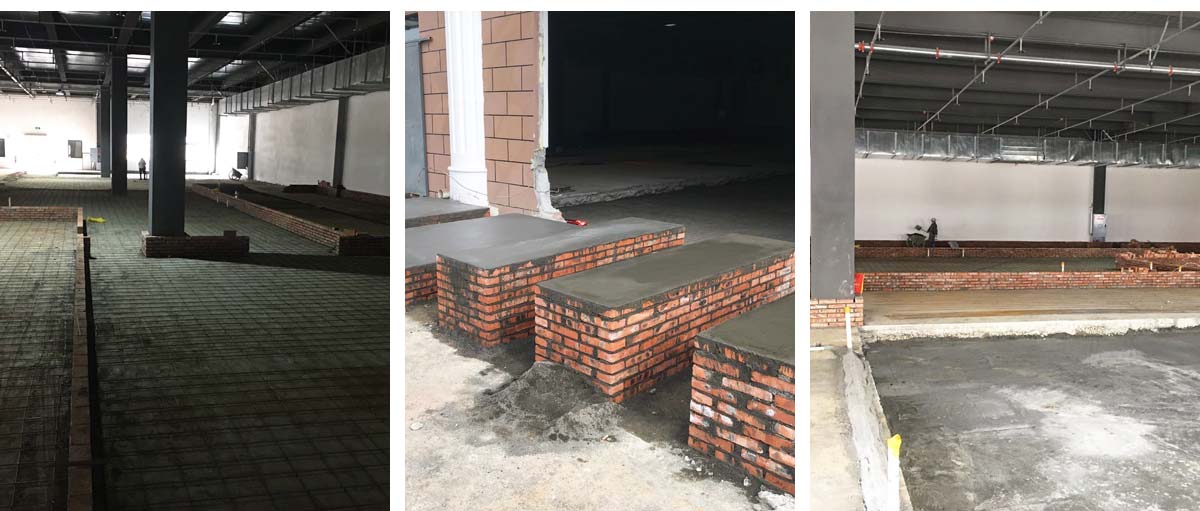

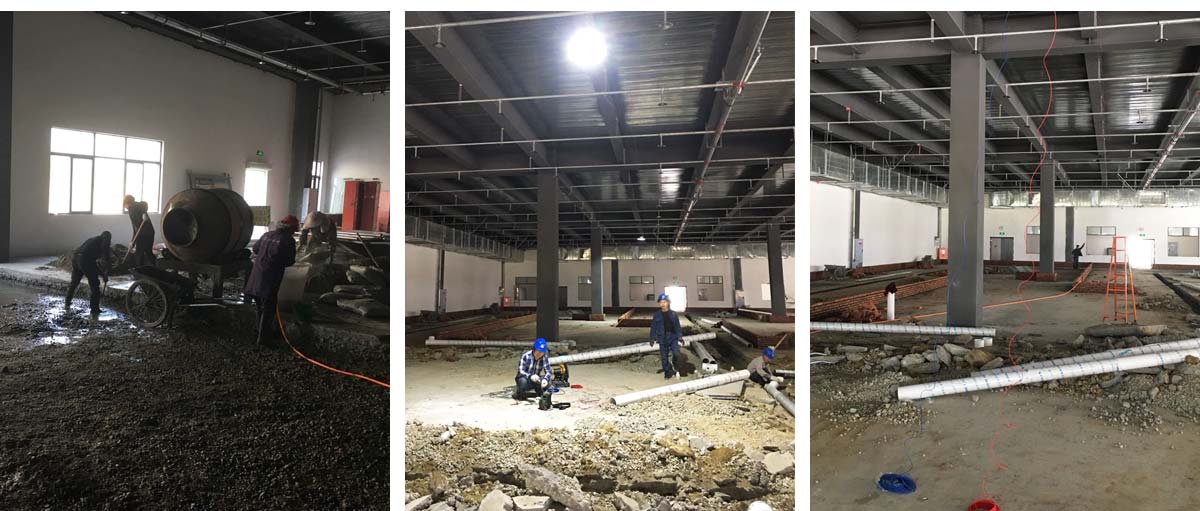

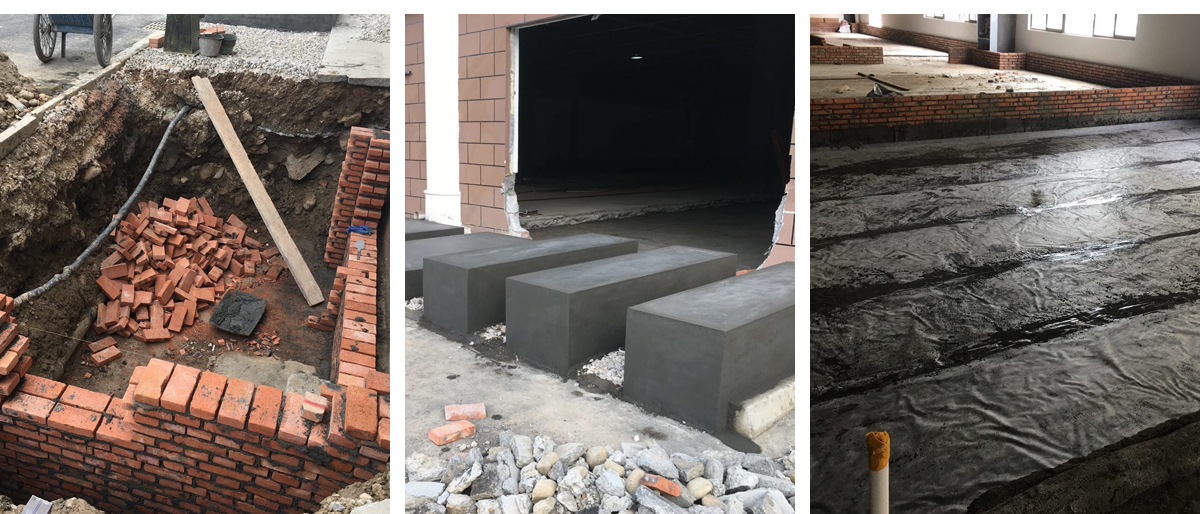

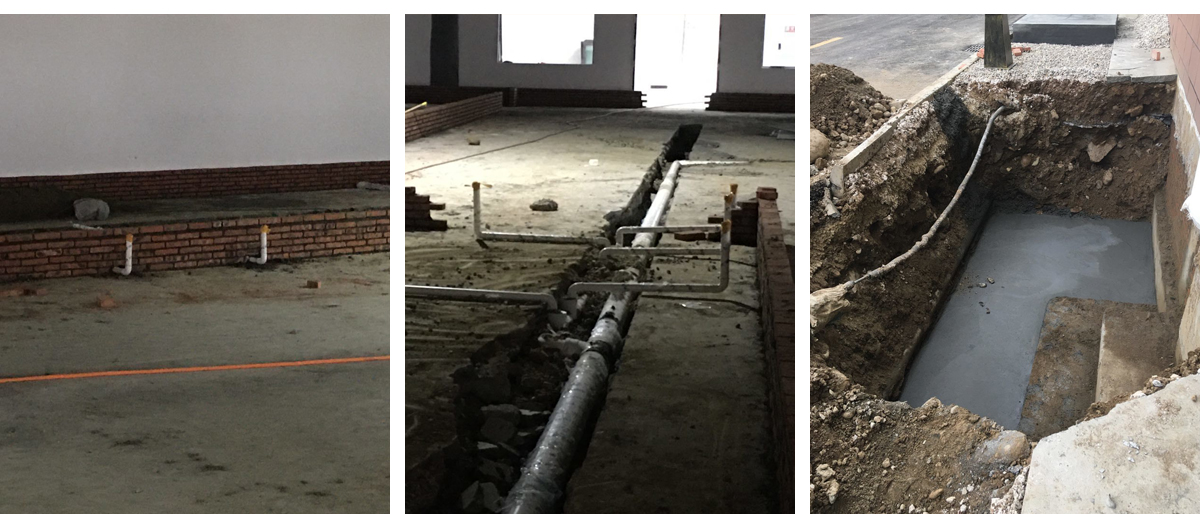

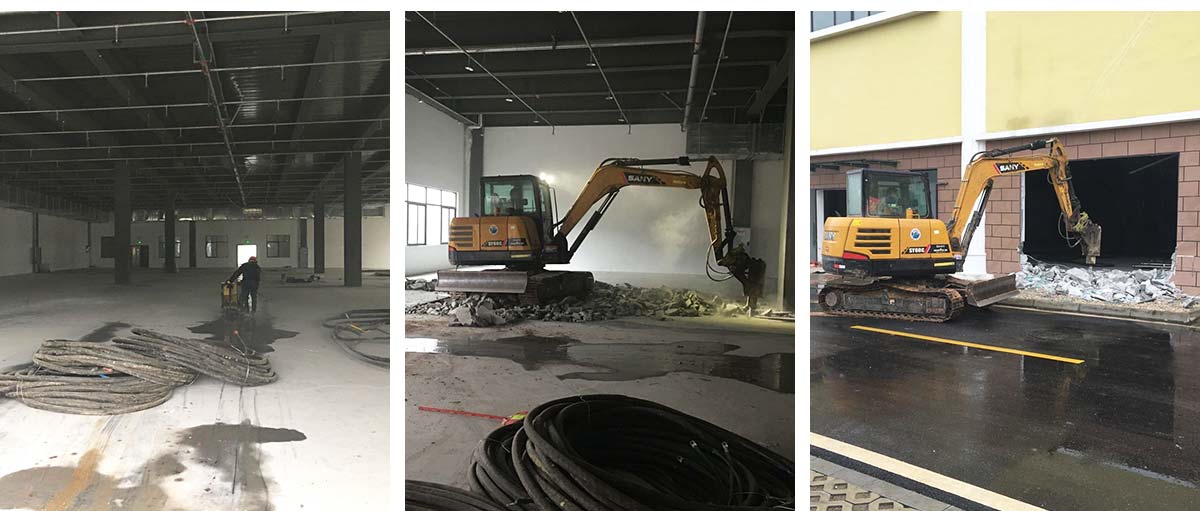

2021-3-24广元至高食品有限公司厂房装修现场:1、隔油池砌筑完成约90%;2、至和食堂新布电缆挖沟完成,暗管敷设完成,部分已回填,等电缆采购后开始安线。2021-3-21广元至高食品有限公司厂房装修现场:1:冻库垫层保养。2:钢筋转运,除冻库面积外,扎钢筋完成65%左右。3:所有设备平台浇筑完成,进入保养期。4:除开防撞墙外,所有挡水墙砌筑完成。2021-3-17广元至高食品有限公司厂房装修现场:1.冻库垫层浇筑第2个区域,1区保养2.PVC排水暗埋施工完成3.隔油池垫层施工完成2021-3-16广元至高食品有限公司厂房装修现场:1:设备平台保养。2:冻库垫层浇筑1个区域,另两处平整备料完成。3:临时照明设施布置,排水暗埋施工。2021-3-8广元至高食品有限公司厂房装修现场:1:破碎第二天;2:水泥,标砖材料到位。2021-3-7广元至高食品有限公司厂房装修现场:1:冻库破碎开始;2:排水沟切缝全部完成。3:第一批次土建材料(标砖)到位。
