华盛兴邦承接四川麦满天下食品有限公司厂房设计,厂房装修工程,主要生产:糕点制品

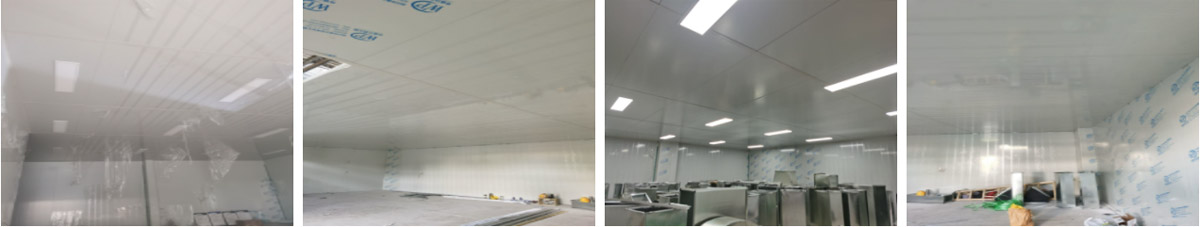

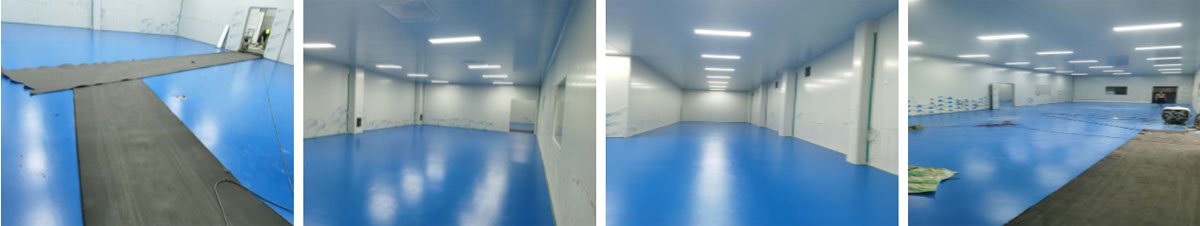

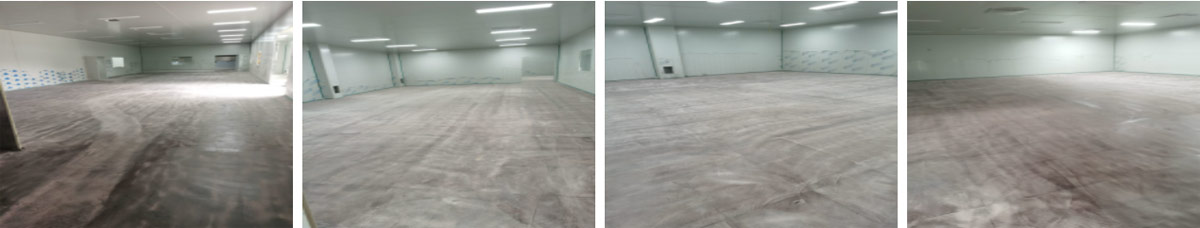

2021-8-19四川麦满天下食品有限公司厂房装修现场:1,彩钢墙板立板除预留设备外完成100% 2,彩钢板吊顶除预留外,完成95% 3,三防板吊顶完成100% 4,水电安装完成70% 5,彩钢板收尾工作完成60% 6,聚氨酯超耐磨地坪漆,完成90%

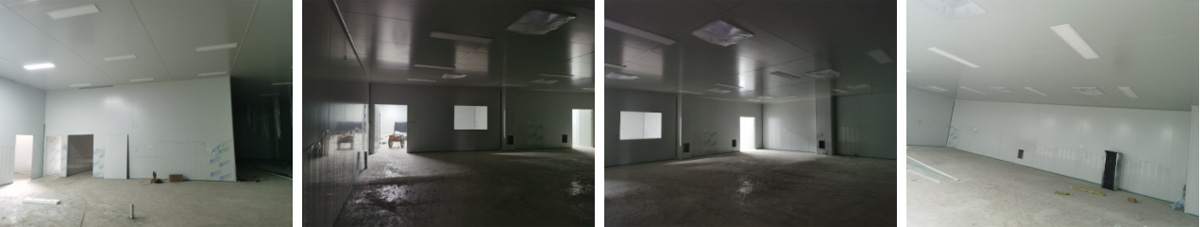

2021-8-12四川麦满天下食品有限公司厂房装修现场:1,彩钢墙板立板除预留设备外完成100% 2,彩钢板吊顶除预留外,完成95% 3,三防板吊顶完成100% 4,水电安装完成60% 5,彩钢板收尾工作完成50%

2021-8-8四川麦满天下食品有限公司厂房装修现场:1,彩钢墙板立板除预留设备外完成100% 2,彩钢板吊顶除预留外,完成95% 3,三防板吊顶完成100% 4,水电安装完成60% 5,彩钢板收尾工作完成30%

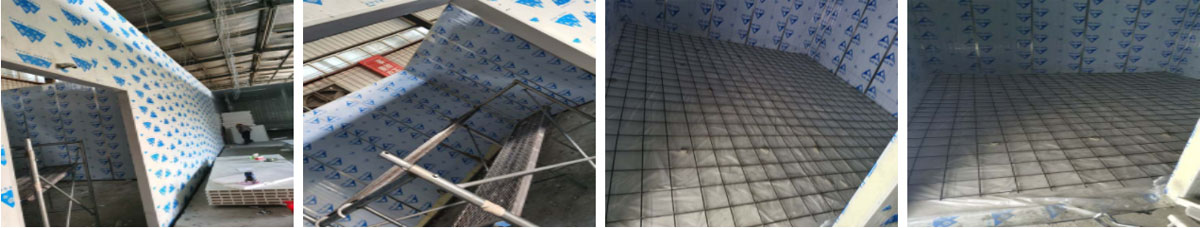

2021-8-1四川麦满天下食品有限公司厂房装修现场:冻库施工

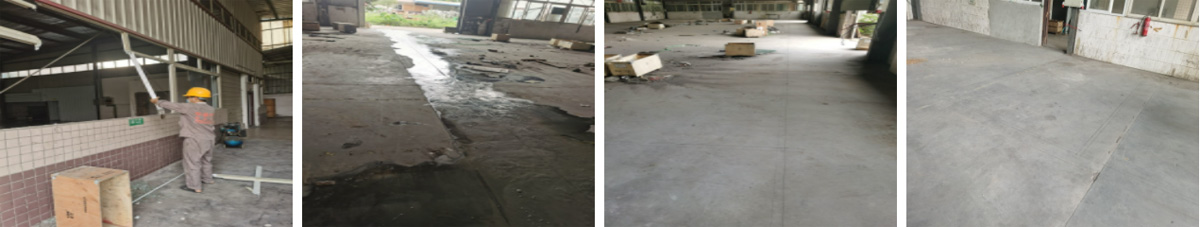

2021-7-30四川麦满天下食品有限公司厂房装修现场:1,彩钢墙板立板除预留设备外完成95% 2,土建活除增加外完成75% 3,除增加区域拆出完成90% 4,彩钢板吊顶工作完成60%

2021-7-25四川麦满天下食品有限公司厂房装修现场:1,彩钢墙板立板除预留设备外完成95% 2,土建活除增加外完成70% 3,除增加区域拆出完成90% 4,彩钢板吊顶工作完成30%

2021-7-22四川麦满天下食品有限公司厂房装修现场:1,彩钢墙板立板除预留设备外完成90% 2,土建活除增加外完成60% 3,除增加区域拆出完成70% 4,彩钢板吊顶工作完成10%

2021-7-18四川麦满天下食品有限公司厂房装修现场:排水沟放线完成100% 2. 排水沟切割完成70%

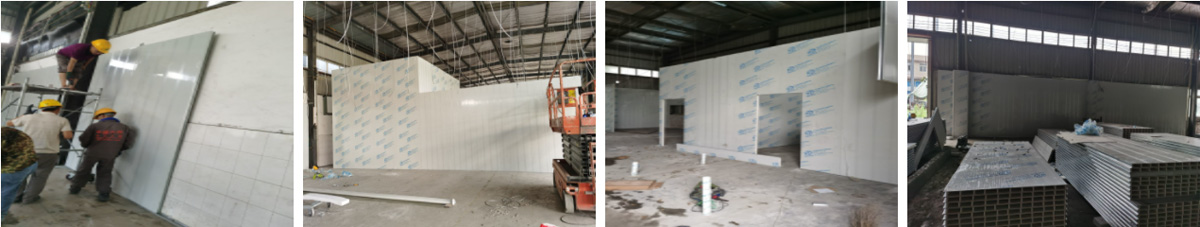

2021-7-14四川麦满天下食品有限公司厂房装修现场:1、排水沟及冻库切割完成100% 2、 破碎完成100% 3、 吊顶钢绳下料完成100% 4、 排水沟接管完成100% 5. 排水沟回填并发水完成100% 6. 彩钢墙板完成20% 7. 土建活完成30% 8, C型钢加固完成20%

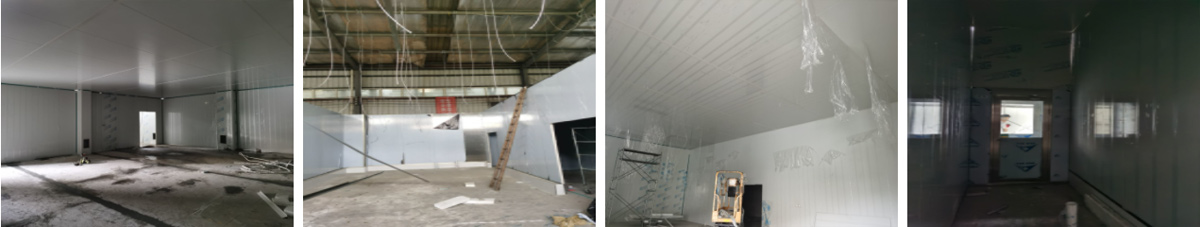

2021-7-11四川麦满天下食品有限公司厂房装修现场:1,彩钢墙板立板完成25% 2,土建活完成35% 3,拆出完成45%

其他案例介绍
  • 擎动西南菌业新标杆!华盛兴邦携手澄明食品打造10万吨级智能生态工厂
  • 华盛兴邦携手行业标杆!为毅琳食品打造智能化调味品生产基地
  • 华盛兴邦EPC总承包案例|首农三文鱼智慧工厂建设项目
  • 罗诚食品科技有限公司
  • 四川味之有道食品有限公司
  • 四川浒华食品有限责任公司
  • 四川四汇食品有限公司
  • 广西永恒中央厨房项目
  • 重庆新每艺供应链管理有限公司
  • 成都天府智慧大厨房科技有限责任公司
