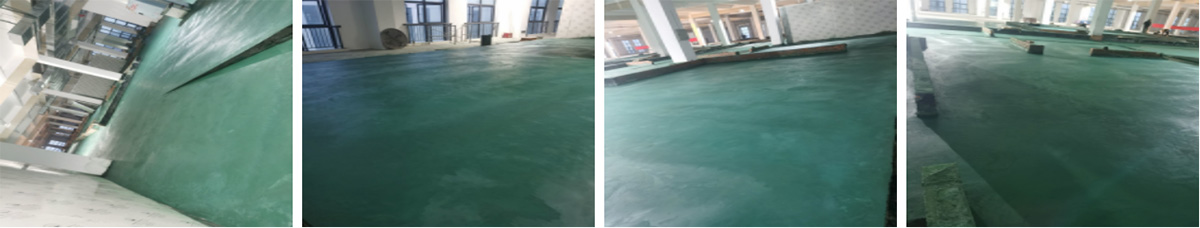

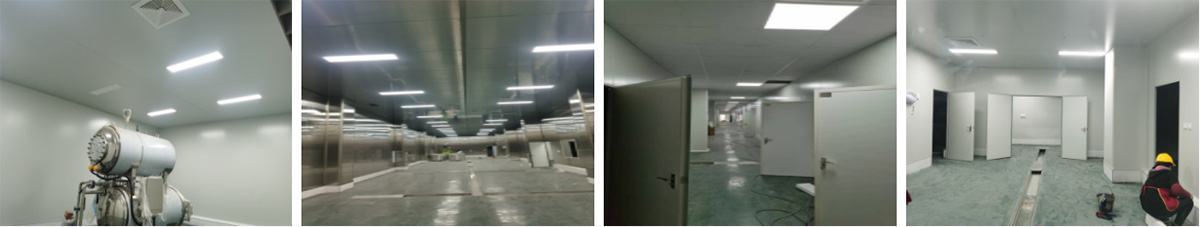

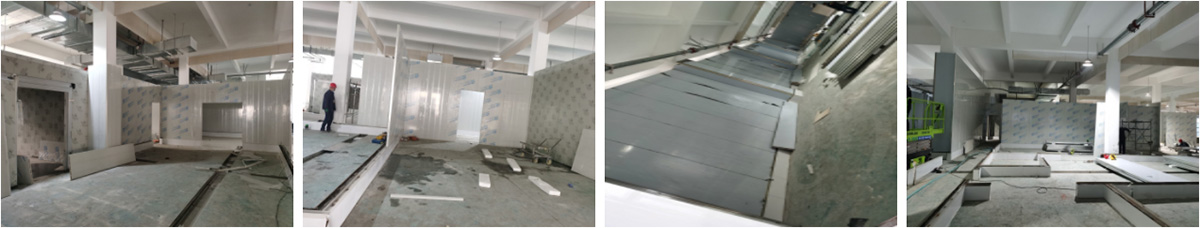

2022-02-26仁寿宽菜食品有限公司厂房装修现场:今日施工内容。 ①挡水墙贴瓷砖完成 进度100% ②彩钢墙板施工第12天,完成进度100% ③彩钢板顶板完成进度100% ④彩钢板收尾工作完成进度95% ⑤彩钢板门,窗,制作及安装完成80% ⑥固化地面施工第7天,完成进度95% ⑦,水电进场施工第5天,完成进度75%
2022-01-17仁寿宽菜食品有限公司厂房装修现场:①挡水墙主体施工第7天,完成挡水墙进度100%, ②今日进场打混凝土,第三天,完成打混凝土进度的100% ③挡水墙贴瓷砖完成 进度90% ④彩钢板墙板二次转运已全部上楼 ⑤彩钢板施工第2天,完成进度20%

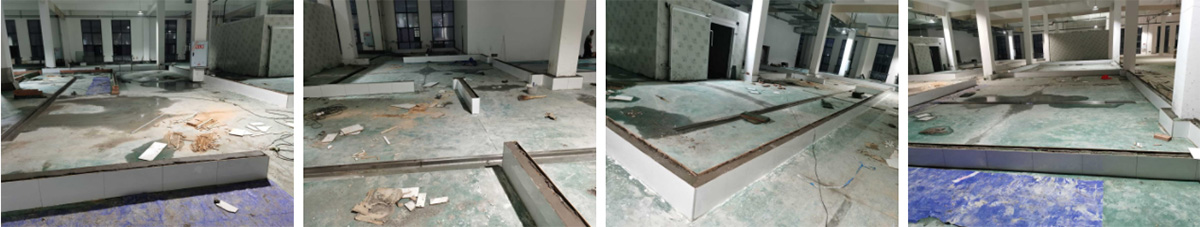

2022-01-13仁寿宽菜食品有限公司厂房装修现场:今日施工内容。 ①挡水墙主体施工第9天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②今日进场打混凝土,第三天,完成打混凝土进度的100% ③挡水墙贴瓷砖完成进度20%
2022-01-07仁寿宽菜食品有限公司厂房装修现场:今日施工内容。 ①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②今日进场打混凝土,第二天,完成打混凝土进度的70%

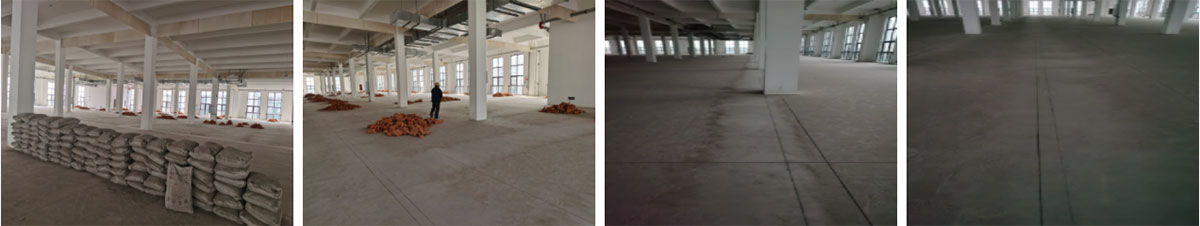

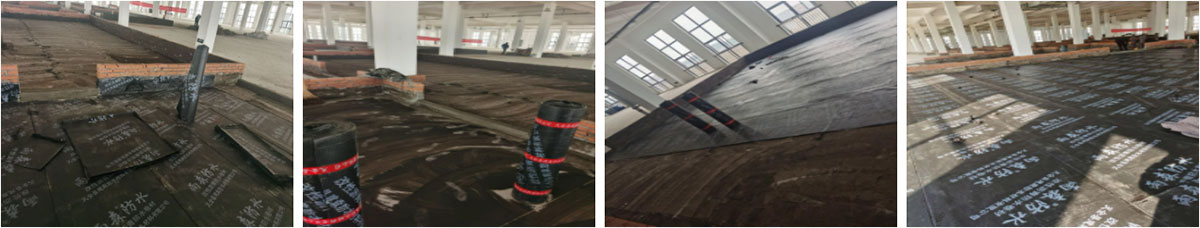

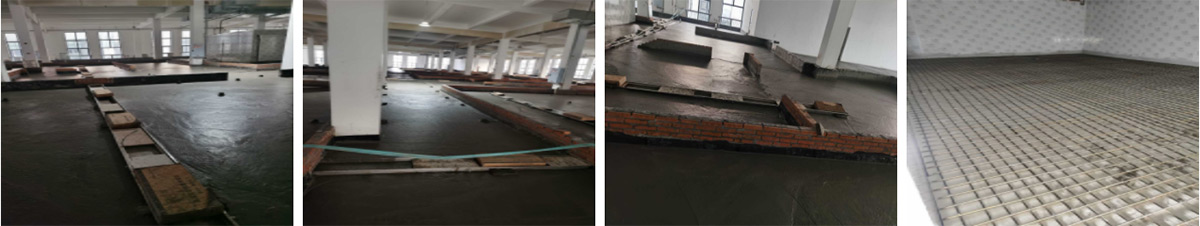

2022-01-01仁寿宽菜食品有限公司厂房装修现场:①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②防水进场施工第15天,防水进度完成100% ③排水管师傅进场施工第10天,室内排水管及排水点位完成100%室外排水管完成进度100% ④室内排水暗管找坡完成进度100% ⑤冻库防水完成100% ⑥发泡混凝土进场施工第5天,进度完成100% ⑦等待黄色预警解出通知,准备下一歨工艺流程。

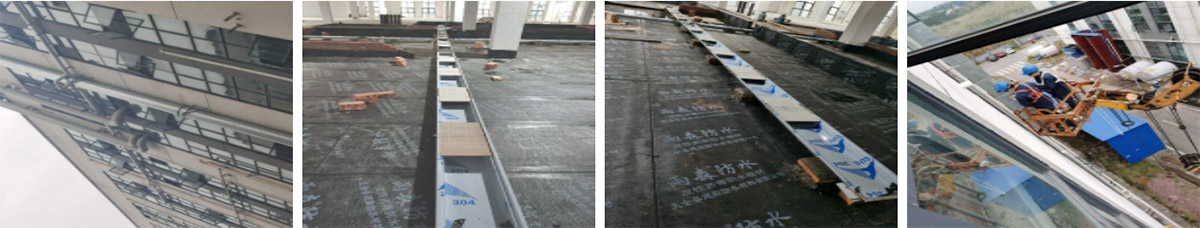

2021-12-12仁寿宽菜食品有限公司厂房装修现场:今日施工内容。 ①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②防水进场第9天,防水进度完成90% ③排水管师傅进场第4天,室内排水管及排水点位完成85%室外排水管完成进度90% ④室内不绣钢排水沟完成进度50%
2021-12-12仁寿宽菜食品有限公司厂房装修现场:今日施工内容。 ①挡水墙主体施工第7天,完成挡水墙进度65%,挡水墙暂停进度,等待下一步工艺进行 ②防水进场施工第3天,防水进度完成30%
2021-12-4仁寿宽菜食品有限公司厂房装修现场:车间放线切割完成,挡水墙开始施工
