2021-4-22成都李与白餐饮管理有限公司厂房施工现场:今日完成施工内容。 ①地面排水沟预埋管件施工第7天,完成进度100% ②地面排水沟砌砖施工第3天,完成进度100% ③排水沟边恢复完成80% ④挡水墙砌砖第3天,完成进度100% ⑤挡水墙抹灰第2天,完成进度100% ⑥挡水墙贴瓷砖,完成进度90%贴瓷砖工作等待下一个施工环节,在次能进行贴砖。 ⑦彩钢板墙板施工第14天,完成进度100% ⑧彩钢板吊顶施工第6天,完成进度60% ⑨水电施工第6天,完成进度40%
2021-4-4成都李与白餐饮管理有限公司厂房施工现场:①地面排水沟预埋管件施工第7天,完成进度100% ②地面排水沟砌砖施工第3天,完成进度100% ③排水沟边恢复完成80% ④挡水墙砌砖第3天,完成进度100% ⑤挡水墙抹灰第2天,完成进度100% ⑥挡水墙贴瓷砖,完成进度80%贴瓷砖工作等待下一个施工环节,在次能进行贴砖。 ⑦彩钢板墙板施工第7天,完成进度60%

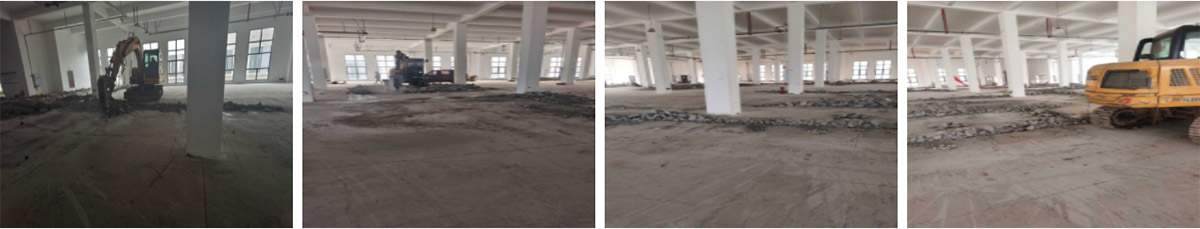

2021-3-9成都李与白餐饮管理有限公司厂房施工现场: ①排水沟切割,完成进度100% ②排水沟破碎进度完成60%
2021-3-2成都李与白餐饮管理有限公司厂房施工现场:①排水沟切割,完成进度70% ②排水沟破碎进度完成5%
