181-0821-4725


四川华盛兴邦净化工程有限公司

建厂房 找 华盛兴邦

武汉蒸福餐饮管理有限公司
来源: | 作者:hsxbgcwm59 | 发布时间: 2022-10-13 | 999 次浏览 | 分享到:
武汉蒸福餐饮管理有限公司设计装修项目,主要是生产糕点类食品。建食品厂找华盛兴邦,咨询电话:181-0821-4725

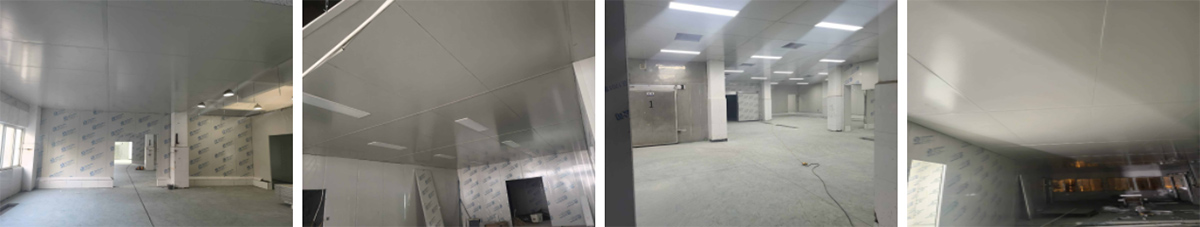

 2023-1-4武汉蒸福餐饮管理有限公司厂房装修现场:1、卫生间排水管施工第1天,完成进度100%; 2、新增排水沟施工第3天,完成进度100%; 3、3楼新增破碎施工第4天,完成进度100%; 4、水电安装施工完成进97%; 5、彩钢板所以收尾工作完成98%

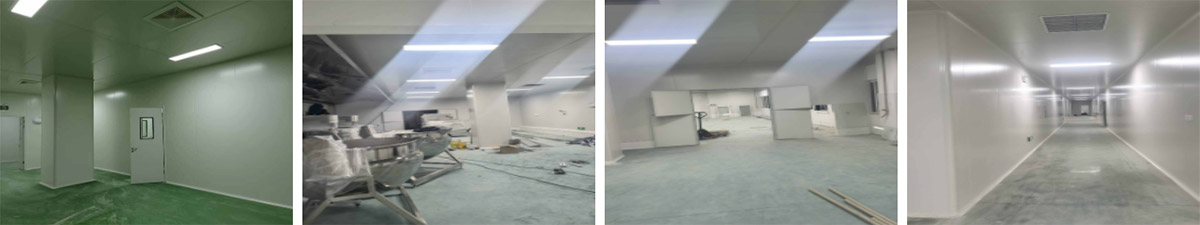

2022-12-13武汉蒸福餐饮管理有限公司厂房装修现场:1,彩钢墙板施工第20天,除预留区域外完成进度100% 2,彩钢顶板施工第30天,完成进度99%,等醒室室完成后,才能施工。 3,水电照明安装施工第44天,除动力电外,完成进度80% 4,挡水墙贴瓷砖施工第31天,完成进度100% 5,彩钢板收尾工作第34天,完成进度70% 6,新增卫生间隔断项目,施工第2天,完进度100% 7,新增包柱子施工第19天,完成进度100% 8,原有纱窗已完成全部换新 9,原有土建墙体已完成全部乳胶漆

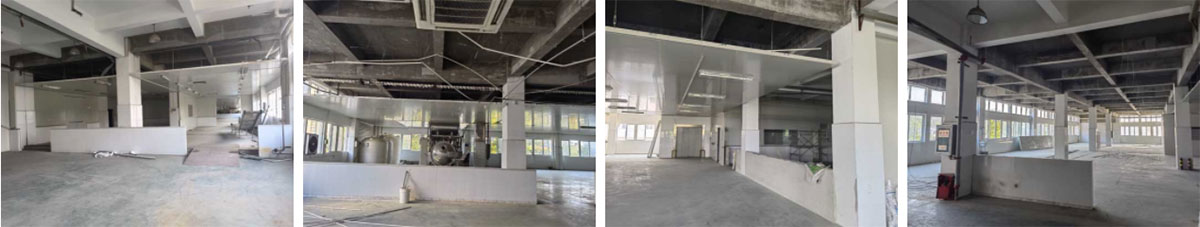

2022-11-4武汉蒸福餐饮管理有限公司厂房装修现场:1,彩钢墙板施工第20天,除预留区域外完成进度100% 2,彩钢顶板施工第9天,完成进度55% 3,水电照明安装施工第8天,完成进度40% 4,挡水墙贴瓷砖施工第19天,完成进度85% 5,现场卫生清理及清运

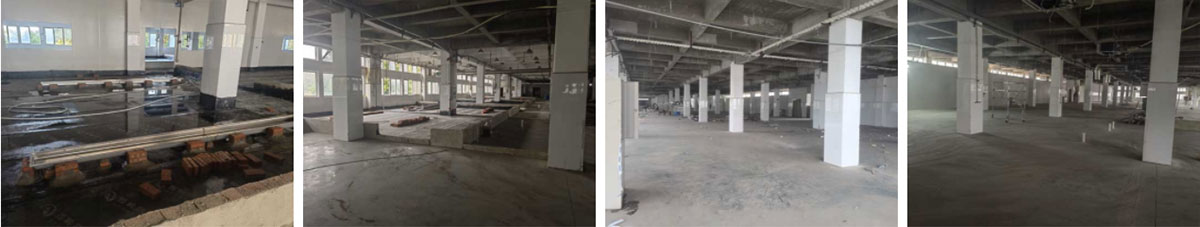

2022-9-17武汉蒸福餐饮管理有限公司厂房装修现场: ①彩钢板拆出及搬运至指定区域施工第5天,除增项外,完成进度100% 增项完成施工50%,因部分区域暂停不能施工。

2022-9-13武汉蒸福餐饮管理有限公司厂房装修现场:1,第四次签证,新增彩钢板及墙水墙拆除,完成进度100% 2,排水沟管安装第4天,完成进度70% 3,排水沟明沟安装第2天,完成进度50% 4,现场清理完成100%


其他案例介绍
  • 四川吉百兴食品有限公司
  • 四川秦蓉食品有限公司
  • 四川王臻王牛肉有限公司
  • 四川七叔公食品有限公司二期
  • 成都光合食品有限公司
  • 成都新洪友食品有限公司
  • 小龙坎老火锅
  • 成都宏明电子股份有限公司
  • 首创包装——成都致越电子
