速冻生肉,速冻熟肉,腌腊肉和酱卤肉,4000平方米,仁寿富加园区,四川蜀风食品有限公司是华盛兴邦承接的设计施工项目,目前已经开始动工。
建食品厂找华盛兴邦,咨询电话:181-0821-4725

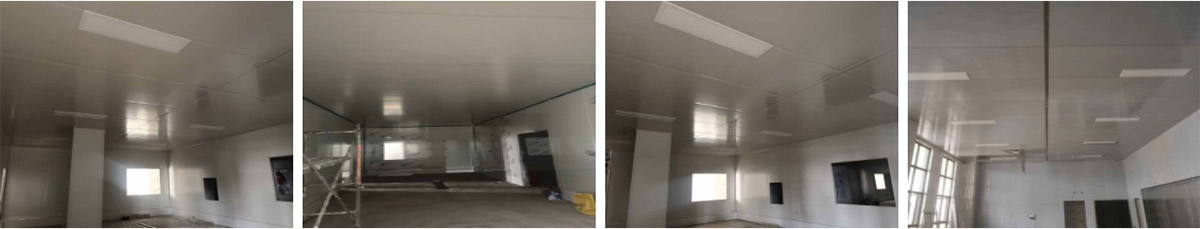

2023-4-6四川蜀风食品有限公司厂房装修现场:1,彩钢板吊顶第14天,完成分项进度80% 2,门、窗制作及安装施工第7天,完成分项进度50% 3,彩钢板收尾施工第6天,完成分项施工进度45% 4,风淋室制作及安装施工第4天,完成分项施工进度70% 4,水,电施工第3天,完成分项施工20% 5,新风施工第1天,完成分项施工进度5%

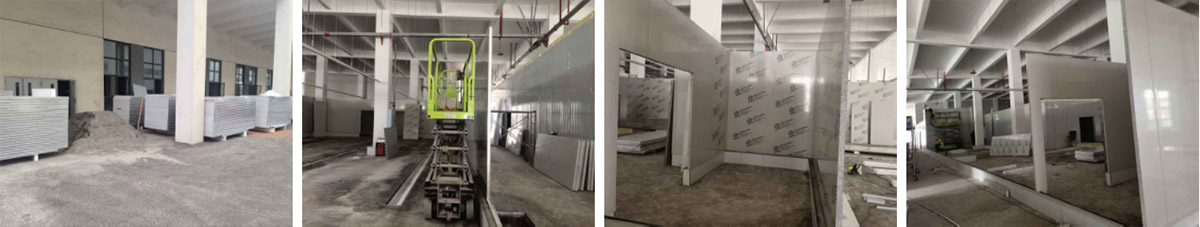

2023-3-20四川蜀风食品有限公司厂房装修现场:1,热加工间,原有土建墙贴瓷砖第4天,完成分项进度100% 2,排水明沟贴瓷砖施工第4天,完成分项进度85% 3,彩钢板立墙板施工第9天,完成分项施工进度70% 4,彩钢板吊顶第1天,完成分项进度5%

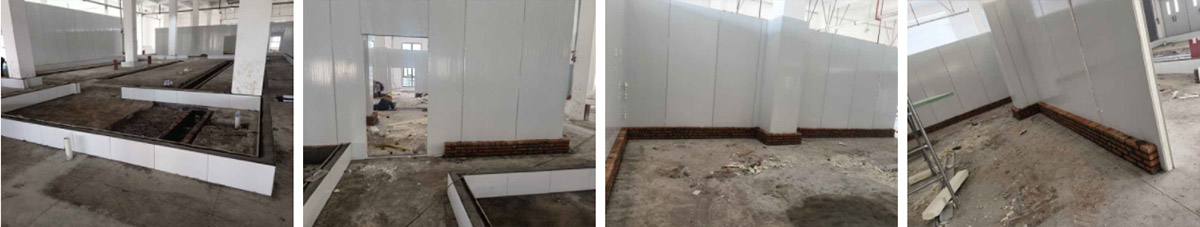

2023-3-13四川蜀风食品有限公司厂房装修现场:1,冻库内外砌砖已完成 2,排水明沟贴瓷砖施工第1天,完成分项施工40% 3,挡水墙砌墙施工第5天,完成分项工作100% 4,挡水墙贴瓷砖施工第4天,完成分项施工进度80% 5,彩钢板立墙板施工第2天,完成分项施工进度10%

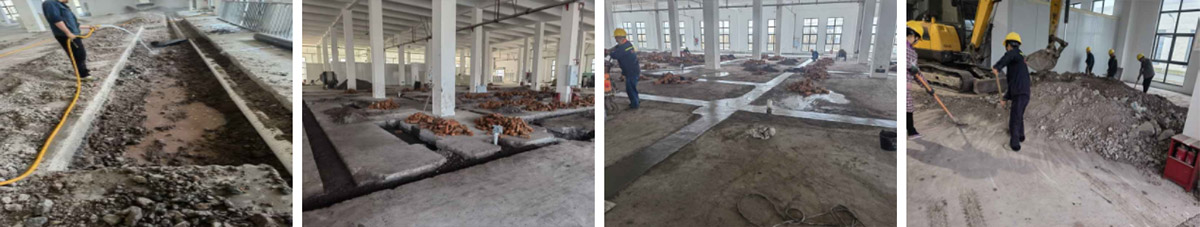

2023-3-7四川蜀风食品有限公司厂房装修现场:1,今日排水管安装施工第5天,完成分项进度95% 2,今日排水管沟清理第4天,完成进度95% 3,现场土方清完成70% 4,今天排水管沟回填施工第1天,完成分项进度50%

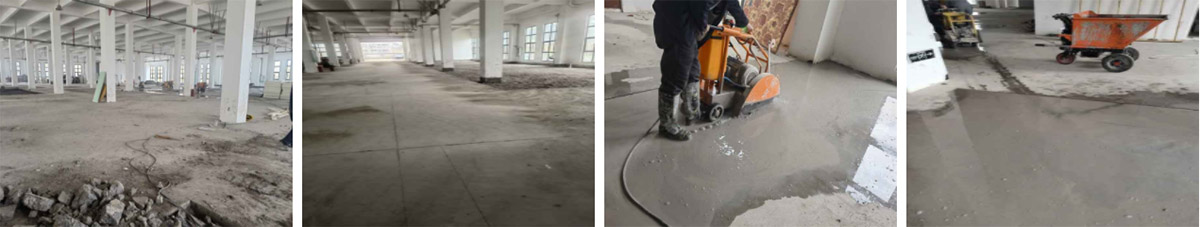

2023-2-22四川蜀风食品有限公司厂房装修现场:1,今日完成排水明沟及暗管沟放线工作。 2,今日完成挡水墙放线工作。 3,今日明沟及暗管沟切割已进场施工第1天
