四川华盛兴邦净化工程有限公司
建厂房 找 华盛兴邦

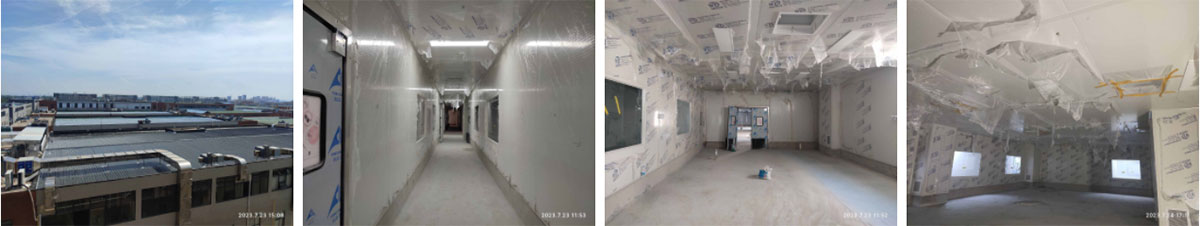

2023-7-22西安初心餐饮管理有限公司中央厨房厂房装修现场:①、自由门正在对门框撕膜打胶完成; ②、二楼压接动力箱电缆头完成,二楼照明及插座通电调试完成。 ③、冻库出室内电缆接线完成,屋面主机接线及冷媒管完成。 ④、聚氨酯砂浆地坪:对三楼圆弧角造型完成60%,第一遍打磨完成,门口及特殊处锚固槽切割施工完成,二楼开始切割圆弧角锚固槽。

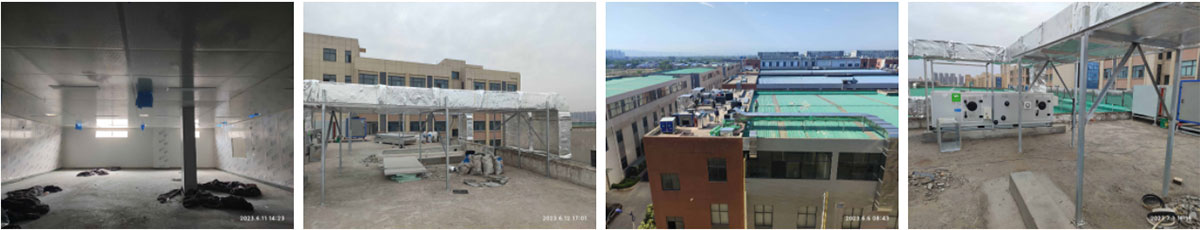

2023-6-11西安初心餐饮管理有限公司中央厨房厂房装修现场:①、三楼板缝打胶、圆弧安装完成70%,二楼彩钢板顶板完成35%; ②、三楼开关,插座面板安装完成,灯具安装完成 50%,夹层内照明插座配管穿线完成20%。二楼隔墙开关及插座穿线完成85%,开关,插座面板安装完成85%,灯具安装完成10%。 ③、一楼冻库排管铜管连接完成70%。

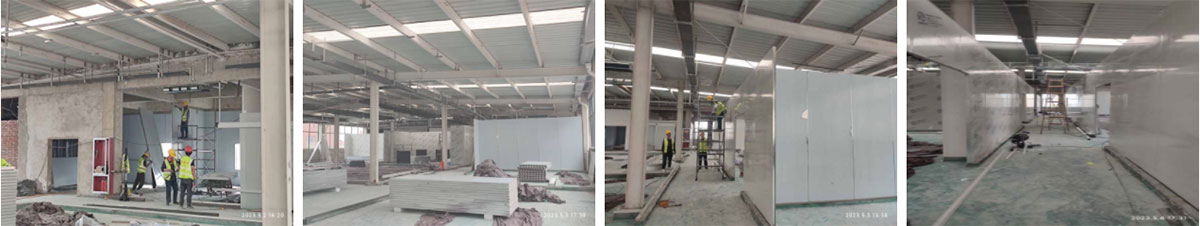

2023-6-2西安初心餐饮管理有限公司中央厨房厂房装修现场:①、第二批净化风管吊装完成85%,末端风管组装完成70%; ②、将昨日来货顶板搬运分配至各房间完成; ③、接屋面与设备连接的风管组装完成90%,二楼热加工间烟罩吊装完成80%,明日全部吊装完成; ④、一楼冻库排管铜管连接完成40%。

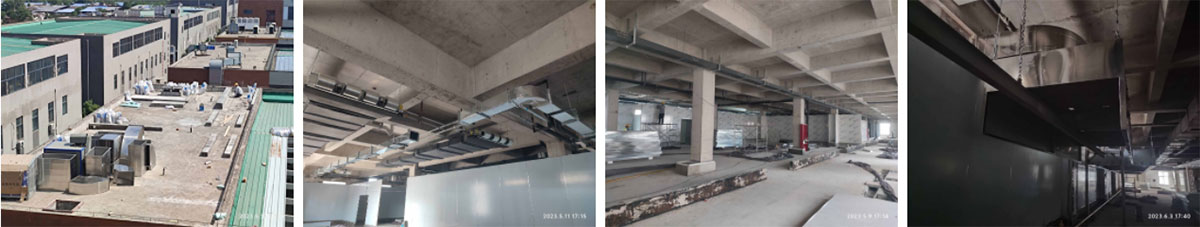

2023-5-13西安初心餐饮管理有限公司中央厨房厂房装修现场:①、蒸汽管道三楼主管安装完成80%; ②、二、三楼风机盘管段冷冻水支管保温完成40%,风机盘管回风管安装完成; ③、二楼净化风管主管吊装完成,法兰保温完成80%,高效过滤器箱体保温棉下料完成90%; ④、三楼彩钢顶板吊筋制作安装完成90%,顶板安装完成60%,圆弧片安装完成15%,观察窗窗框制作安装完成,二楼包装间顶板吊筋安装完成; ⑤、三楼的烟罩吊装完成3个,另一个因外墙玻璃未到货导致墙板不能安装,进而导致烟罩无法安装。 ⑥、屋面设备基础砌筑完成,正在防水施工。 ⑦、三楼吊顶内PPR给水管道布设完成5%。

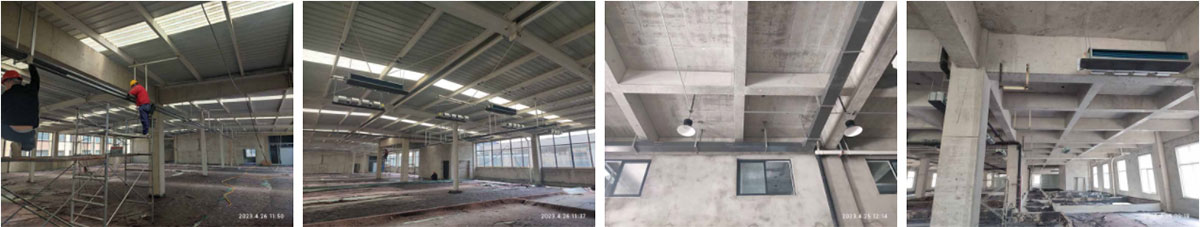

2023-5-4西安初心餐饮管理有限公司中央厨房厂房装修现场:1、三楼彩钢板墙板安装完成60%; 2、三楼风机盘管风管吊装及橡塑保温完成,新风管安装完成30%; 3、三楼电力桥架安装完成。

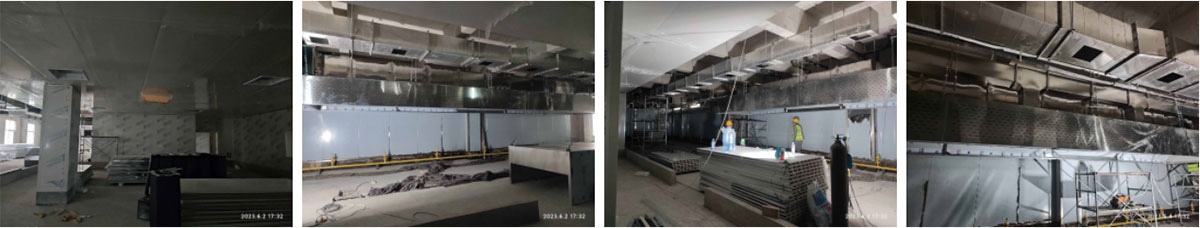

2023-4-26西安初心餐饮管理有限公司中央厨房厂房装修现场:1、冻库门安装完成50%,库板板缝填打密封胶完成70%,冷风机已到货,未吊装。 2、电力桥架安装:一楼已完成,二楼完成85%,三楼完成70%; 安全事故:无 3、风机盘管吊装全部完成,三楼空调水主管安装80%,二楼空调水主管安装完成70%。
电话:181-0821-4725 189-8085-3815
座机:028-62038167
地址:成都市高新区环球中心E5-1701-1703-1704号
四川华盛兴邦净化工程有限公司版权所有 备案号:蜀ICP备16006616号-1
