四川华盛兴邦净化工程有限公司
建厂房 找 华盛兴邦

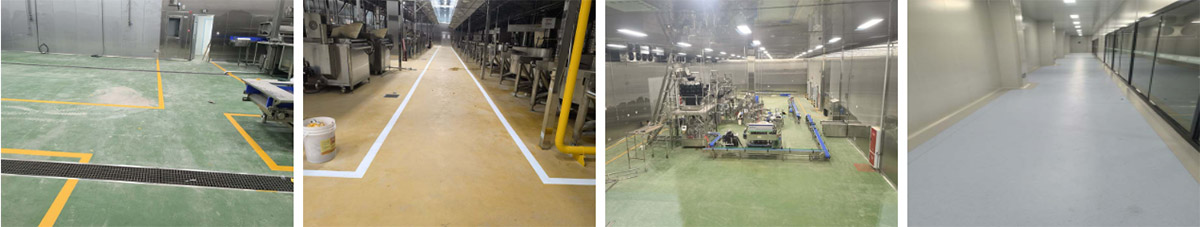

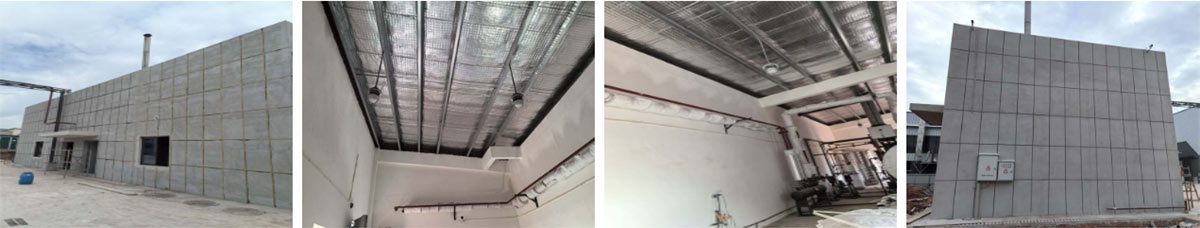

2024-7-30四川新雅轩食品有限公司厂房装修现场:1,外墙真石漆施工第二天,完成施工进80% 2,锅炉房门窗安装

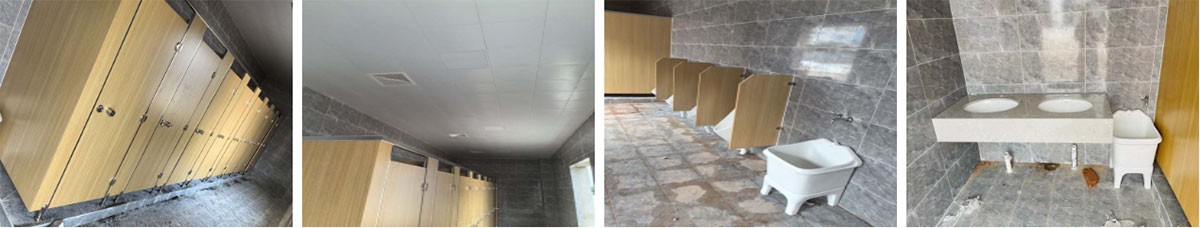

2024-7-19四川新雅轩食品有限公司厂房装修现场:厕所施工

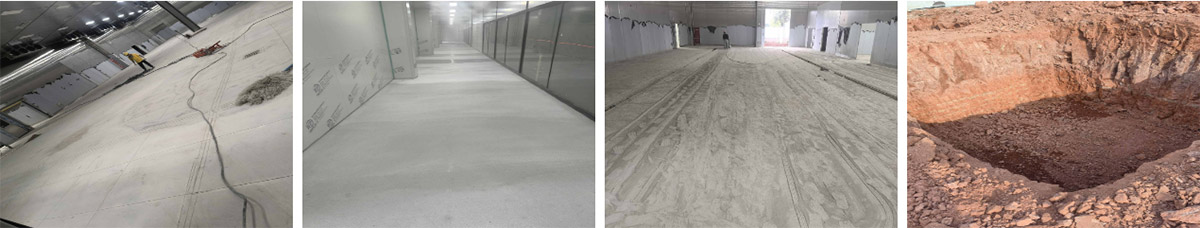

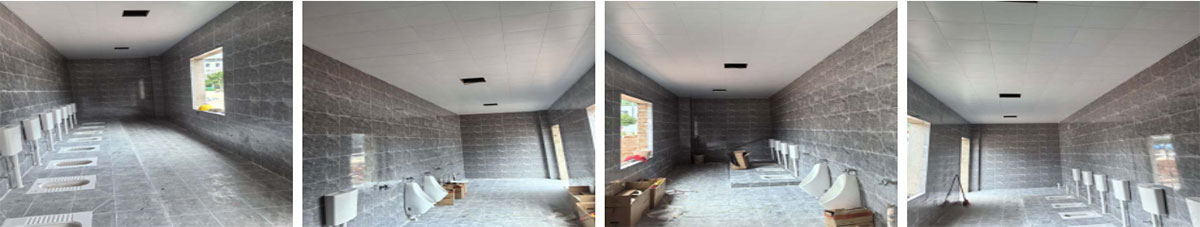

2024-7-15四川新雅轩食品有限公司厂房装修现场:厕所贴砖完成

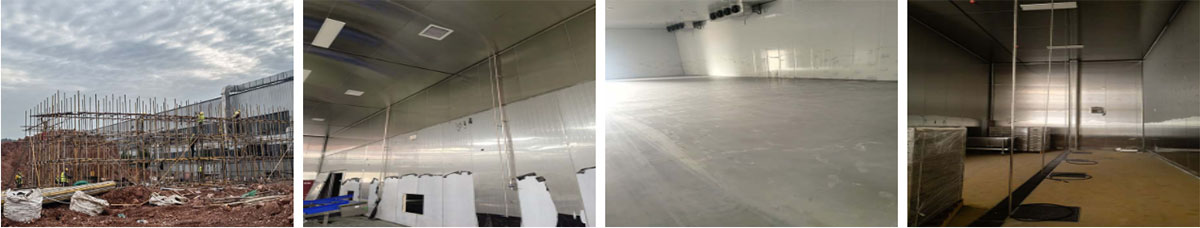

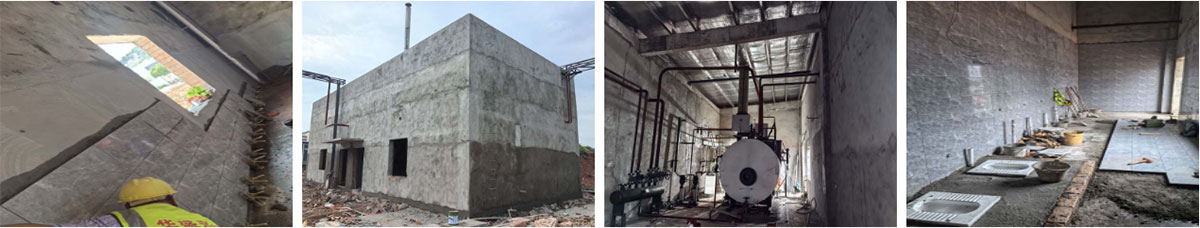

2024-7-7四川新雅轩食品有限公司厂房装修现场:1,冻库内机安装2.卫生间贴瓷砖完成进70%3.锅炉房主体砌墙、抹灰
2024-6-30四川新雅轩食品有限公司厂房装修现场:1,冻库内机安装完成分项目进度100%(调试完成87% 2,彩钢板收尾工作,完成分项进度100%(除增加施工内容外) 3.车间防撞柱,防撞栏安装,完成进度95% 4,锅炉房主体砌墙、抹灰,完成进度80% 5.隔油池抹灰完成 6,锅炉房屋顶施工完成进度100% 7,锅炉房排水沟施工完成进度100%
2024-6-16四川新雅轩食品有限公司厂房装修现场:设备划线,参观通道施工

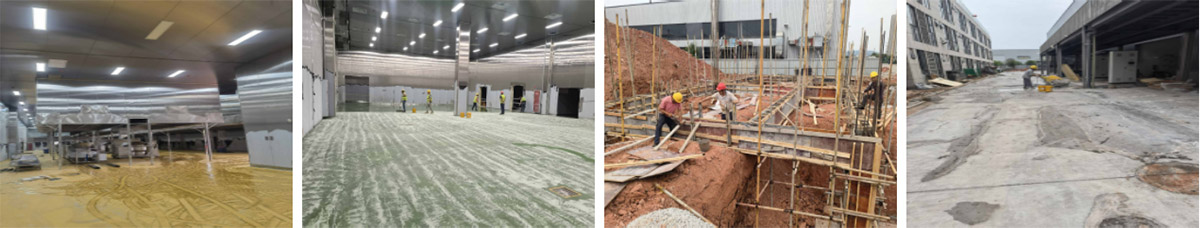

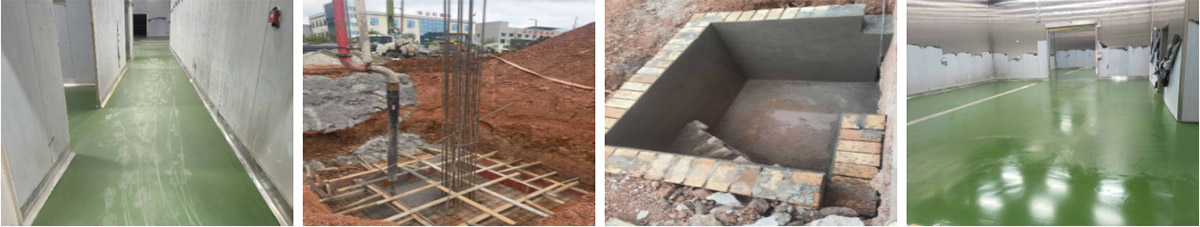

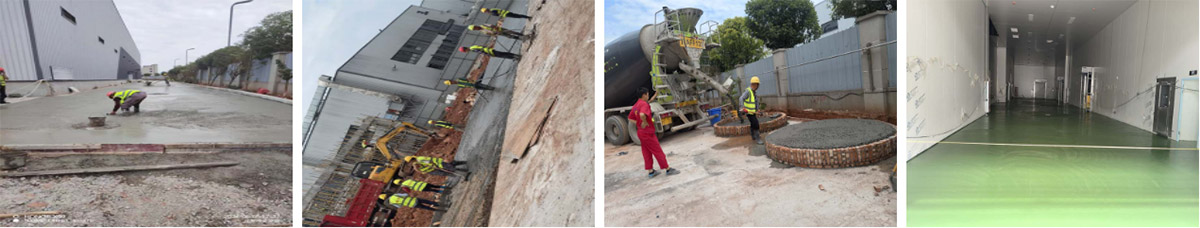

2024-6-7四川新雅轩食品有限公司厂房装修现场:土建施工、地坪施工

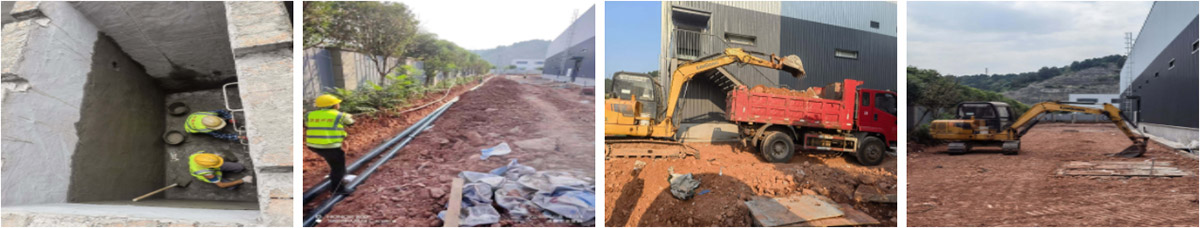

2024-6-3四川新雅轩食品有限公司厂房装修现场:锅炉房搭建 隔油池土建施工
2024-5-31四川新雅轩食品有限公司厂房装修现场:土建施工 净化部分收尾

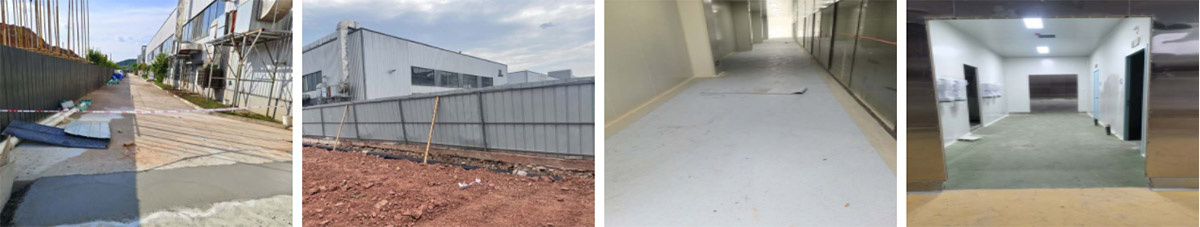

2024-5-28四川新雅轩食品有限公司厂房装修现场:1,10万级净化及新风施工 2,动力电施工,电缆线方线工作, 3,水电班组进场施工, 4,冻库内机安装 5,彩钢板收尾工作, 6,雨水、散雨施工 7,隔油池基础施工完成 8,锅炉房基础回填施工完成 9,钢制门安装施工
2024-5-27四川新雅轩食品有限公司厂房装修现场:1,10万级净化及新风施工,完成分项施工进度85% 2,动力电施工,电缆线方线工作,完成分项进度100%(动力电压电箱)完成98% 3,水电班组进场施工,完成分项进度86% 4,冻库内机安装完成分项目进度84% 5,彩钢板收尾工作,完成分项进度96% 6,雨水、散雨施工,完成分项进度88% 7,隔油池基础施工完成分项进度97% 8,锅炉房基础回填施工完成进度100% 9,钢制门安装施工完成进度60%
2024-5-23四川新雅轩食品有限公司厂房装修现场:沉淀池 排水管道施工

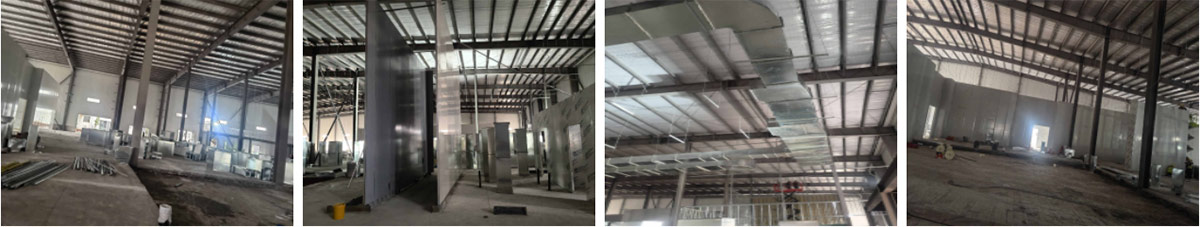

2024-5-7四川新雅轩食品有限公司厂房装修现场:1、净化及新风施工,完成分项施工进度70% 2,动力电施工,电缆线方线工作,完成分项进度88% 3,水电班组进场施工,完成分项进度85% 4,冻库内机安装完成分项目进度80% 5,彩钢板收尾工作,完成分项进度89% 6,总平地坪施工,一期与二期之间这边混凝土浇筑,完成分项目进度100% 7,雨水、散雨施工,完成分项进度65% 8,隔油池基础施工完成分项进度70% 9,锅炉房基础施工完成进度60% 10,聚氨酯地坪施工
2024-5-5四川新雅轩食品有限公司厂房装修现场:地坪施工
2024-5-3四川新雅轩食品有限公司厂房装修现场:土建 地坪施工
2024-4-29四川新雅轩食品有限公司厂房装修现场:土建施工,地坪施工

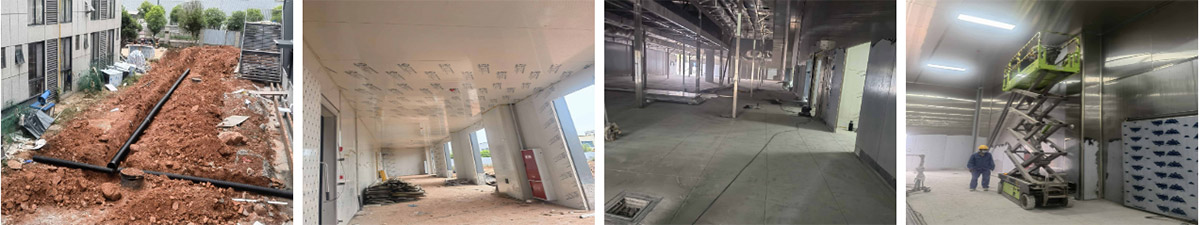

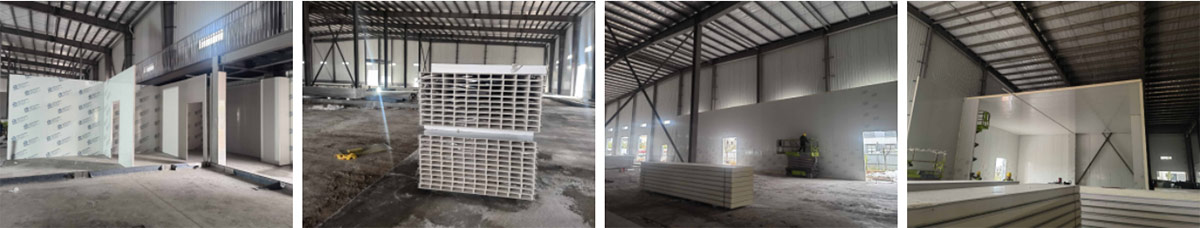

2024-4-27四川新雅轩食品有限公司厂房装修现场:净化板材施工,户外排水管安装

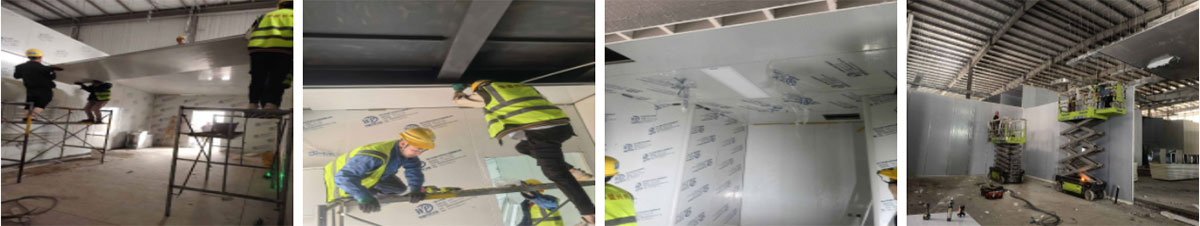

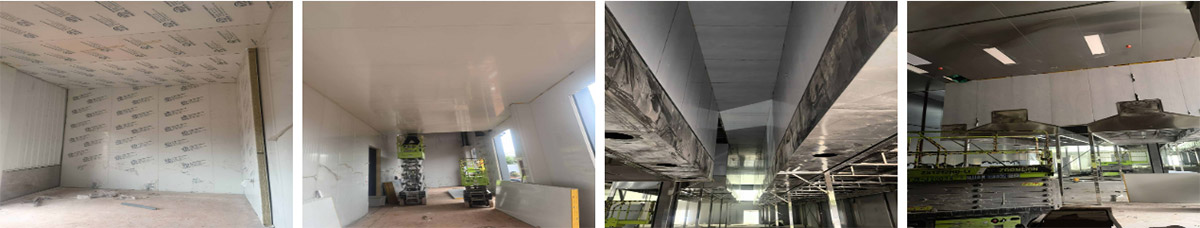

2024-4-25四川新雅轩食品有限公司厂房装修现场:吊顶施工,烟罩安装

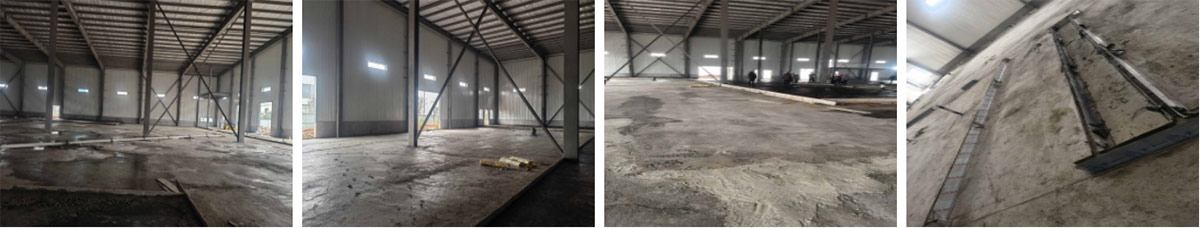

2024-4-10四川新雅轩食品有限公司厂房装修现场:地坪施工,土建施工
2024-3-22四川新雅轩食品有限公司厂房装修现场:吊顶施工
2024-3-15四川新雅轩食品有限公司厂房装修现场:冻库设备安装
2024-3-5四川新雅轩食品有限公司厂房装修现场:地坪施工,材料到场
2024-2-29四川新雅轩食品有限公司厂房装修现场:风管吊装,板材安装
2024-2-29四川新雅轩食品有限公司厂房装修现场:板材到现场,冻库施工,隔断板材组装
2024-2-28四川新雅轩食品有限公司厂房装修现场:地坪施工
电话:181-0821-4725 189-8085-3815
座机:028-62038167
地址:成都市高新区环球中心E5-1701-1703-1704号
四川华盛兴邦净化工程有限公司版权所有 备案号:蜀ICP备16006616号-1
