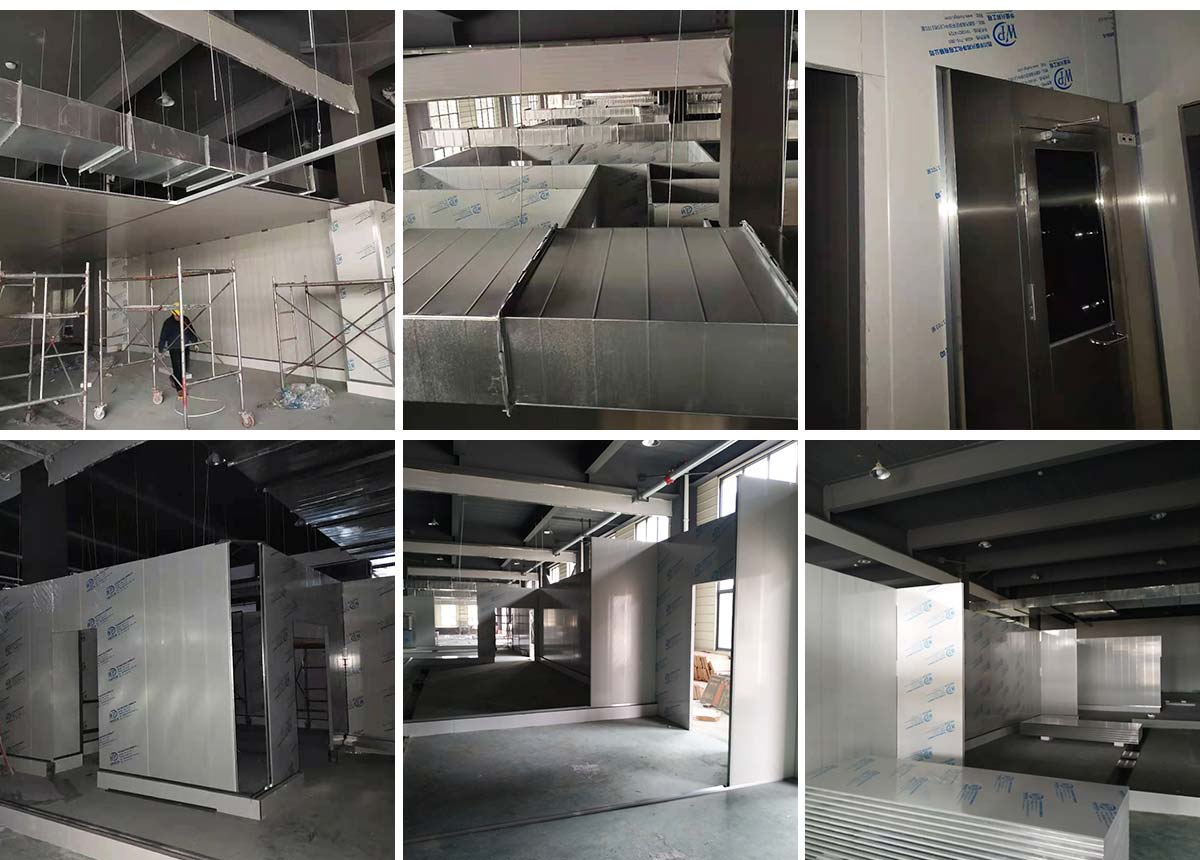

2021-6-26内江万瑞食品有限公司厂房装修现场:彩钢顶板安装完成,圆弧安装完成35%,门制作安装完成约50%;排风口和送风口安装完成20%。

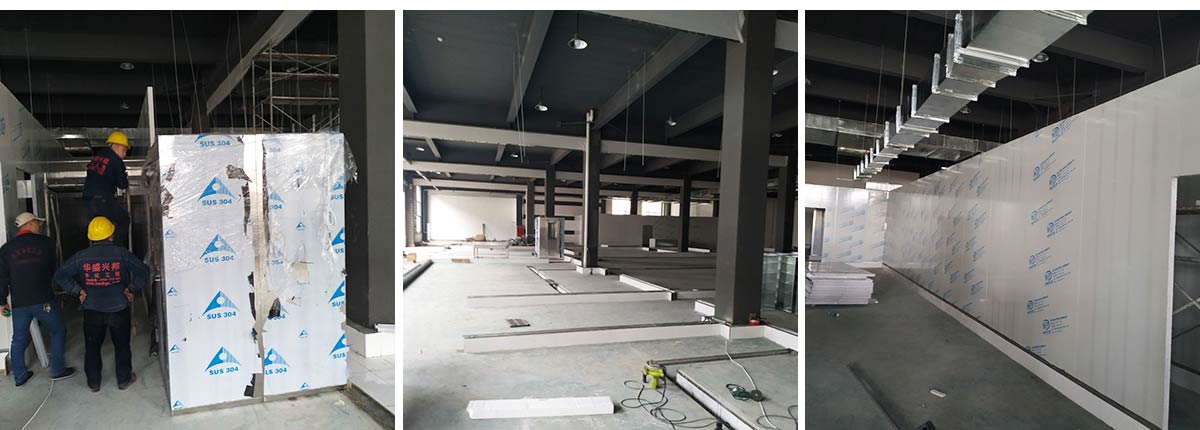

2021-5-17内江万瑞食品有限公司厂房装修现场:防火隔断墙上门洞开孔完成,彩钢墙窗户开孔完成,门料预制,撕膜打胶,彩钢板材料到场。

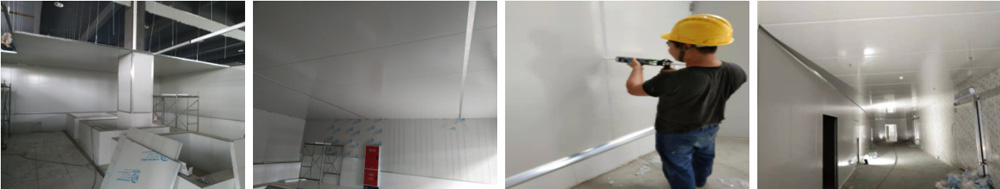

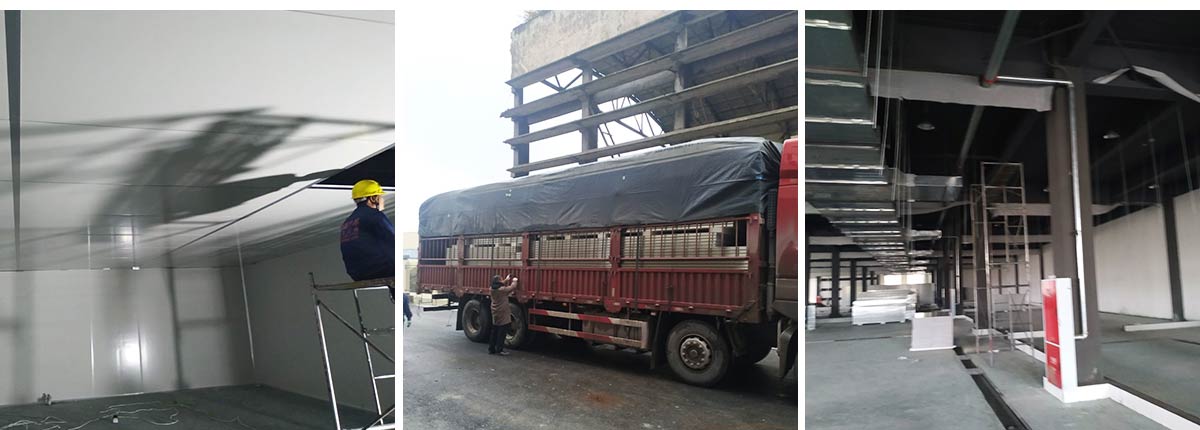

2020-12-29内江万瑞食品有限公司厂房装修现场:彩钢板墙板安装完成70%,顶板安装完成30%,风管安装完成70%。

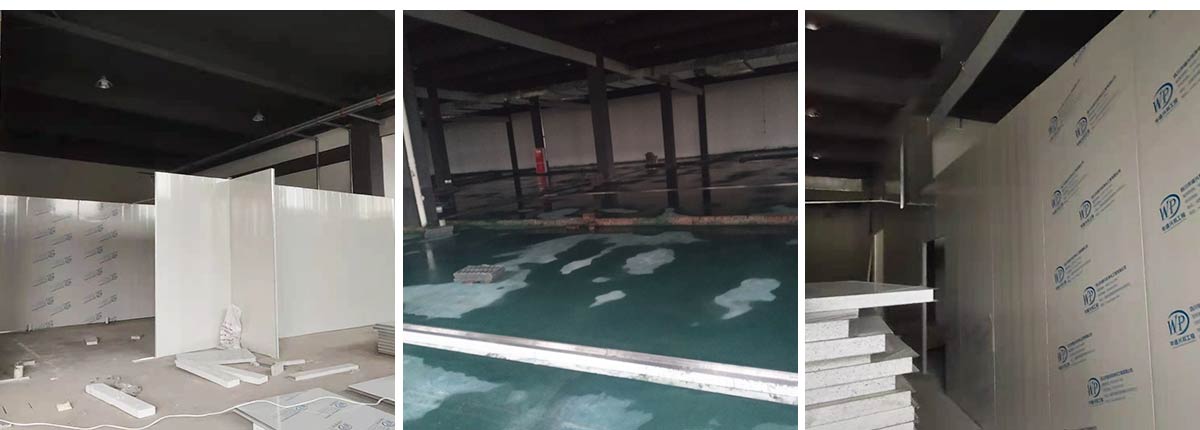

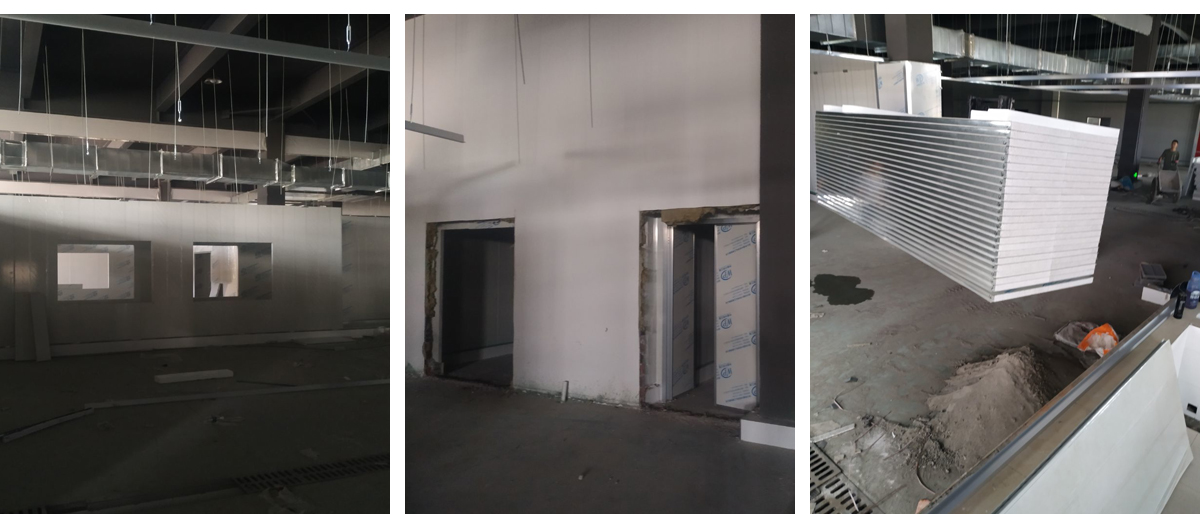

2020-12-22内江万瑞食品有限公司厂房装修现场:风淋室就位完成,墙板安装完成42%

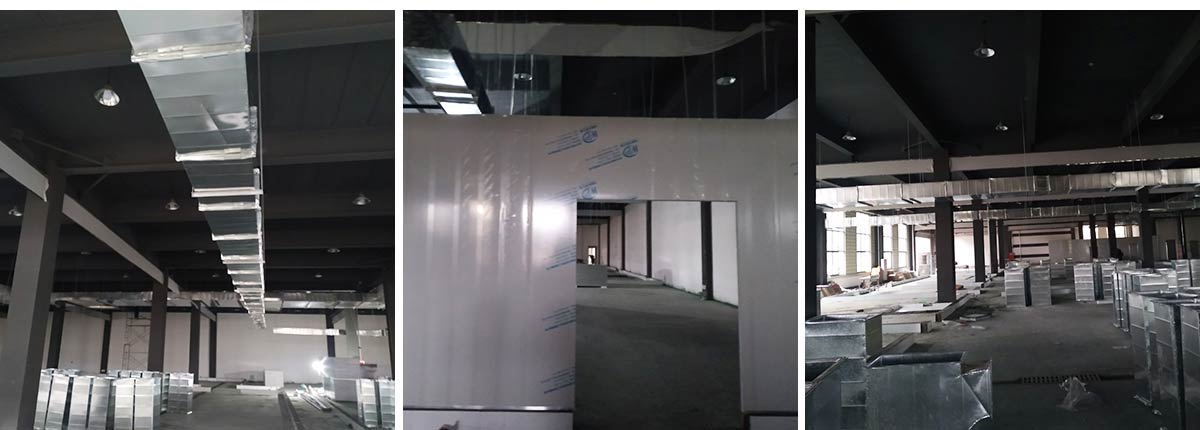

2020-12-17内江万瑞食品有限公司厂房装修现场:风管吊装完成42%,彩钢墙板安装完成38%,风淋室和洗手消毒池到场卸货,护坡施工完成。

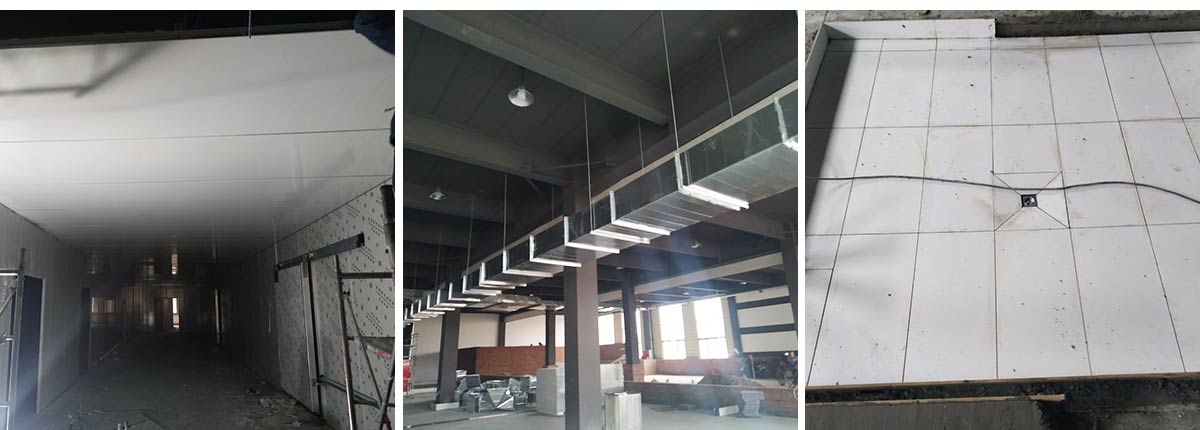

2020-12-16内江万瑞食品有限公司厂房装修现场:彩钢顶板安装完成20%,挡水墙贴砖完成,脚踏池贴砖完成95%,风管安装完成15%。
2020-12-09内江万瑞食品有限公司厂房装修现场:第二车彩钢板到场卸货,顶板安装完成5%,风管组装完成,预制吊筋和支架,挡水墙贴砖完成,脚踏池贴砖完成50%。

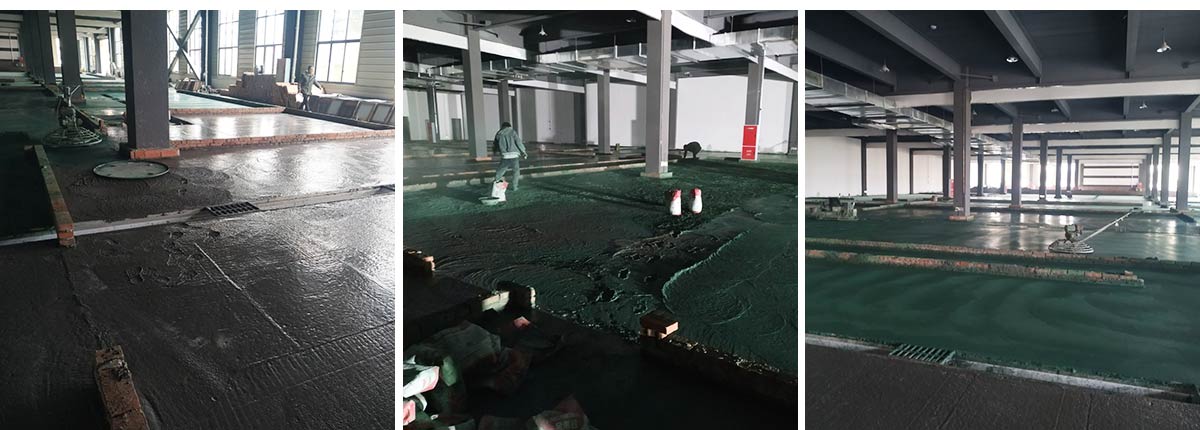

2020-12-09内江万瑞食品有限公司厂房装修现场:彩钢墙板安装完成5%,地坪洒水养护,切伸缩缝完成40%。

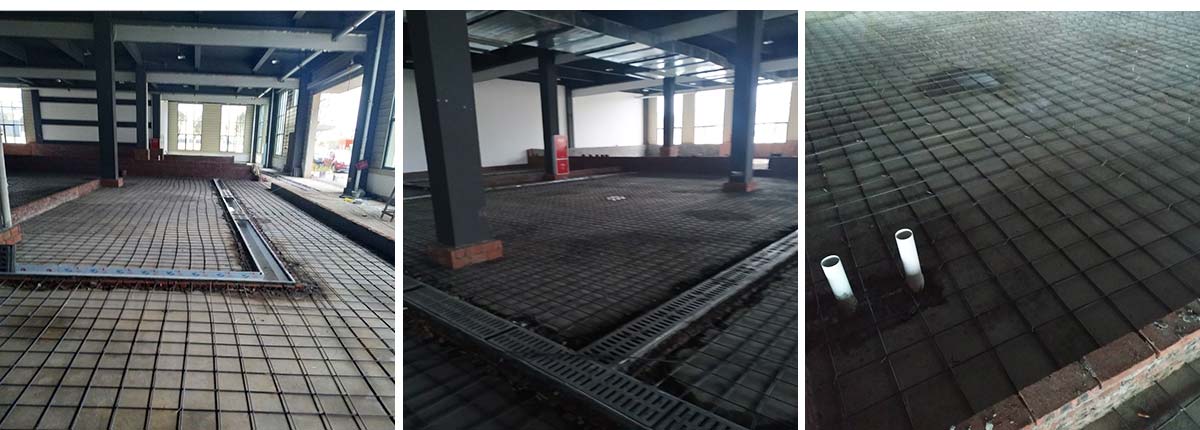

2020-12-06内江万瑞食品有限公司厂房装修现场:混泥土浇筑完成,金刚砂地坪施工完成,建渣清运完成。

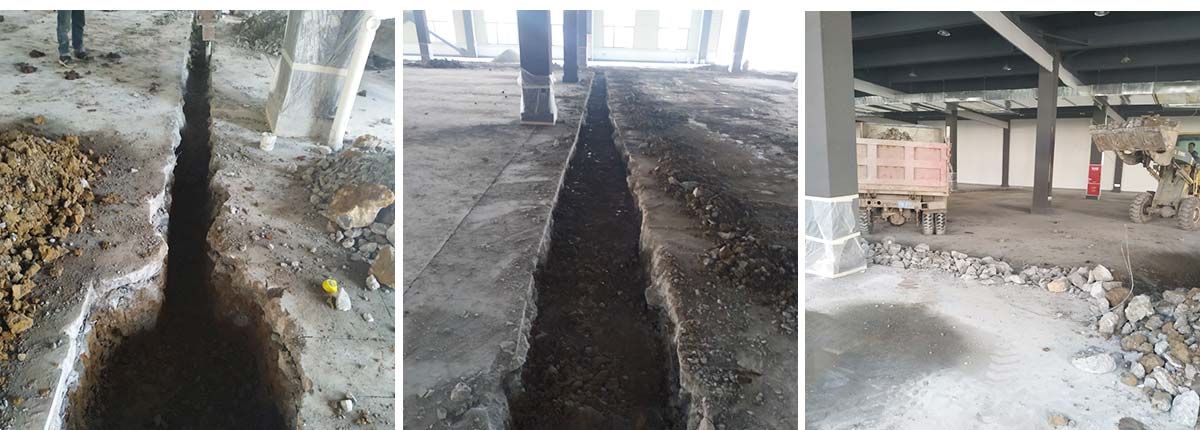

2020-11-25 内江万瑞食品有限公司厂房装修现场:钢筋摊铺完成30%,绑扎完成20%。

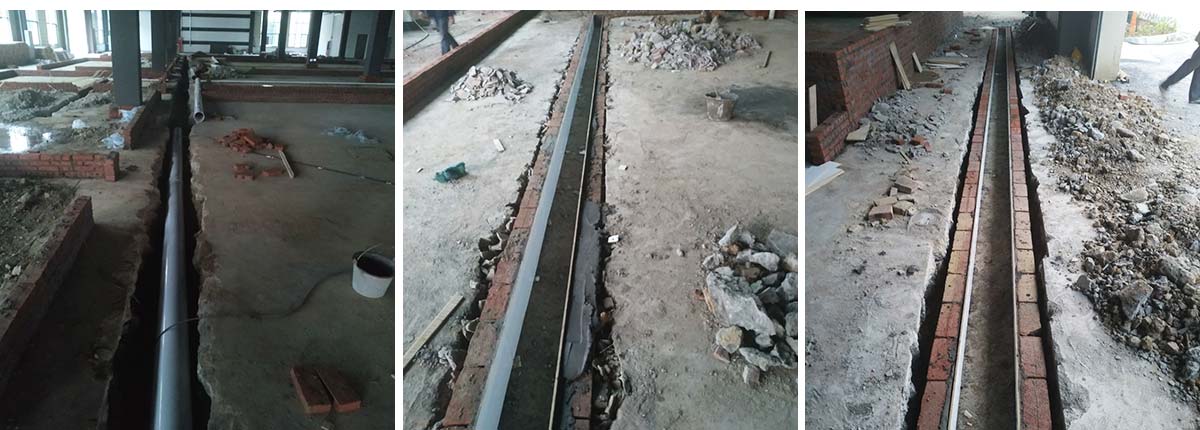

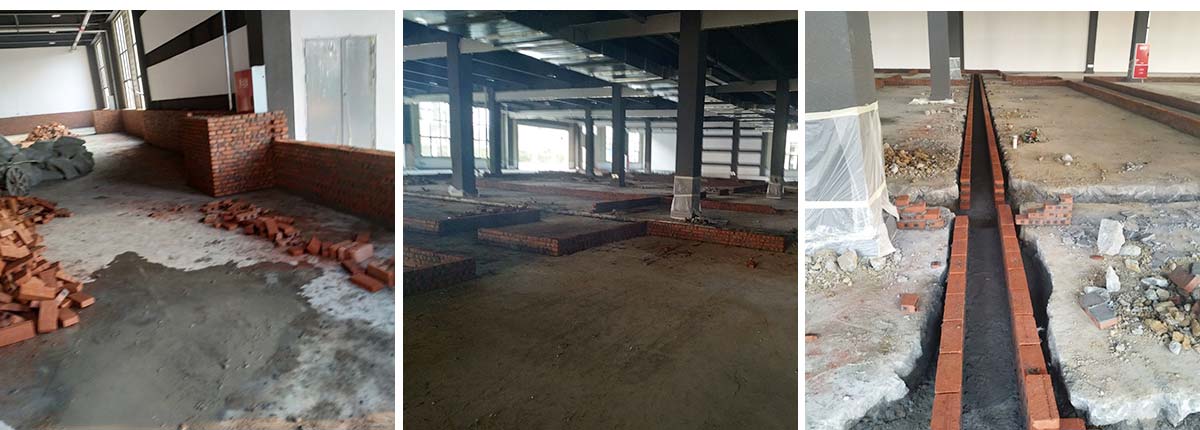

2020-11-22 内江万瑞食品有限公司厂房装修现场:挡水墙砌砖完成,排水沟砌砖完成,排水沟贴砖完成98%,排水沟折边件安装完成90%。
2020-11-19 内江万瑞食品有限公司厂房装修现场:排水沟立面贴砖完成90%,排水沟底部贴砖完成15%,排水管主管回填完成40%,检查井砌砖完成。

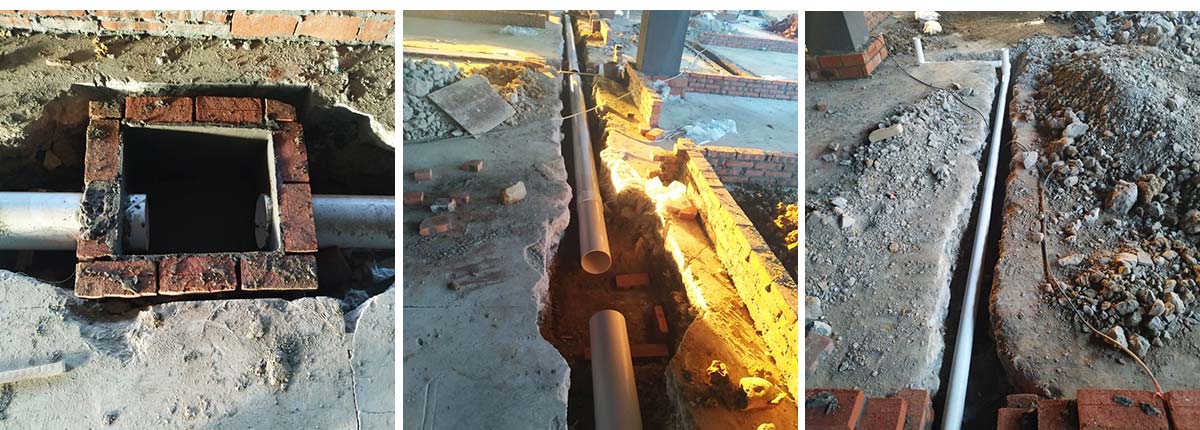

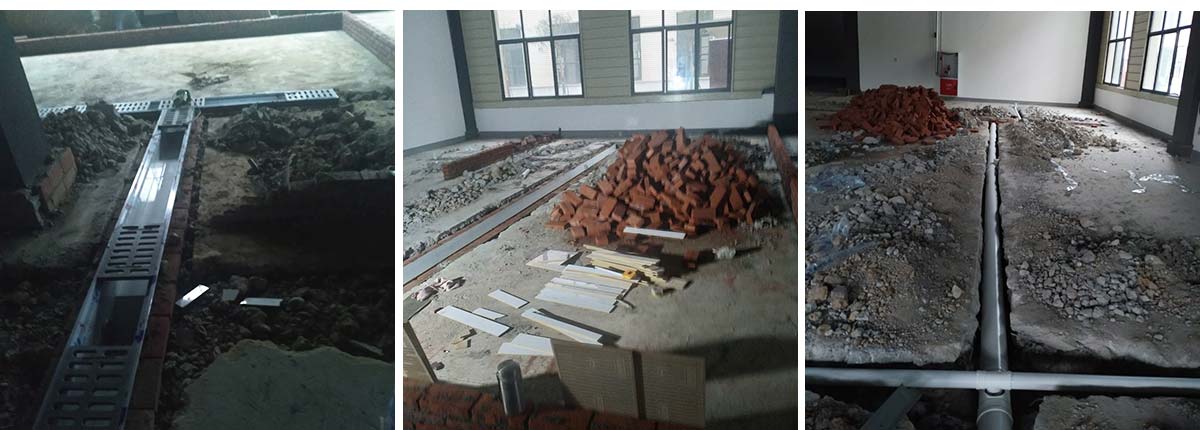

2020-11-17 内江万瑞食品有限公司厂房装修现场:排水沟立面贴砖完成35%,排水管安装完成10%。
2020-11-15 内江万瑞食品有限公司厂房装修现场:排水沟砌砖完成75%,瓷砖、地砖、排水管、防水材料、排水沟折边件和水篦子到场卸货。
2020-11-8 内江万瑞食品有限公司厂房装修现场:地面挖掘完成,建渣转运完成,鱼暂养池砌砖完成30%。

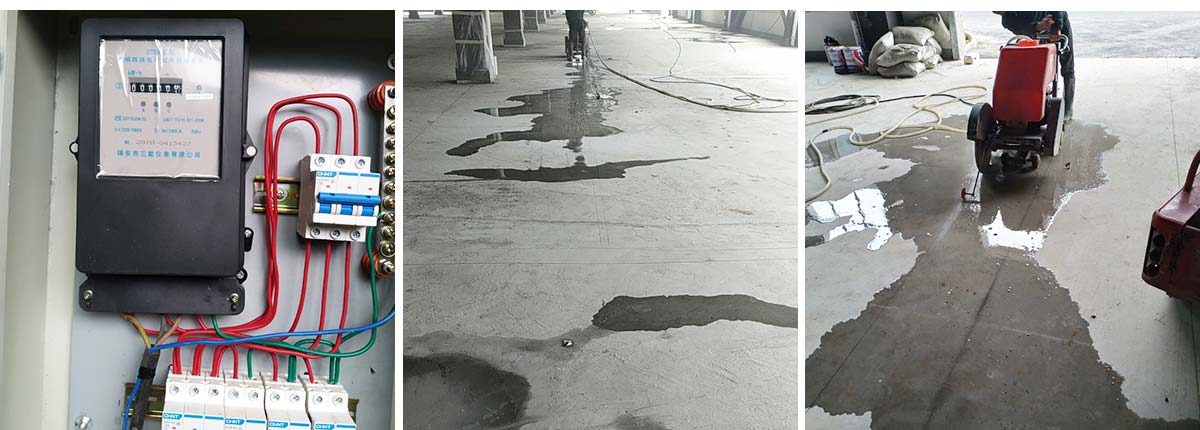

2020-11-4 内江万瑞食品有限公司厂房装修现场:车间安装现场临时配电箱和临时用水,车间排水沟放线,切缝完成40%。
