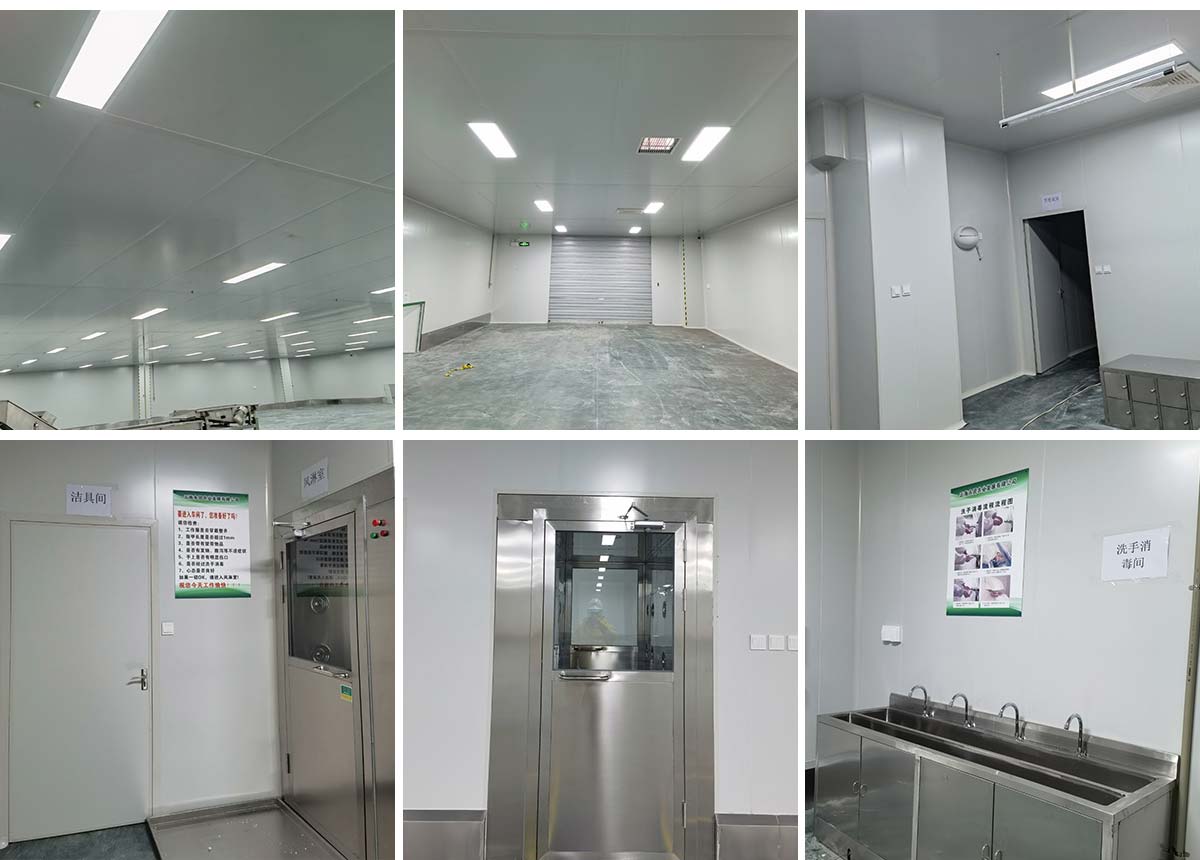

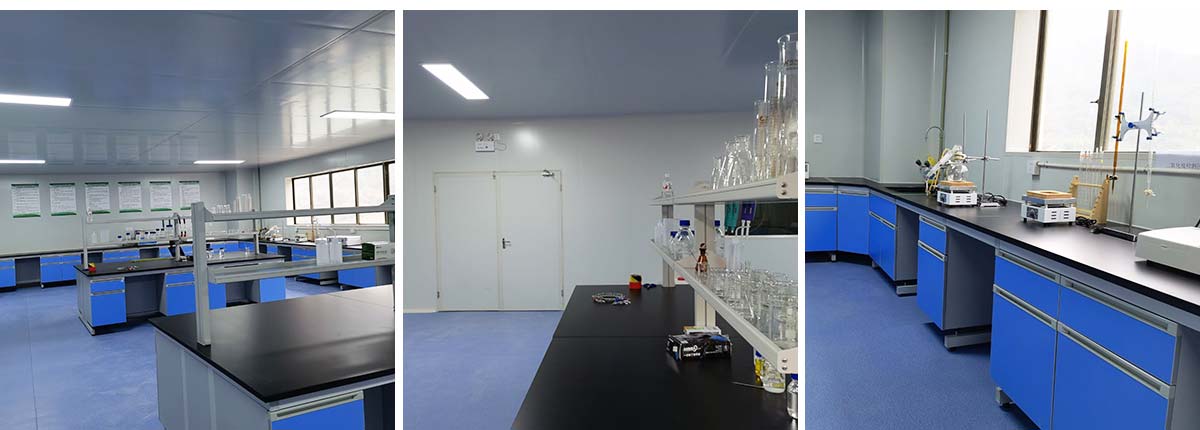

2021-01-02 云南永固农业发展有限公司厂房装修现场:实验室施工完成
2020-12-31 云南永固农业发展有限公司厂房装修现场:3号厂房吊顶钢绳安装完成。 3号厂房不诱钢包挡水墙完成百分之40,
2020-12-30 云南永固农业发展有限公司厂房装修现场:4号厂房聚氨酯地坪施工完成。3号厂房参观通道完成百分之90。

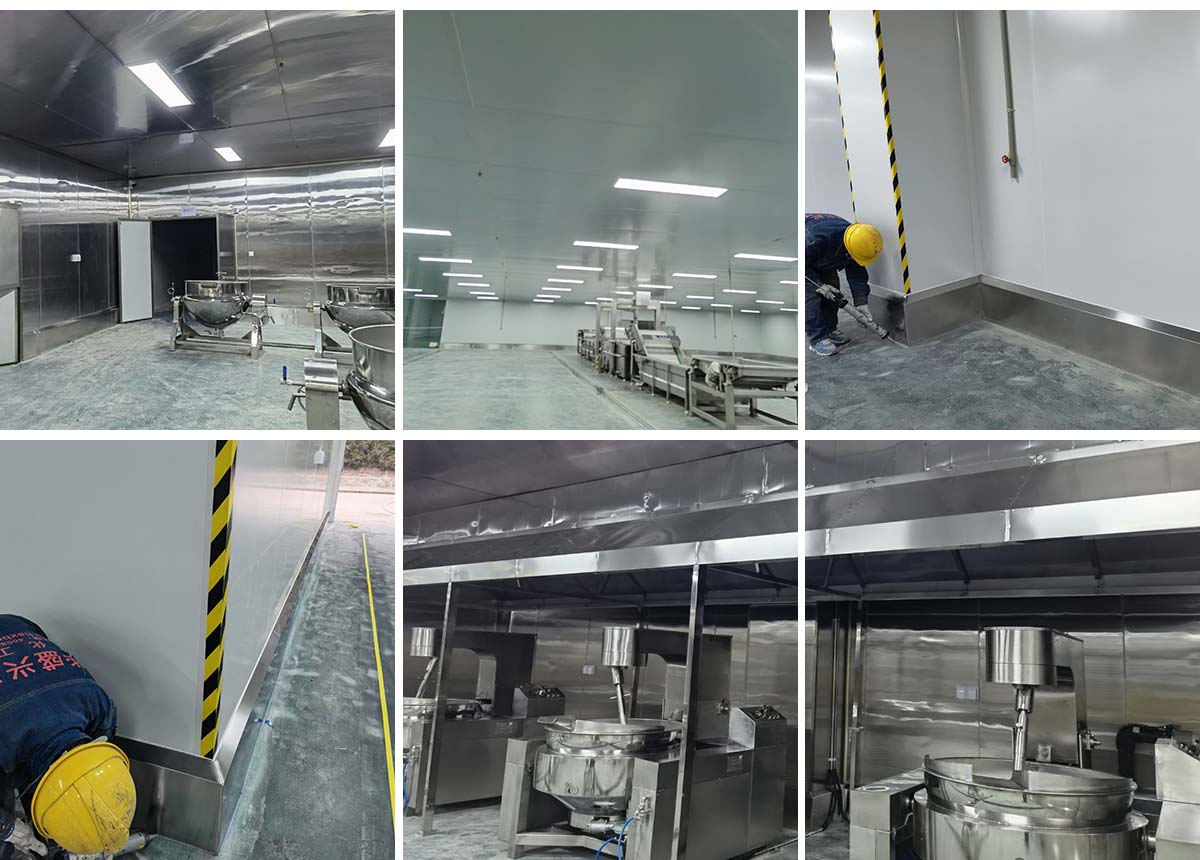

2020-12-29 云南永固农业发展有限公司厂房装修现场: 4号厂房臭氧管道安装完成百分之90。 4号厂房打胶完成百分之80。 4号厂房通风管道安装完成百分之50。 3号厂房彩钢板隔墙安装完成。 3号厂房线盒安装完成百分之80。

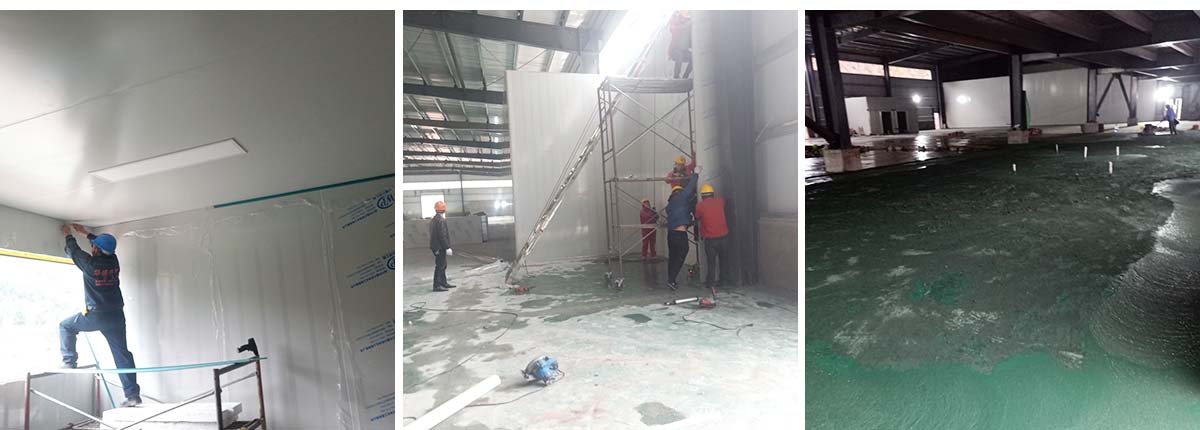

2020-12-27云南永固农业发展有限公司厂房装修现场:1.4 号厂房水电安装完成。 2.4号厂房彩钢板安装完成。 3.4号厂房不锈钢制品风淋室消毒洗手池等安装完成。
2020-12-11 云南永固农业发展有限公司厂房装修现场:1. 3号厂房实验室办公室区域pvc地板铺贴完成。 2. 3厂房参观通道玻璃框架焊接完成。 3. 3号厂房地面固化完成百分之98。 4. 3号厂房实验室办公室区域地面圆弧完成百分之八十。 5. 4号车间彩钢隔墙板安装完成。 6. 4号车间杀菌间,中央厨房,吊顶完成。 7. 4号车间杀菌间配电线路完成,中央厨房灯具配电线路安装完成, 8. 4号车间开关,插座,线盒开洞完成,插座面板安装完成百分之80。 9. 4号车间T铝安装完成百分之80。 10. 4号车间门框安装完成百分之80。

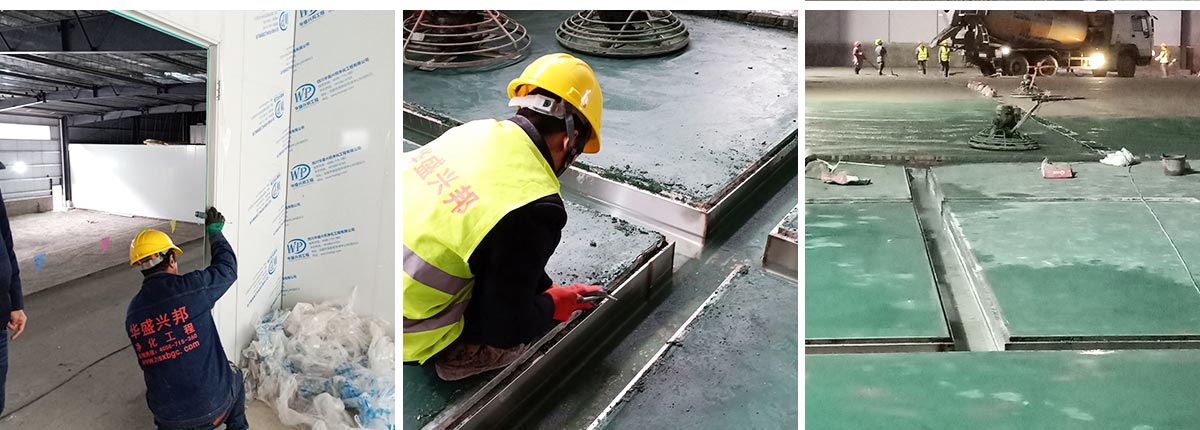

2020-12-05 云南永固农业发展有限公司厂房装修现场:1.4号厂房地面固化完成百分之九十九。 2.4号厂房彩钢隔墙板完成百分之八十。 3.4号厂房吊顶钢绳完成百分之九十。 4.3号厂房挡水墙完成,地面固化开始。 5.实验室pvc地板到场。
2020-11-27 云南永固农业发展有限公司厂房装修现场,1. 4号厂房地坪养护。 2. 4号厂房彩钢隔墙完成百分之十。 3. 4号厂房地槽安装。 4. 3号厂房实验室办公室圆弧安装,打胶完成百分之60。 5. 3号厂房地坪混凝土浇筑完成。

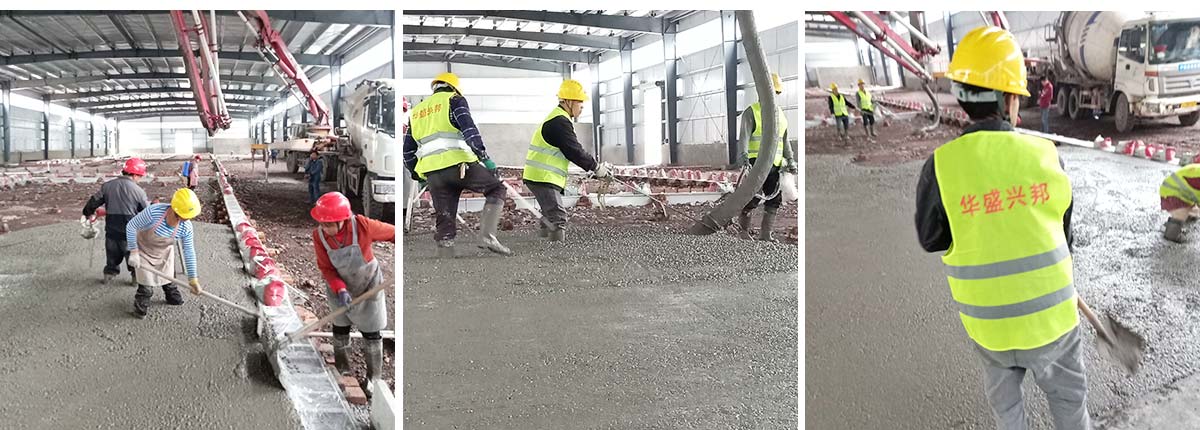

2020-11-23 云南永固农业发展有限公司厂房装修现场,1. 4号厂房地坪混凝土浇筑完成。 2. 4号厂房已浇筑地坪养护。 3. 4号厂房已浇筑区域水沟边清理。 4. 3号厂房办公室实验室区域门安装完成百分之 五十,灯具安装完成百分之二十。 5. 3号厂房水沟安装完成。
2020-11-21 云南永固农业发展有限公司厂房装修现场,1、4号厂房1-4轴到1-9轴混凝土浇筑完成百分之 60。 2、 3号厂房实验室办公区彩钢板吊顶完成百分之70。 3、3号厂房排水管安装完成。 4、 3号厂房地坪标高定点完成。 5、 4号厂房已浇筑混凝土养护。
2020-11-18 云南永固农业发展有限公司厂房装修现场,3号车间2楼平台实验室办公室区域墙板安装完成;3号车间水沟焊接完成。
2020-11-14 云南永固农业发展有限公司厂房装修现场,排水沟安装固定,隔断施工

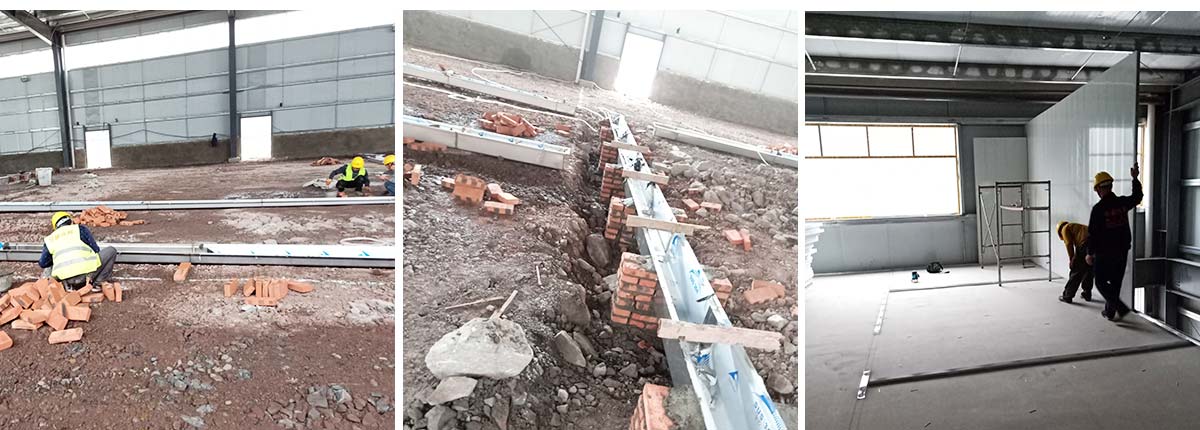

2020-11-6 云南永固农业发展有限公司厂房装修现场,车间开始测量,放线
