来源: | 作者:hsxbgcwm59 | 发布时间: 2022-10-14 | 1689 次浏览 | 分享到:
四川诗腾食品有限公司厂房设计装修项目,建食品厂找华盛兴邦,咨询电话:181-0821-4725

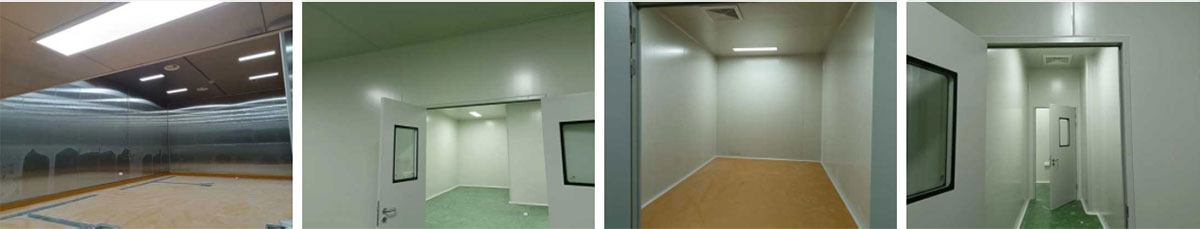

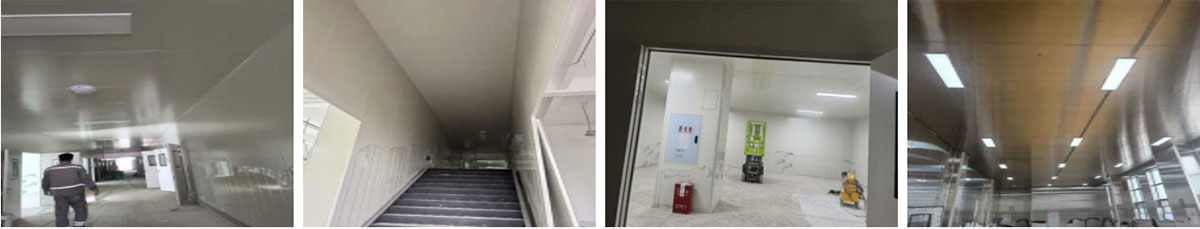

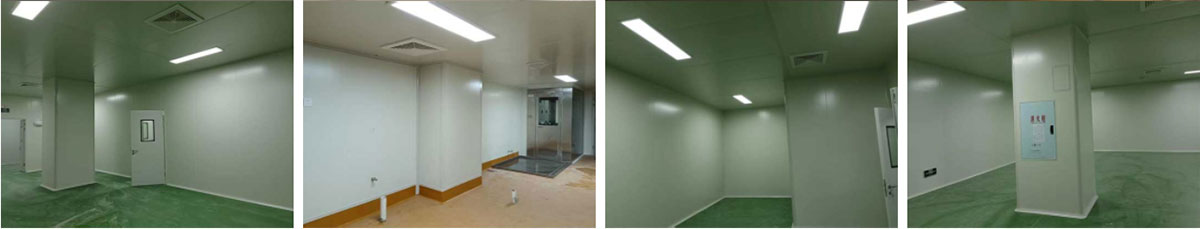

2022-8-3四川诗腾食品有限公司厂房装修现场:①新风风管安装第50天,完成进度85% ②彩钢板增项,施工第2天,完成进度80% ③水电工进场施工第51天,成完进度85% ④乳胶漆前期处理施工第3天,完成进度100%

2022-7-22四川诗腾食品有限公司厂房装修现场:①新风风管安装第38天,完成进度85% ②彩钢板增项,施工第2天,完成进度80% ③水电工进场施工第34天,成完进度75% ④乳胶漆前期处理工作,完成进度60%

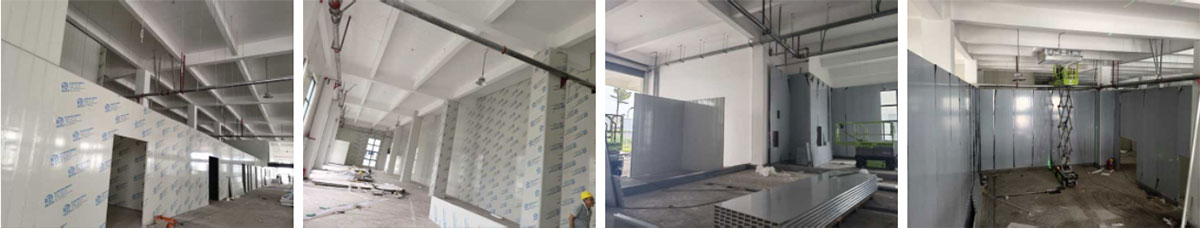

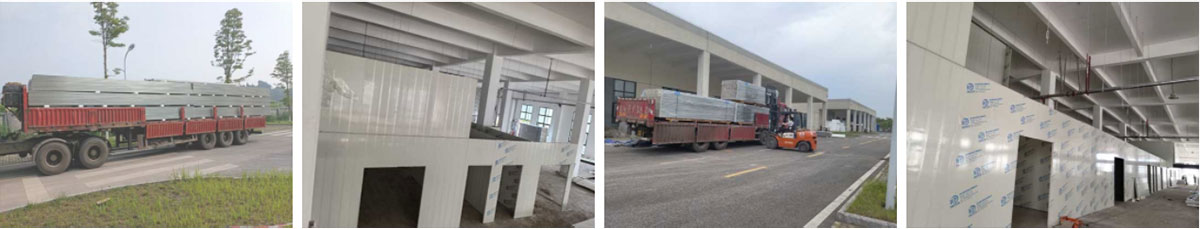

2022-6-15四川诗腾食品有限公司厂房装修现场: ①挡水墙施工第5天,施工进度完成100% ②彩钢板、墙板施工第19天,完成进度66% ③新风风管安装第3天,完成进度20%

2022-6-4四川诗腾食品有限公司厂房装修现场:①挡水墙施工第5天,施工进度完成100% ②彩钢板、墙板施工第6天,完成进度25% ③原有给水管道已赌,园区已恢复正常供水

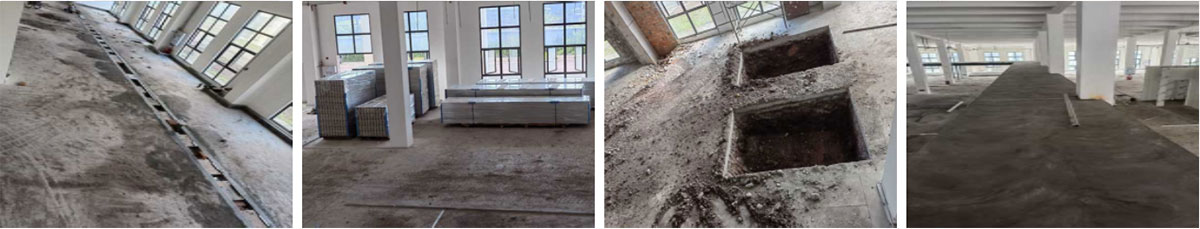

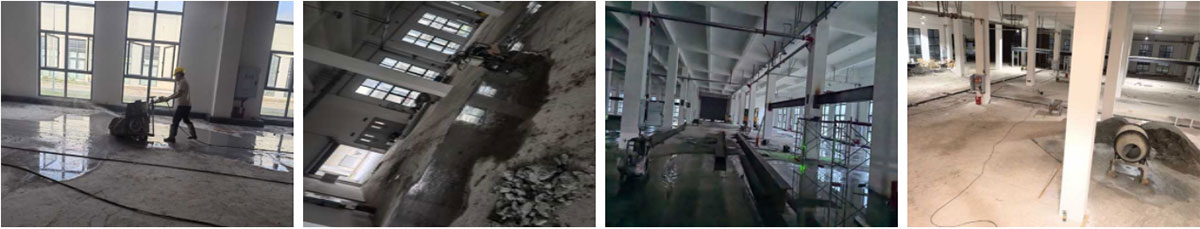

2022-5-28四川诗腾食品有限公司厂房装修现场:①地面排水沟切割及破碎施工第9天,完成进100% ②参观通道钢平台施工第9天,完成进度85% ③墙体拆出施工第6天,完成进度100% ④钢平台预埋施工完成100% ⑤排水明沟及排水暗管安装施工第4天,完成进度90% ⑥排水沟恢复完成进度50%

2022-5-27四川诗腾食品有限公司厂房装修现场:①地面排水沟切割及破碎施工第9天,完成进100% ②参观通道钢平台施工第8天,完成进度65% ③墙体拆出施工第5天,完成进度90% ④钢平台预埋施工完成100% ⑤排水明沟及排水暗管安装施工第3天,完成进度80%

其他案例介绍
  • 擎动西南菌业新标杆!华盛兴邦携手澄明食品打造10万吨级智能生态工厂
  • 华盛兴邦携手行业标杆!为毅琳食品打造智能化调味品生产基地
  • 华盛兴邦EPC总承包案例|首农三文鱼智慧工厂建设项目
  • 罗诚食品科技有限公司
  • 四川味之有道食品有限公司
  • 四川浒华食品有限责任公司
  • 四川四汇食品有限公司
  • 广西永恒中央厨房项目
  • 重庆新每艺供应链管理有限公司
  • 成都天府智慧大厨房科技有限责任公司
