净菜加工车间全流程装修九大致命施工坑,专业设计施工角度深度拆解
来源: | 作者:hsxbgcwm59 | 发布时间: 2026-08-05 | 18 次浏览 | 🔊 点击朗读正文 ❚❚ | 分享到:
净菜加工车间高湿多水渍,装修不合规极易无法通过 SC 审核。华盛兴邦净化工程站在净化施工专业视角,梳理布局规划、地坪、围护墙体、给排水、暖通、电气、施工工序、密封、验收九大常见施工坑,点明各类工艺隐患与整改成本,给出合规选材、标准化施工流程与竣工验收全套解决方案,打造易消杀、无卫生死角的合规生鲜加工厂房。

净菜加工车间全流程装修九大致命施工坑,专业设计施工角度深度拆解

净菜车间区别于普通仓储、普通餐饮后厨,常年高水汽、高果蔬残渣、高频次酸碱消杀,同时必须满足 GB14881-2025 食品通用卫生规范、GB50687 洁净厂房标准,适配 SC 食品生产许可审核。大量企业装修只看低价、外观,忽略生鲜湿加工专属工艺,完工后积水发霉、板材腐烂、洁净度不达标、审核返工,少则十几万整改成本,多则整体重装停产。华盛兴邦站在净化工程、食品厂房专业施工视角,拆解从前期规划、地坪、围护、给排水、暖通、电气、施工工序、密封收口、验收九大不可踩的装修硬坑,附合规解决方案。

一、前期规划布局坑:图纸照搬、分区混乱,后期无法整改

致命坑 1:直接套用医药净化车间图纸,过度投入或标准错配

很多施工方直接复制药厂无尘车间方案,盲目抬高万级、百级标准,大幅增加空调、板材、运维成本;或完全照搬普通餐饮后厨布局,忽略净菜原料粗洗、切配、内包装、成品暂存三级洁污分区要求。

· 风险:净菜前处理清洗区十万级即可,即食净菜内包装万级,盲目做百级会造成常年电费翻倍;无分区则 SC 审核直接驳回,墙体隔墙全部拆除重做。

· 专业施工解法:按工艺梯度分区:一般作业区(原料收货、废料区)→准清洁区(清洗、漂烫)→清洁区(切配、真空内包),物理隔墙实心隔断,禁用软隔断;人流、物流、污流、气流四流分离,人员设更衣、风淋缓冲,物料设独立传递窗,杜绝交叉污染。

致命坑 2:干湿区域无物理隔断,水汽全域扩散

净菜清洗区持续喷淋产大量湿气,若未设置独立隔断、挡水坎、隔水槽,水汽窜入包装洁净区,彩钢板受潮起鼓、墙面长霉,沉降菌常年超标。

· 施工避坑要点:干湿区之间设置 250px 高不锈钢挡水坎,搭配圆弧防水收边;清洗区增设独立强排风,与包装区形成压差隔离,水汽单向排出不回流。

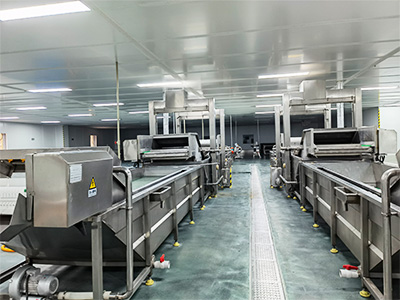

二、地坪施工头号重灾区:90% 净菜车间返工根源

净菜车间地面 24 小时接触生水、果蔬泥沙、次氯酸钠、双氧水消毒液,地坪是微生物滋生第一载体,施工偷工减料的坑不可逆。

1:坡度偷减,仅做建筑常规 5‰坡度,达不到食品车间 1%~2% 强制标准

施工队为省材料、省人工,地面只做千分之五缓坡,清洗后积水遍布地面、排水沟周边形成死水潭,蔬菜残渣沉淀,霉菌、大肠杆菌超标,食药监现场核查必扣分。

· 专业规范:清洗、漂烫等高湿区域坡度1.5%~2%,包装洁净区不低于 1%,所有坡面统一向地漏、明沟单向倾斜,严禁污水从低洁净区流向高洁净区;施工全程水平仪分段复测,完工大水泼洒排水测试,无局部积水才算合格。

2:材料不分区混用,潮湿清洗区用普通环氧自流平

普通环氧耐水性差,长期浸泡会起壳、起泡、脱层;湿作业清洗区、除杂区必须用聚氨酯砂浆地坪(耐水、耐酸碱、耐叉车碾压);仅干燥外包装区可使用 2mm 以上食品级环氧自流平,严禁薄涂 1mm 廉价环氧。

· 隐藏施工坑:省略混凝土基层防水工序,地面水汽向上渗透,地坪整片空鼓;所有湿区施工前必须涂刷环氧防水底漆,基层含水率控制在 8% 以内再做面层。

3:排水沟、地坪收口直角拼接,无圆弧锚固

排水沟两侧直接切割地坪拼接,形成直角缝隙,菜叶泥沙卡入缝隙无法冲洗;后期渗水、地坪边缘崩裂。

· 标准工艺:先预埋不锈钢排水沟,地坪向沟体圆弧收口,沟内壁全部 R50 圆弧,地坪与沟体连接处做锚固密封,整体无缝一体成型,不后期切沟补缝。

三、围护墙体 / 吊顶施工坑:板材选错、无圆弧、密封失效

1:吊顶选用矿棉板、石膏板,完全违反食品车间规范

部分低价施工队用家装矿棉板吊顶,该材质吸水受潮粉化掉渣,碎屑掉落污染净菜,且极易滋生霉菌,SC 审核零容忍,必须全部拆除更换净化彩钢板吊顶。

· 合规选材:全屋墙面、吊顶统一净化彩钢板(A 级防火),芯材密度达标,表面抗菌覆膜,耐消毒液反复冲洗。

2:所有阴阳角直角拼接,省略 R50 圆弧过渡条

墙地、墙顶、立柱交接 90 度直角,形成永久清洁死角,菜叶、水渍堆积,日常高压水枪无法彻底消杀,微生物持续藏匿,第三方微生物检测沉降菌超标。

· 专业施工硬性要求:所有阴角、阳角配套专用 PVC / 不锈钢圆弧条连续施工,圆弧半径≥50mm,圆弧与板材同步打胶密封,不后补水泥砂浆抹角(砂浆易开裂脱落)。

3:板材拼接、设备开孔密封偷工减料,漏风漏污

吊顶风机、灯具、管道开孔只简单打胶,板材拼接缝隙胶条缺失、打胶断断续续;外界灰尘、蚊虫从缝隙渗入,洁净区正压无法维持,压差持续不达标。

· 施工管控:净化板拼接配套中性防霉食品级硅酮胶,满打无断点;所有管线、灯具、消防探头穿板位置加装密封法兰,二次复胶,完工后做气密性检测。

四、给排水系统隐蔽大坑,验收最容易卡壳



净菜车间排水是 SC 审核核心检查项,排水施工多为隐蔽工程,完工后整改需要砸地坪,成本极高。

1:地漏使用普通浅水封,无水封 / 水封高度不足 50mm

普通地漏水封仅 20-30mm,车间清洗冲水后水封干涸,下水道臭气、虫卵、蟑螂沿管道反窜进车间,果蔬原料直接被污染。

· 标准配置:全车间统一 304/316L 不锈钢深水封洁净地漏,水封深度≥50mm,内置可拆卸残渣提篮,地漏不设置在切配、内包装工位正上方。

2:明沟、暗沟选型混乱,沟内直角无放坡

粗加工清洗区用暗沟,菜叶残渣堵塞后无法疏通;包装洁净区做开放式明沟,小飞虫、杂物掉落污染成品;沟槽内壁直角,淤泥堆积变质。

· 分区适配方案:原料清洗、除杂区用不锈钢明沟,配套可拆卸防滑盖板;切配、内包洁净区用封闭式暗沟;沟槽全程 1% 坡度,内壁全圆弧无死角,支管、主管管径达标,保证水流自净不沉淀残渣。

3:供水管材选用普通 PPR,未分路供水

非食品级水管析出有害物质,清洗水、饮用水、冷却水管共用一条管路,存在交叉污染风险。

· 施工规范:所有生产用水管道统一 304 不锈钢卡箍连接,饮用水、清洗水、清洗设备冷却水分三路独立管网,分段加装阀门,完工后做水压保压测试,杜绝渗漏。

五、暖通净化系统施工坑:只装设备,忽略气流、压差逻辑

净化系统是洁净车间 “心脏”,很多施工只安装空调风机,不做气流组织设计,看似完工,检测全部不合格。

1:无压差梯度设计,洁净区负压,外界脏空气倒灌

高洁净包装区压力低于缓冲间、粗加工区,外部含尘含菌空气持续流入,十万级 / 万级洁净度无法达标。

· 专业参数标准:洁净区>缓冲间>一般作业区,相邻区域压差≥5Pa,洁净区与非洁净区压差≥10Pa;各区安装压差表实时监控,新风、回风管路分开独立布置。

2:清洗高湿区域无独立排风,全屋湿度超标

净菜喷淋、漂烫工位持续产生大量水汽,仅依靠中央空调回风除湿,车间湿度长期高于 70%,彩钢板、地坪发霉,果蔬快速氧化变质。

· 解决方案:每个产湿工位配套独立局部排风,搭配工业除湿机组,车间恒定湿度 45%-60%;风管全部不锈钢材质,接口满焊密封,避免风管积尘滋生细菌。

3:高效过滤器随意安装,无检修空间

吊顶高效滤网紧贴设备、墙体,后期无法拆卸更换,滤网堵塞后洁净度持续下降,只能拆吊顶改造。 施工预留:风机、HEPA 高效滤网周边预留≥600mm 检修通道,风管施工完成后全程吹扫清洁,无粉尘再安装滤网。

六、电气照明施工细节坑,极易造成异物污染风险

1:使用普通室内灯具,无防爆防水密封罩

普通日光灯破碎后玻璃碎片、灯座金属碎屑掉落净菜,属于严重食品安全异物风险,监管检查直接勒令停产整改。

· 统一配置:全车间 IP65 防水防爆洁净净化灯,嵌入式密封安装,无外露缝隙;插座选用防水防尘五孔插座,远离喷淋、排水沟等水源区域。

2:线路明装走线,管线积尘难清洁

电线、线管裸露墙面吊顶,长期堆积灰尘,消杀时水汽侵蚀线路,存在短路漏电风险,同时积尘掉落污染食材。 施工标准:所有强弱电管线隐藏于吊顶、夹芯板空腔内,穿板位置密封封堵,无外露明线。

七、施工工序颠倒大坑,不可逆硬伤(行业最容易忽略)

绝大多数小型施工队工序混乱,导致大面积返工,专业净化施工严格遵循固定顺序:

1. 错误工序:先铺地坪面层→再装隔墙吊顶→最后开挖排水沟 后果:切割地坪破坏整体防水、地坪分层开裂,排水沟与地坪衔接产生大量缝隙死角。

2. 标准正确工序:基层防水处理→预埋排水沟、管线→地坪基层找平→墙板吊顶安装→地坪面层聚氨酯 / 环氧施工→密封收口、暖通电气安装。

额外避坑:严禁先安装生产设备再做密封、圆弧收口;设备底座、墙体缝隙后期无法完整密封,藏污纳垢,必须装修完工后进场设备。

八、密封与消杀配套施工坑,细节决定审核成败

1:使用普通玻璃胶,不防霉、不耐消毒液

普通中性胶接触次氯酸钠、臭氧消杀后快速发黑、开裂脱落,缝隙暴露滋生细菌。

· 辅料硬性标准:全车间统一食品级防霉硅酮密封胶,板材、圆弧、管线所有拼接缝一次打胶完整,每年消杀季前复检补胶。

2:消杀点位缺失,无独立紫外 / 臭氧消毒布局

仅依靠人工喷洒消毒,吊顶、设备顶部、排水沟等隐蔽区域无法消杀,微生物持续超标。 施工配套:洁净区吊顶嵌入紫外消毒灯,缓冲间、传递窗配套臭氧消毒装置,排水沟预留消毒药剂投放口。

九、完工验收环节隐形坑:省略关键检测,投产才发现问题

很多企业完工直接进场生产,跳过第三方洁净检测,等到 SC 审核、客户验厂才暴露问题,停工整改损失巨大。

1. 跳过排水测试:不做全域泼水试验,隐藏积水死角投产爆发微生物超标;

2. 省略沉降菌、浮游菌、压差检测:肉眼无法判断空气洁净度,设备风量、过滤器失效无法提前发现;

3. 材料资料缺失:未收集板材、地坪、密封胶食品级检测报告,审核无法提供材质溯源资料。

专业施工交付标准:竣工同步提供地坪防水闭水记录、坡度检测记录、洁净度 CMA 检测报告、所有建材合格证、第三方消杀验收记录,全套资料用于 SC 生产许可申报。




其他案例介绍
  • 擎动西南菌业新标杆!华盛兴邦携手澄明食品打造10万吨级智能生态工厂
  • 华盛兴邦携手行业标杆!为毅琳食品打造智能化调味品生产基地
  • 华盛兴邦EPC总承包案例|首农三文鱼智慧工厂建设项目
  • 罗诚食品科技有限公司
  • 四川味之有道食品有限公司
  • 四川浒华食品有限责任公司
  • 四川四汇食品有限公司
  • 广西永恒中央厨房项目
  • 重庆新每艺供应链管理有限公司
  • 成都天府智慧大厨房科技有限责任公司
